题干:某工程项目施工合同于2011年12月签订,约定的合同工期为20个月,2012年1月开始正式施工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划(如图5-1所示),并经专业监理工程师审核批准。该项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作计划工程量和实际工程量见表5-1。工作D、E、F的实际工作持续时间与计划工作持续时间相同。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-011-002.jpg]合同约定,混凝土结构工程综合单价为1000元/立方米,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数见表5-2。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-011-003.jpg]施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作持续时间延长了1个月。
题目:计算混凝土结构工程已完工程计划投资和已完工程实际投资,计算结果填入表5-3中。

扫码下载亿题库
精准题库快速提分

(1)每月已完工程计划投资=已完工程量×计划单价。
1月(A、B两项工作):880万元;
2月(A、B两项工作):880万元;
3月(C、D、E三项工作):(1800+2300+2500)×1000=660万元;
4月(C、D、E三项工作):660万元;
5月(C、D两项工作):(1800+2300)×1000=410(万元);
6月(D、H两项工作):(2300+1250)×1000=355(万元);
7月(F、G、H三项工作):(2900+1000+1250)×1000=515(万元);
8月(F、H两项工作):(2900+1250)×1000=415(万元);
9月(H工作):125万元。

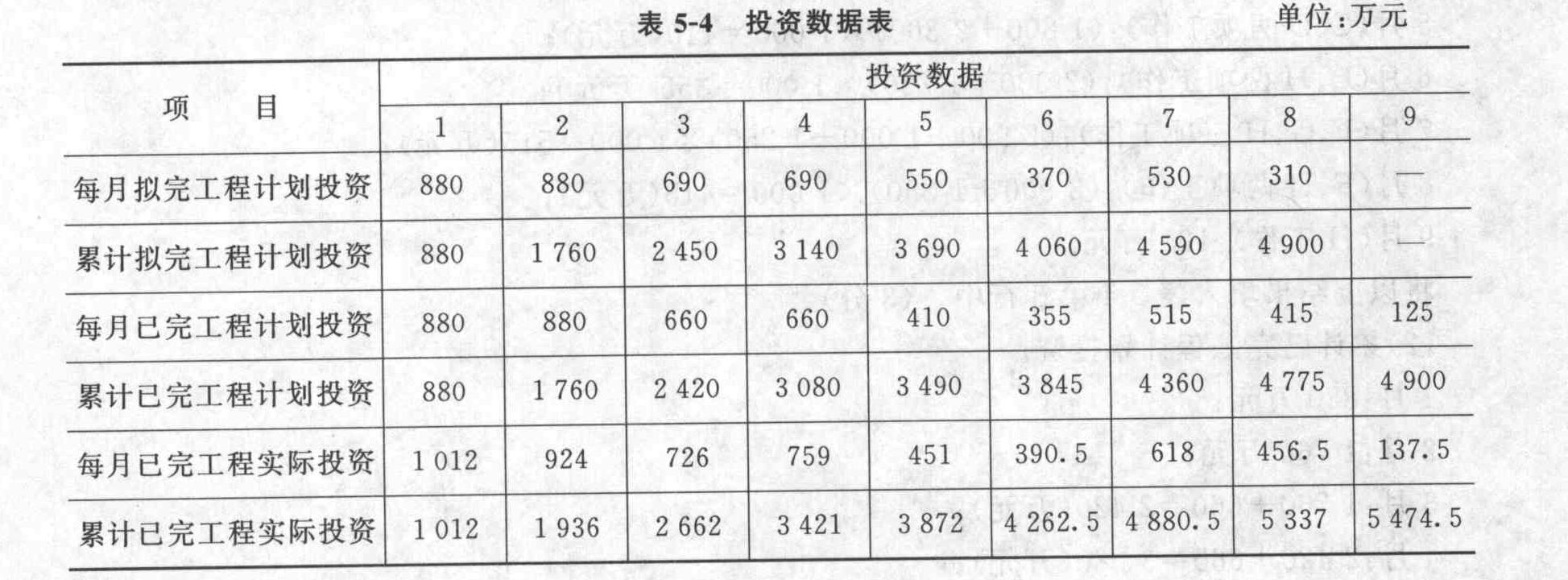

将以上结果填入表5-4第3行中。
(2)累计已完工程计划投资。
1月:880万元;
2月:1760万元;
3月:1760+660=2420(万元);
4月:2420+660=3080(万元);
5月:3080+410=3490(万元);
6月:3490+355=3845(万元);
7月:3845+515=4360(万元);
8月:4360+415=4775(万元);
9月:4775+125=4900(万元)。
将以上结果填入表5-4第4行中。
(3)每月已完成工程实际投资=实际工程量×实际单价。
1月(A、B两项工作):880×1.15=1012(万元);
2月(A、B两项工作):880×1.05=924(万元);
3月(C、D、E两项工作):660×1.1=726(万元);
4月(C、D、E两项工作):660×1.15=759(万元);
5月(C、D两项工作):410×1.1=451(万元);
6月(D、H两项工作):355×1.1=390.5(万元);
7月(F、G、H三项工作):515×1.2=618(万元);
8月(F、H两项工作):415×1.1=456.5(万元);
9月(H工作):125×1.1=137.5(万元)。
将以上结果填入表5-4第5行中。
(4)累计已完工程实际投资。
1月:1012万元;
2月:1012+924=1936(万元);
3月:1936+726=2662(万元);
4月:2662+759=3421(万元);
5月:3421+451=3872(万元);
6月:3872+390.5=4262.5(万元);
7月:4262.5+618=4880.5(万元);
8月:4880.5+456.5=5337(万元);
9月:5337+137.5=5474.5(万元)。
将以上结果填入表5-4第6行中。

- 1 【简答题】计算混凝土工程的直接工程费和全费用综合单价。
- 2 【简答题】计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元?(计算结果保留两位小数)
- 3 【简答题】计算混凝土结构工程已完工程计划投资和已完工程实际投资,计算结果填人表中。
- 4 【简答题】计算混凝土工程的直接工程费和全费用综合单价。
- 5 【简答题】计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元?(计算结果保留两位小数)
- 6 【案例分析题】计算混凝土工程的直接工程费和全费用综合单价。
- 7 【案例分析题】计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元(计算结果保留两位小数)?
- 8 【简答题】计算该混凝土工程的综合单价和估算合同总价(取整数)。
- 9 【单选题】某混凝土结构工程,合同计划价为1000万元。5月底拟完成合同计划价的80%,实际完成合同计划价的70%,5月底实际结算工程款750万元,则5月底的投资偏差和进度偏差分别为()。
- A 、超支100万元、超前50万元
- B 、超支50万元、拖后100万元
- C 、节约50万元、拖后100万元
- D 、节约100万元、超前50万元
- 10 【单选题】某混凝土工程按计划12天完成,下图中标出了截止第7天末的实际施工进度,从图中可以看出()。
- A 、该工作实际开始时间比计划开始时间晚2天
- B 、第5天末实际进度比计划进度拖后3%
- C 、第4天内计划完成的任务量为12%
- D 、第7天内实际进度比计划进度拖后5%
- 建设单位应将拆除工程发包给具有相应资质等级的施工单位。应在拆除工程施工( )日前,将有关资料报送有关主管部门或者其他有关部门备案。
- 设计合同示范文本规定,设计人的基本责任是( )。
- 甲施工单位与乙材料供应公司签订一份水泥采购合同,甲签字、盖章后邮寄给乙签字、盖章,则该合同成立的时间为()。
- 根据《民用建筑节能条例》的规定,城乡规划主管部门依法对民用建筑进行规划审查,同时征求同级建设主管部门的意见,建设主管部门应当自收到征求意见材料之日起()日内提出意见。
- 根据FIDIC《施工合同条件》,承包商运抵现场的施工设备,在本工程施工闲置期间而其他工程需要使用该设备时,正确的做法为()。
- 根据《标准设计施工总承包合同》,承包人编制进度付款支付分解表时,勘察设计费分解的原则是( )。
- 该工程采用问题1中选用的技术措施方案时的工期为80周,造价为2653万元。为了争取中标,该施工单位投标应报工期和报价各为多少?
- 如果注册监理工程师因工程监理事故及相关业务造成经济损失,( )应承担赔偿责任。
- 建设工程监理投标文件的核心是( )。

亿题库—让考试变得更简单
已有600万用户下载
