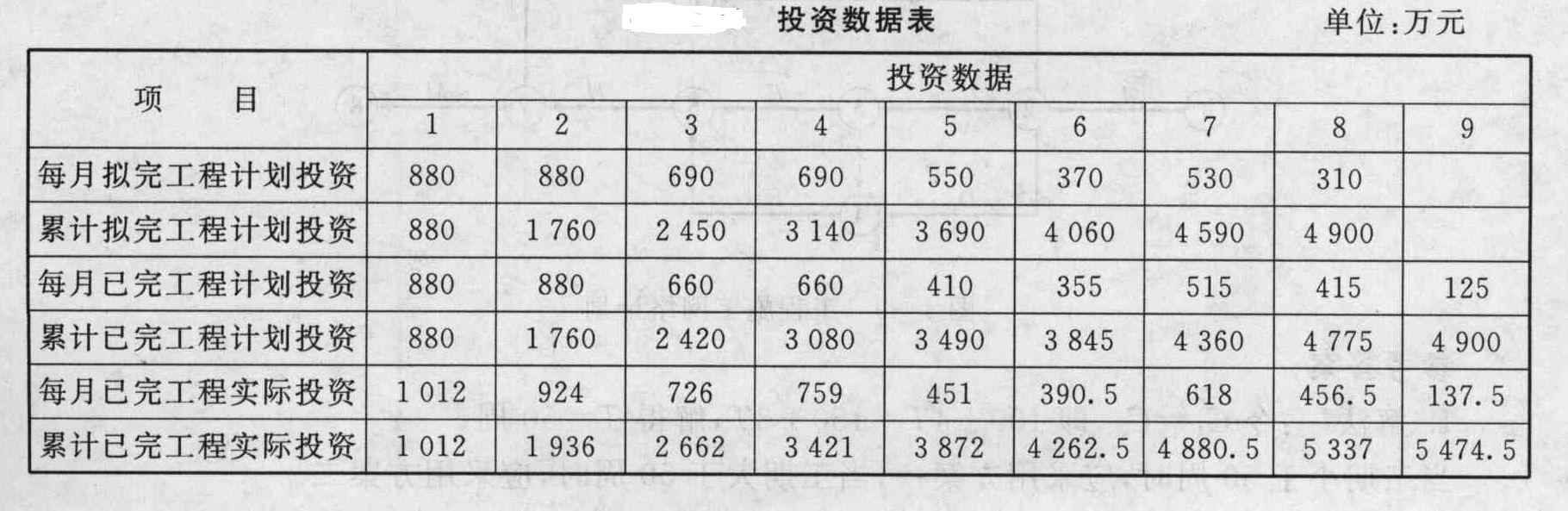

题干:某工程项目施工合同于2008年12月签订,约定的合同工期为20个月,2009年1月开始正式施工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网格计划(如图所示),并经专业监理工程师审核批准。[jlgcs/jsgcjlalfx/mtdjd/8/image/img-08-179-01.jpg]该项目的各项工作均按最早开始时间安排,且各工作每月完成的工程量相等。各工作的计划工程量和实际工程量如表所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。[jlgcs/jsgcjlalfx/mtdjd/8/image/img-08-179-02.jpg]合同约定:混凝土结构工程综合单价为1000元/立方米,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表所示。[jlgcs/jsgcjlalfx/mtdjd/8/image/img-08-179-03.jpg]施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作的工作持续时间延长了1个月。
题目:计算混凝土结构工程已完工程计划投资和已完工程实际投资,计算结果填人表中。

扫码下载亿题库
精准题库快速提分

(1)每月已完成工程计划投资=已完工程量×计划单价1月:(A、B两项工作)=880万元2月:(A、B两项工作)=880万元3月:(C、D、E三项工作)=(1 800+2 300+2 500)×1 000=660万元4月:(C、D、E三项工作)=660万元5月:(C、D两项工作)=(1 800+2 300)立方米×1 000元/立方米=410万元6月:(D、H两项工作)=(2 300+1 250)立方米×1 000元/立方米=355万元7月:(F、C、H三项工作)=(2 900+1 000+1 250)立方米×1 000元/立方米=515万元8月:(F、H两项工作)=(2 900+1 250)立方米×1 000元/立方米=415万元9月:(H工作)=125万元将以上结果填人表第3行中。(2)累计已完工程计划投资1月=880万元;2月=1 760万元;3月=(1 760+660)万元=2 420万元4月=(2 420+660)万元=3 080万元;5月=(3 080+410)万元=3 490万元6月=(3 490+355)万元=3 845万元;7月=(3 845+515)万元=4 360万元8月=(4 360+415)万元=4 775万元;9月=(4 775+125)万元=4 900万元将以上结果填入表第4行中。(3)每月已完成工程实际投资一实际工程量×实际单价1月(A、B两项工作)=880万元×1.15=1 012万元2月(A、B两项工作)=880万元×1.05=924万元3月(C、D、E两项工作)=660万元×1.1=726万元4月(C、D、E两项工作)=660万元×1.15=759万元5月(C、D两项工作)=410万元×1.10=451万元6月(D、H两项工作)=355万元×1.1=390.5万元7月(F、C、H三项工作)=515万元×1.2=618万元8月(F、H两项工作)=415万元×1.1=456.5万元9月(H工作)=125万元×1.1=137.5万元将以上结果填人表第5行中。(4)累计已完工程实际投资1月=1 012万元;2月=(1 012+924)万元=1 936万元3月=(1 936+726)万元=2 662万元;4月=(2 662+759)万元=3 421万元5月=(3 421+451)万元=3 872万元;6月=(3 872+390.5)万元=4 262.5万元7月=(4 262.5+618)万元=4 880.5万元;8月=(4 880.5+456.5)万元=5 337万元9月=(5 337+137.5)万元=5 474.5万元将以上结果填入表第6行中。

- 1 【简答题】计算混凝土工程的直接工程费和全费用综合单价。
- 2 【简答题】计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元?(计算结果保留两位小数)
- 3 【简答题】计算混凝土工程的直接工程费和全费用综合单价。
- 4 【简答题】计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元?(计算结果保留两位小数)
- 5 【案例分析题】计算混凝土工程的直接工程费和全费用综合单价。
- 6 【案例分析题】计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元(计算结果保留两位小数)?
- 7 【简答题】计算混凝土结构工程已完工程计划投资和已完工程实际投资,计算结果填入表5-3中。
- 8 【简答题】计算该混凝土工程的综合单价和估算合同总价(取整数)。
- 9 【单选题】某混凝土结构工程,合同计划价为1000万元。5月底拟完成合同计划价的80%,实际完成合同计划价的70%,5月底实际结算工程款750万元,则5月底的投资偏差和进度偏差分别为()。
- A 、超支100万元、超前50万元
- B 、超支50万元、拖后100万元
- C 、节约50万元、拖后100万元
- D 、节约100万元、超前50万元
- 10 【单选题】某混凝土工程按计划12天完成,下图中标出了截止第7天末的实际施工进度,从图中可以看出()。
- A 、该工作实际开始时间比计划开始时间晚2天
- B 、第5天末实际进度比计划进度拖后3%
- C 、第4天内计划完成的任务量为12%
- D 、第7天内实际进度比计划进度拖后5%
- 因重大误解而订立的合同属可变更或可撤销合同,其“重大误解”必须是当事人在( )已经发生的误解。
- 合同履行中当事人承担违约的责任形式有 ( )
- 影响项目监理机构人员数量的主要因素包括( )。
- 工程咨询公司可为承包商提供全部或绝大部分设计服务工作。如果承包商仅承担施工任务时,工程咨询公司也可仅提供()服务。
- 《工程监理企业资质管理规定》规定,工程监理企业专业甲级资质标准包括()。
- 控制部门和控制人员需要通过(),全面、及时、准确地了解计划的执行情况及结果。
- 某桥梁工程施工,中间桥墩施工到基底设计标高时遇到软弱地基,承包商按照工程师的指示采取了相应的技术施工,增加了施工成本20万元,为此提出了索赔,工程师审查索赔发现,桥台施工时河水实际水位低于技术资料中给定的水位条件,承包商的施工成本节约了3万元,岸上引桥施工条件也比资料表说明的条件好,节约施工成本4万元。根据FIDIC《施工合同条件》,工程师应批准的索赔金额为()万元。
- 实行施工总承包的,施工现场安全由()负责。
- 下列属于工程监理乙级企业资质标准的有( )。

亿题库—让考试变得更简单
已有600万用户下载
