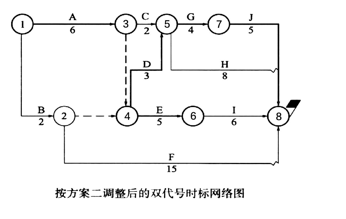

采用方案二 ,另行租赁一台起重设备投 入G工作,无须等E工作施工完再转到G工作施工,则网络计划可以调整为如图所示。此时关键线路为A—D—G—J , 工期为18个月 ,满足合同的要求 。 另行租赁一台设备增加的费用 :5×2=10万元 。
