- 建造师案例题
题干:某广场地下车库工程,建设面积18000平方米。建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF-99-0201签订了施工承包合同,合同工期140d。工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:[006-002-003-000-9787112160501-image/006-002-003-000-9787112160501-005-005.jpg]事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。事件三:在施工过程中,该工程所在地连续下了6d特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万元;(2)施工机械设备重新购置和修理费用29万元;(3)人员伤亡善后费用62万元;(4)工期顺延6d。
题目:事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?

扫码下载亿题库
精准题库快速提分

A、B、C、D四个施工过程之间的流水步距计算如下:
(1)A、B的流水步距KAB为:

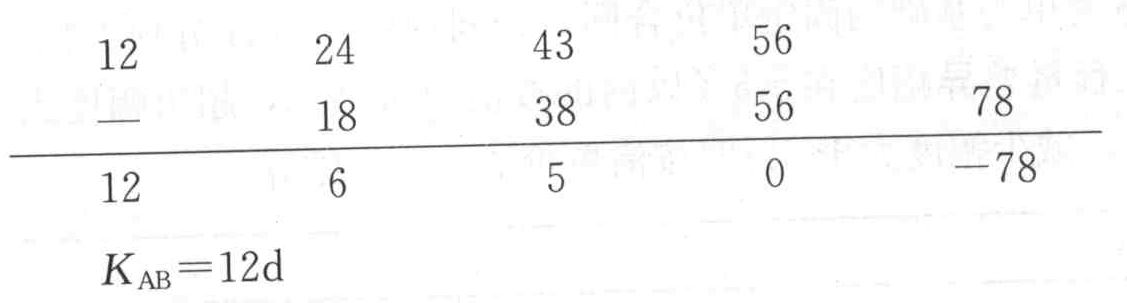

(2)B、C的流水步距KBC为:

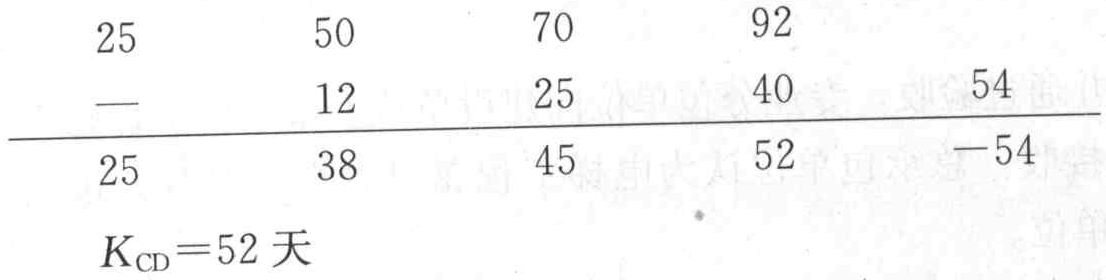

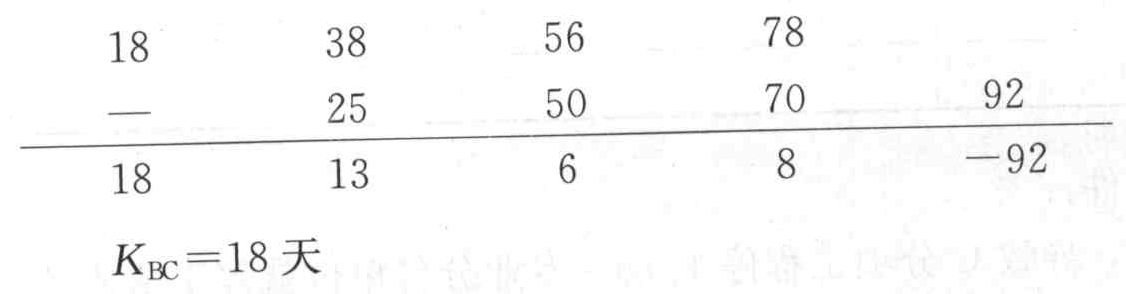

(3)C、D的流水步距KCD为:

- 1 【建造师案例题】事件1中,列式计算A、日、C、D四个施工过程之间的流水步距分别是多少天?
- 2 【建造师案例题】事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?
- 3 【建造师案例题】事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?
- 4 【建造师案例题】事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?
- 5 【建造师案例题】事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?
- 6 【建造师案例题】事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?
- 7 【建造师案例题】事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?
- 8 【建造师案例题】事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?
- 9 【建造师案例题】事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?
- 10 【建造师案例题】事件四中,列式计算工程预付款、工程预付款起扣点(单位:万元,保留小数点后两位)。总承包单位的哪些索赔成立。
热门试题换一换
- 请指出评标委员会成员组成的不妥之处,说明理由。
- 现该工程已按预计进度完成至第六次,并对以后的一半工程进度作了正确的估计如下表: 按月次数 1 2 3 4 5 6 7 8 9 10 11 12 合计 完成工作量金额 50 60 60 90 90 140 140 120 140 80 60 50 1080 按月次数123456789101112合计完成工作量金额50606090901401401201408060501080该工程备料款的起扣点(按理论方法)是( )万元(万元以下不计)。
- (三) [背景资料] 某市住宅小区一期工程占地25万m2,总建筑面积52万m2,由8幢高层建筑、8幢多高层建筑以及2幢休闲会所建筑组成。该市某一级建筑施工企业承接了该小区施工任务,委派了一名项目经理负责该工程施工管理。工程开工前,该项目经理组织项目经理部人员编制了施工组织设计,进行了施工总平面图设计,其设计步骤如下: (1)引入场外交通道路; (2)布置内部运输道路; (3)布置仓库; (4)布置加工厂和混凝土搅拌站; (5)布置临时房屋; (6)布置临时水电管线网和其他动力设施; (7)绘制正式的施工总平面图。 问题:(三)
- 水泥混凝土路面施工中,水泥混凝土搅拌楼容量应满足滑模摊铺机施工速度( )的要求。
- 在改建过程中,丙监理单位的监理内容包括()。
- 事件二中监理工程师做法是否正确?并说明理由。木龙骨石膏板吊顶工程应对哪些项目进行隐蔽验收?
- 当计算工期不能满足要求工期时,需要压缩关键工作的持续时间以满足工期要求。在选择缩短持续时间的关键工作时宜考虑()。
- 振捣混凝土产生的荷载,可按()计。
- 硅钙板吊顶工程中,可用于固定吊扇的是()

亿题库—让考试变得更简单
已有600万用户下载
