- 建造师案例题
题干:某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。如下图:[006-002-003-000-9787513628815-image/006-002-003-000-9787513628815-002-008.jpg]在施工过程中发生了以下事件:事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作按原时间执行网络计划。事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。事件三:由于建设单位急于搬进写字楼办公室,要求提前竣工验收,总监理工程师组织建设单位技术人员,施工单位项目经理及设计单位负责人进行了竣工验收。
题目:指出本装饰工程原网络计划的关键线路(工作),计算计划工期。

扫码下载亿题库
精准题库快速提分

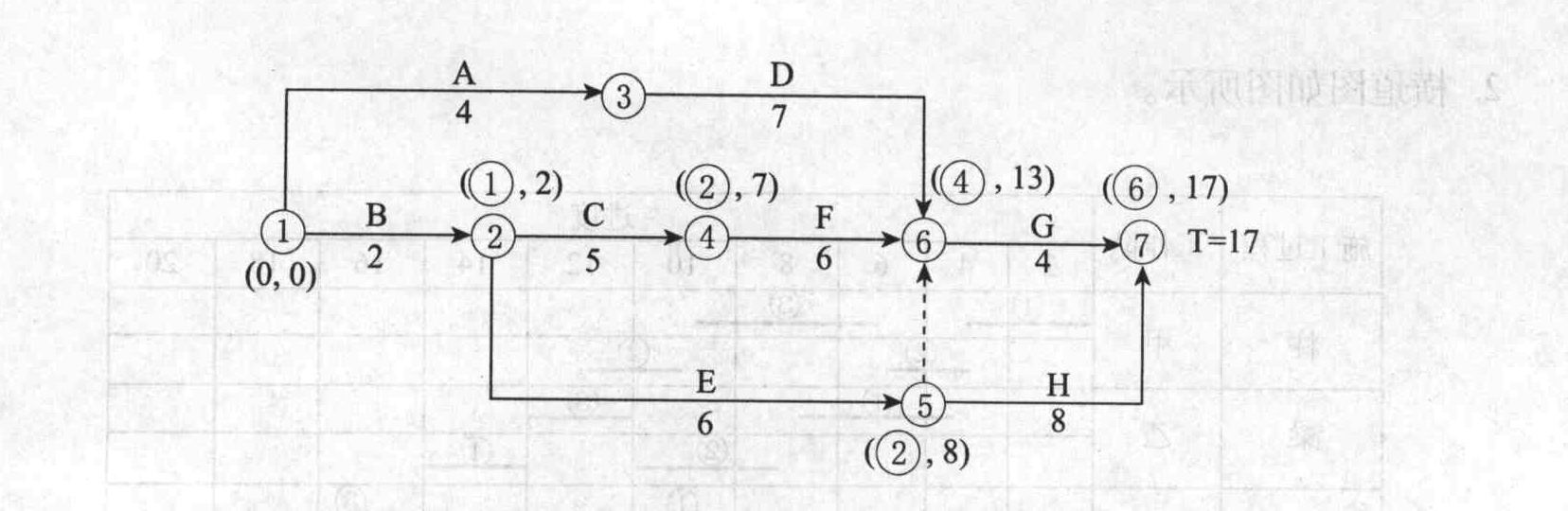

用标号法找关键线路,计算工期。如下图所示。则计划关键线路为:B-C-F-G;计划工期为17天。

- 1 【单选题】在工程网络计划中,关键工作是指网络计划中()。
- A 、总时差为零的工作
- B 、总时差最小的工作
- C 、自由时差为零的工作
- D 、自由时差最小的工作
- 2 【建造师案例题】指出该网络计划的关键线路,并指出由哪些关键工作组成。
- 3 【建造师案例题】指出本装饰工程网络计划的关键线路(工作),计算计划工期。
- 4 【单选题】在工程网络计划中,关键工作是指网络计划中().
- A 、总时差为零的工作
- B 、总时差最小的工作
- C 、自由时差为零的工作
- D 、自由时差最小的工作
- 5 【建造师案例题】指出该网络计划的关键线路,并指出由哪些关键工作组成。
- 6 【建造师案例题】指出基础工程网络计划的关键线路,写出该基础工程计划工期。
- 7 【建造师案例题】指出本装饰工程网络计划的关键线路(工作),计算计划工期。
- 8 【建造师案例题】计算网络计划的工期,指出关键线路。
- 9 【建造师案例题】计算网络计划的工期,指出关键线路。
- 10 【建造师案例题】1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。
热门试题换一换
- K26+000~K31+000路段路基施工需要的机械有()。
- 防渗加固技术中,黏土斜墙法是直接在上游坡面和坝端岸坡修建贴坡黏土斜墙,或维修原有黏土斜墙。这种方法主要适用于( )。
- 设备采购合同价款的支付一般分三次,在设备制造前,采购方支付设备价格的( )作为预付款。
- 下列关于招标代理的说法中正确的是()。
- 当设计对砖基础墙防潮层无具体要求时,防潮层宜采用加适量防水剂的1:2水泥砂浆铺设,其厚度宜为()。
- 本工程要编制哪几个新技术的施工方案?方案中的施工方法应有哪些主要内容?
- 当事人提交给法院的如下材料中,属于民事证据的是()。
- 长度较大的管涵设计有沉降缝的,管身沉降缝应与圬工基础的沉降缝位置一致。缝宽为( )。
- 混凝土立方体标准抗压试件的边长为( )mm。

亿题库—让考试变得更简单
已有600万用户下载
