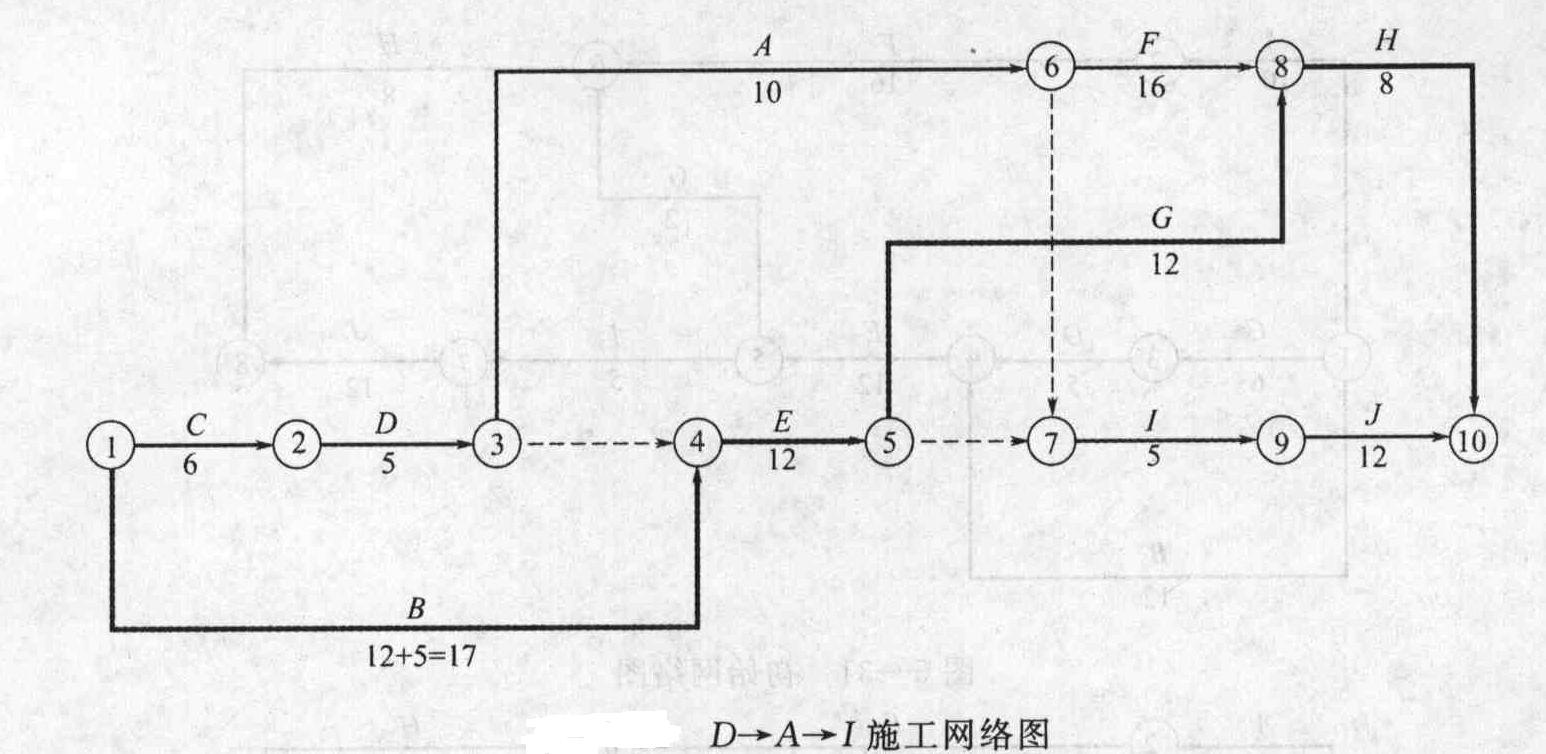

  • 简答题某分部工程的网络计划如图所示,计算工期为44天。 根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。 (一)按A→D→I顺序组织施工,则网络计划的变化如图所示。 (二)如按D→A→I顺序组织施工,则网络计划变化如图所示。 试比较以上两个方案的优缺点。

扫码下载亿题库

精准题库快速提分

参考答案

对A→D→I和D→A→I两种方案分析比较如下:按“A→D→I方案”比按“D→A→I方案”的施工工期长(长2天)。机械闲置时间也长(长9天),所以按“D→A→I方案”顺序施工优于按“A→D→I方案”顺序施工。即按“D→A→I方案”顺序施工比按“A→D→I方案”顺序施工工期短,机械闲置时间短。
