- 简答题某分部工程的网络计划如图所示,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。(一)按A→D→I顺序组织施工,则网络计划的变化如图所示。
(二)如按A→D→I顺序组织施工,则网络计划变化如图所示。
监理工程师如批准按A→D→I顺序施工,施工中由于业主原因,B项工作时间延期,承包商提出要求延长5天工期。网络计划如图所示。
你认为工期延长几天合理?为什么?签发机械闲置(赔偿)时间几天合理?为什么?

扫码下载亿题库
精准题库快速提分

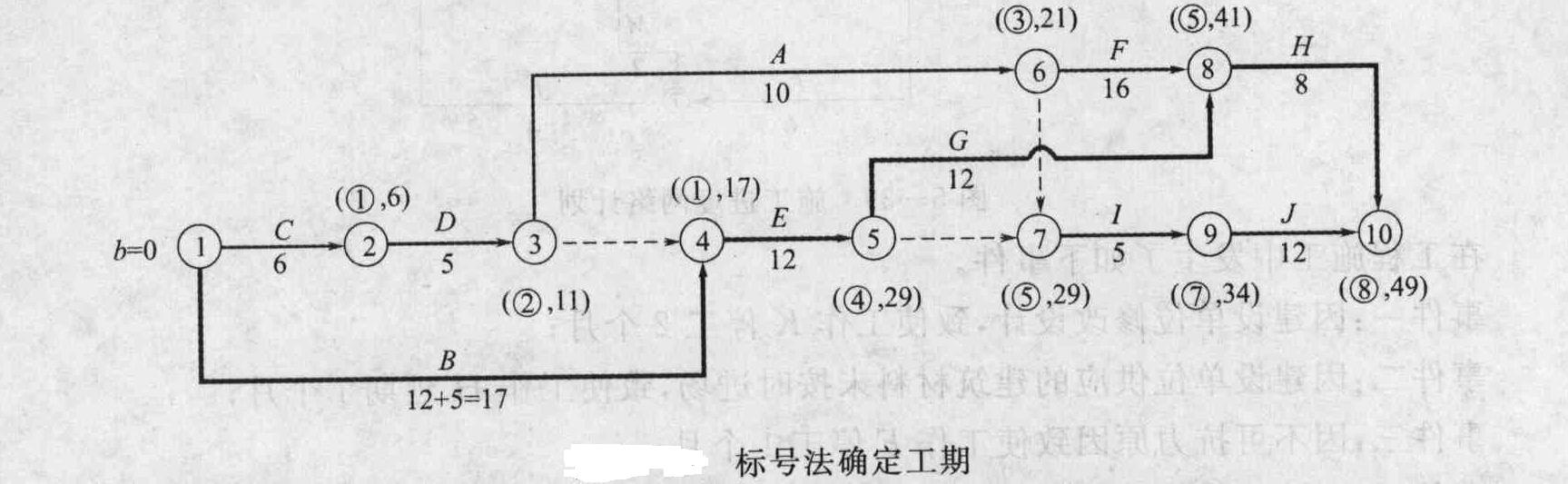

参考答案方法一:将业主原因使B工作延长的时间加入其工作持续时间用标号法重新确定计算工期。关键线路如图所示的粗箭线,总工期49天,比原计划(A→D→I方案)延长了4天。所以由于业主原因使B工作延长5天,工期由45天变成49天延长4天,所以承包商要求延长5天不合理,监理工程师应批准的合理工期延长时间应为4天。
机械闲置时间的计算可分两种情况,其一是认为B工作延长时D工作已开始施工,所以可按D工作的最早时间来计算,即:按B工作延长5天后调整的网络计划,机械在现场的闲置时间为:D和A之间无闲置。A和I之间
=21,而
=29故机械闲置总时间为8天。监理工程师应批准赔偿的机械闲置时间应为8天-3天=5天。其二是认为B工作延长时间发生较早,D工作可以利用其时差调整到最迟开始时间开始施工(这时再组织机械进场)。所以可按D工作最迟开始时间来计算应赔偿的机械闲置时间。即:D工作的最迟开始时间为第10天(
=25)开始,则:D和A之间
=15=LS无闲置;在A和J之间
=25天而

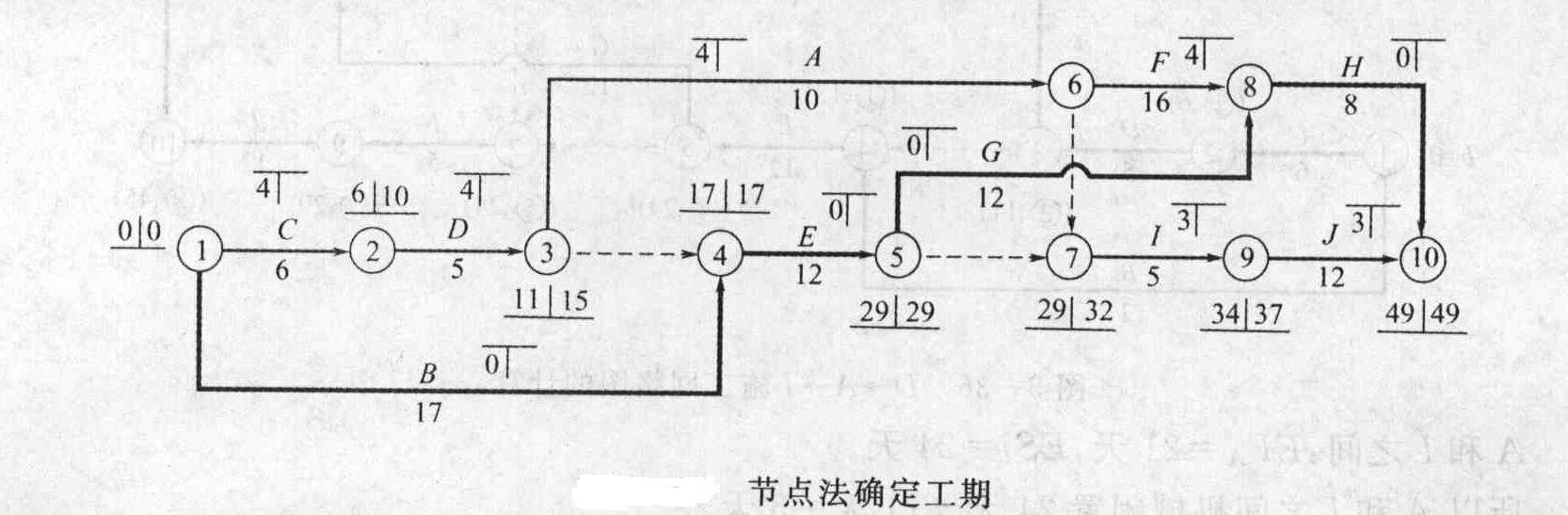

=29天,所以机械闲置29天-25天=4天。监理工程师应批准赔偿的机械闲置时间应为1天(4天-3天-1天)。方法二:将业主原因使B工作延长的时问同样增加到其工作持续时间内,利用节点法计算出总时差,确定关键线路和工期。关键线路如图所示的粗箭线,计算工期为49天,比原计划的45天延长了4天。所以承包商要求延长5天不合理,监理工程师应批准的合理工期延长时间应为4天。
机械闲置赔偿分析同方法一。
您可能感兴趣的试题- 1 【简答题】如果该工程的施工网络计划如图所示,则压缩哪些关键工作可能改变关键线路?压缩哪些关键工作不会改变关键线路?

- 2 【简答题】某分部工程的网络计划如图所示,计算工期为44天。 根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。 (一)按A→D→I顺序组织施工,则网络计划的变化如图所示。
(二)如按D→A→I顺序组织施工,则网络计划变化如图所示。
试比较以上两个方案的优缺点。
- 3 【简答题】如果该工程的施工网络计划如图所示,则压缩哪些关键工作可能改变关键线路?压缩哪些关键工作不会改变关键线路?
- 4 【多选题】某分部工程时标网络计划如下图所示,当设计执行到第4周末及第8周末时,检查实际进度如图中前锋线所示,该图表明()。

- A 、第4周末检查时预计工期将延长1周
- B 、第4周末检查时只有工作D拖后而影响工期
- C 、第4周末检查时工作A尚有总时差1周
- D 、第8周末检查时工作G进度拖后并影响工期
- E 、第8周末检查时工作E实际进度不影响总工期
- 5 【多选题】某工程双代号网络计划如图所示时间,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。

- A 、工作1~6的自由时差为2
- B 、工作2~3的自由时差为1
- C 、工作2~4为关键工作
- D 、工作2~5的自由时差为0
- E 、工作4~7的自由时差为1
- 6 【单选题】某分部工程双代号网络计划如图所示,其关键线路有()条。

- A 、2
- B 、3
- C 、4
- D 、5
- 7 【单选题】某工程单代号搭接网络计划如图所示,节点中下方数字为该工作的持续时间,其中的关键工作为()

- A 、工作A、工作C和工作E
- B 、工作B、工作D和工作F
- C 、工作C、工作E和工作F
- D 、工作B、工作E和工作F
- 8 【多选题】某工程单代号搭接网络计划如图所示,节点中下方数字为该工作的持续时间,其中的关键工作有()

- A 、工作A
- B 、工作B
- C 、工作C
- D 、工作D
- E 、工作E
- 9 【多选题】某分部工程时标网络计划如图所示。当该计划执行到第五天结束时检查实际进展情况,实际进度前锋线表明()

- A 、工作C实际进度拖后,但不影响总工期
- B 、工作D仍有总时差2天
- C 、工作E仍有总时差1天
- D 、工作G的最早开始时间将会受影响
- E 、工作H的最早开始时间不会受影响
- 10 【单选题】某分部工程双代号时标网络计划如图所示。其中工作C和I的最迟完成时间分别为第()天。

- A 、4和11
- B 、4和9
- C 、3和11
- D 、3和9
- 按照施工合同示范文本的规定,发包人收到竣工结算报告及结算资料后56天内仍不支付结算价款,则承包人有权 ( )
- 对于风险评价来说,建设工程数据库中的数据 (. )
- 下列关于建设工程监理范围的说法中错误的是 ( )
- 一般来说,风险管理中运用的对策主要有()。
- 下列有关合同争议解决方法的说法中正确的有 ()。
- 在进行初步审查中的提供资料的完整性审查时,财务会计报表不包括( )。
- 采用设计施工总承包,发包人在收到承包人竣工验收申请报告( )天后未进行验收,视为验收合格。实际竣工日期以提交竣工验收申请报告的日期为准。
- 施工总承包单位可否就事件1至事件3获得工期索赔?分别说明理由。
- 实行工程监理的过程中,( )是工程监理的受托方。
亿题库—让考试变得更简单
已有600万用户下载
10Kn
