题干:某堤防工程,发包人与承包人依据《水利水电土建工程施工合同条件》签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万立方米,单价为10元/立方米;砌石10万立方米,单价为40元/立方米。(1)合同中的有关情况为:①合同开工日期为9月20日。②工程量清单中单项工程量的变化超过20%按变更处理。③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500立方米/天的需要。④工程施工计划为先填筑,填筑全部完成后再进行砌石施工。⑤合同约定每年10月1日至3日为休息日,承包人不得安排施工。(2)在合同执行过程中:①在土方施工中,由于以下原因引起停工:事件1:合同规定发包人移交施工场地的时间为当年10月3日,由于发包人原因,实际移交时间延误到10月8日晚。事件2:10月6日至15日因不可抗力事件,工程全部暂停施工。事件3:10月28日至11月2日,承包人的施工设备发生故障,主体施工发生施工暂停。承包人设备停产一天的损失为1万元,人工费需8000元。②土方填筑实际完成300万立方米,经合同双方协商,对超过合同规定百分比的工程量,单价增加了3元/立方米;土方填筑工程量的增加未延长填筑作业天数。③工程施工中,承包人在发包人指定的采石场地开采了5万立方米后,该采石场再无石材可采。监理人指示承包人自行寻找采石场。承包人另寻采石场发生合理费用支出5000元。新采石场距工程现场30km,石料运输运距每增加1km,运费增加1元/立方米。采石场变更后,由于运距增加,运输能力有限,每天只能运输400立方米,监理人同意延长工期。采石场变更后,造成施工设备利用率不足并延长工作天数,合同双方协商从使用新料场开始,按照2000元/天补偿承包人的损失。④工程延期中,承包人管理费保险费保函费等损失为5000元/天。
题目:试分析确定承包人应获准的工程延期天数。

扫码下载亿题库
精准题库快速提分

承包人应获准的工程延期天数是由于业主的原因业主应承担的风险造成的工期延误。本例中包括:
(1)移交场地延误;
(2)不可抗力停工;
(3)石料场变化后运输能力降低。
本例中,批准工程延期为37天,其中:
(1)因天气原因移交场地延误等原因(属于发包人应承担的停工原因)造成从10月4日至10月15日暂停,工期延误12天。

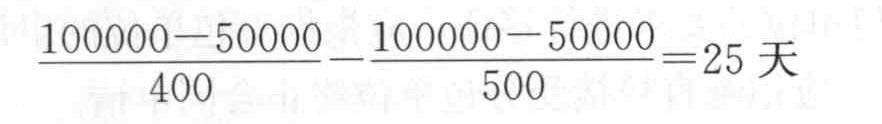

(2)由于石料场变化,运输能力不足,影响填筑工效,延长工期:

- 1 【单选题】水利工程施工分包中,承包人将其承包工程中的劳务作业发包给其他企业或组织完成的活动称为( )。
- A 、工程分包
- B 、劳务分包
- C 、企业分包
- D 、组织分包
- 2 【单选题】 赵某的延期注册,若获得批准,有效期为( )年。
- A 、2
- B 、3
- C 、4
- D 、5
- 3 【单选题】承包人在工程变更确定后( )d内提出变更工程价款的报告,经工程师确认后方可调整合同价款。
- A 、7
- B 、14
- C 、28
- D 、48
- 4 【单选题】以下各种情况中,承包人可以获得工期顺延的是( )
- A 、工程师提出对已经隐蔽的工程重新检验,检验结果不合格
- B 、工程师提出对已经隐蔽的工程重新检验,检验结果合格
- C 、不影响施工正常进行的工程师的检查检验,检验结果合格
- D 、不影响施工正常进行的工程师的检查检验,检验结果不合格
- 5 【单选题】以下各种情况中,承包人可以获得工期顺延的是( )。
- A 、工程师提出对已经隐蔽的工程重新检验,检验结果不合格
- B 、工程师提出对已经隐蔽的工程重新检验,检验结果合格
- C 、不影响施工正常进行的工程师的检查检验,检验结果合格
- D 、不影响施工正常进行的工程师的检查检验,检验结果不合格
- 6 【单选题】承包人在工程变更确定后( )内提出变更工程价款的报告,经工程师确认后调整合同价款。
- A 、7天
- B 、14天
- C 、21天
- D 、28天
- 7 【多选题】由于()造成分包工程工期延误的,经总包项目经理确认,工期相应顺延。
- A 、承包人根据总包合同从工程师处获得与分包合同相关的竣工时间延长
- B 、承包人未按本合同专用条款的约定提供图纸、开工条件、设备设施、施工场地
- C 、承包人未按约定日期支付工程预付款、进度款、致使分包工程施工不能正常进行
- D 、分包人原因的分包工程范围内的工程变更及工程量增加
- E 、项目经理未按分包合同约定提供的需的指令、批准或所发出的指令错误,致使分包工程施工不能正常进行
- 8 【建造师案例题】试分析确定承包人应获批准的由于变更引起的费用赔偿金额。
- 9 【建造师案例题】试分析确定承包人应获准的工程延期天数。
- 10 【建造师案例题】试分析确定承包人应获批准的由于变更引起的费用赔偿金额。
