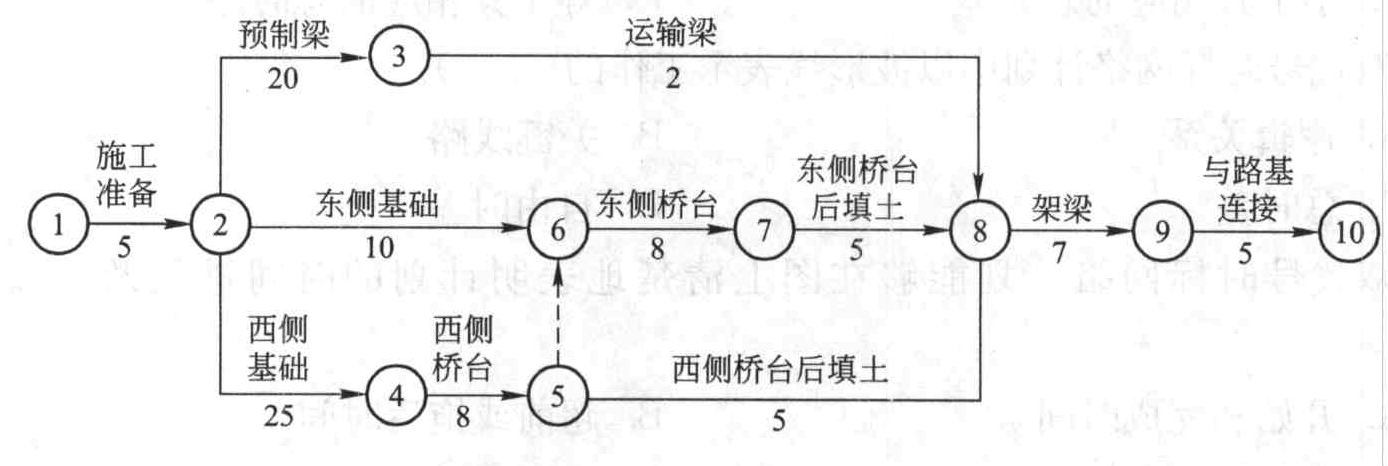

- 单选题下列桥梁工程施工双代号网络计划的计算工期为()。
- A 、39天
- B 、40天
- C 、55天
- D 、63天

扫码下载亿题库
精准题库快速提分

【正确答案:D】
经计算可知,线路1-2-4-5-6-7-8-9-10为关键线路,其工作持续时间总和为63天,数值最大,故选D。

- 1 【建造师案例题】某施工双代号网络进度计划如下图所示,其中ABD工作使用同一种施工机械,开工前有一台施工机械出现故障,导致可使用的该机械只有一台,根据现场施工条件,工作顺序调整为BAD,设备租赁费2000元/天。
由于业主的原因,工作E比原计划延长5天,工作G比原计划延长2天。由于承包商原因,工作K比原计划延长10天,该设备共闲置多少天?
- 2 【建造师案例题】某施工双代号网络进度计划如下图所示,其中ABD工作使用同一种施工机械,开工前有一台施工机械出现故障,导致可使用的该机械只有一台,根据现场施工条件,工作顺序调整为BAD,设备租赁费2000元/天。
承包商可要求业主给予该设备闲置补偿多少元?
- 3 【单选题】双代号网络计划中的虚工作()。
- A 、既消耗时间,又消耗资源
- B 、只消耗时间,不消耗资源
- C 、既不消耗时间,也不消耗资源
- D 、不消耗时间,只消耗资源
- 4 【单选题】在双代号网络计划和单代号网络计划中,关于关键线路下列说法正确的是( )。
- A 、关键线路是总的工作持续时间最长的工作
- B 、一个网络计划只能有1条关键线路
- C 、在网络计划执行的过程中,关键线路不能转移
- D 、关键线路上的工作不一定是关键工作
- 5 【单选题】在某工程双代号网络计划中,工作M的最早开始时间为第15d,其持续时间为7d。该工作有两项紧后工作,它们的最早开始时间分别为第27d和第30d,最迟开始时间分别为第28d和第33d,则工作M的总时差和自由时差( )d。
- A 、均为5
- B 、分别为6和5
- C 、均为6
- D 、分别为11和6
- 6 【单选题】已知某基础工程施工双代号时标网络计划如下图所示,如果工作E实际进度延误了4周,则施工进度计划工期延误()周。
- A 、2
- B 、3
- C 、4
- D 、5
- 7 【单选题】工程双代号时标网络计划中,某工作箭线上的波形线表示()。
- A 、该工作的自由时差
- B 、该工作的总时差
- C 、该工作与其紧前工作之间的时间间隔
- D 、该工作与其紧前工作之间的时距
- 8 【单选题】在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。该工作有两项紧后工作,他们的最早开始时间分别为32天和第34天,则工作N的总时差和自由时差分别为()。
- A 、3天和0天
- B 、3天和2天
- C 、5天和0天
- D 、5天和3天
- 9 【单选题】某工程双代号网络计划的计划工期等于计算工期,且工作F的完成节点为关键节点,则该工作( )。
- A 、为关键工作
- B 、自由时差小于总时差
- C 、自由时差为零
- D 、自由时差等于总时差
- 10 【多选题】某分部工程单代号网络计划如下图所示,其中关键工作有( )。
- A 、工作B
- B 、工作C
- C 、工作D
- D 、工作E
- E 、工作F
