  • 造价师案例题
    题干:某工程项目业主采用《建设工程工程量清单计价规范》规定的计价方法,通过公开招标,确定了中标人。招投标文件中有关资料如下:(1)分部分项工程量清单中含有甲、乙两个分项,工程量分别为4500立方米和3200立方米。清单报价中甲项综合单价为1240元/立方米,乙项综合单价为985元/立方米。(2)措施项目清单中环境保护、文明施工、安全施工、临时设施等四项费用以分部分项工程量清单计价合计为基数,费率为3.8%。(3)其他项目清单中包含计日工费一项,暂定费用为3万元。(4)规费以分部分项工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计之和为基数,规费费率为4%,税金率为3.41%。在中标通知书发出以后,招投标双方按规定及时签订了合同,有关条款如下:1.施工工期自2009年3月1日开始,工期4个月。2.预付款按分部分项工程量清单计价合计的20%计,于开工前7天支付,在最后两个月平均扣回。3.措施项目费(含规费和税金)在开工前7天支付50%,其余部分在各月工程款支付时平均支付。4.计日工费于最后一个月按实结算。5.当某一分项工程累计实际工程量比清单工程量增加15%以上时,超出部分的工程量单价调价系数为0.9;当累计实际工程量比清单工程量减少15%以上时,全部工程量的单价调价系数为1.08。6.质量保证金从承包商每月的工程款中按5%比例扣留。承包商各月实际完成(经业主确认)的工程量,见表2-5-1。[9787518204212-image/9787518204212-008-025.jpg]施工过程中发生了以下事件:(1)5月份由于不可抗力影响,现场材料(乙方供应)损失1万元(含规费税金);施工机械被损坏,损失1.5万元(含规费税金)。(2)实际发生计日工费用3.5万元。
    题目:承包商在6月份结算前致函发包方,指出施工期间水泥、砂石价格持续上涨,要求调整。经双方协商同意,按调值公式法调整结算价。假定3、4、5三个月承包商应得工程款(含索赔费用)为750万元;固定要素为0.3,水泥、砂石占可调值部分的比重为10%,调整系数为1.15,其余不变。则6月份工程结算价为多少?(金额单位为万元;计算结果均保留2位小数)

扫码下载亿题库

精准题库快速提分

参考答案

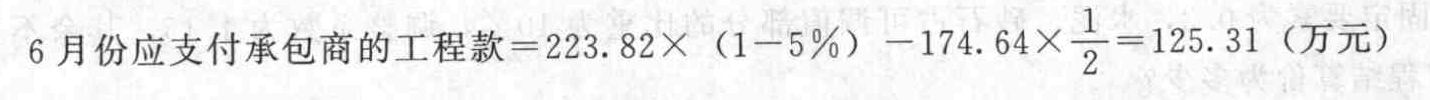

调值后的工程实际结算款=(750+125.31)×(0.3+0.7×10%×1.15+0.7×90%)=884.51(万元)
6月份工程结算款=884.51-750=134.51(万元)

您可能感兴趣的试题
热门试题 换一换

亿题库—让考试变得更简单

已有600万用户下载
