- 简答题
题干:某土建工程项目立项批准后,公开招标,6家单位通过资格预审,并按规定时间报送了投标文件。招标方按规定组成了评标委员会,并制定了评标办法,具体规定如下:(1)招标标底为4000万元,以招标标底与投标报价的算术平均数的加权值为复合标底,以复合标底为评定投标报价得分依据,规定:复合标底值=招标标底值×0.6+投标单位报价算术平均数×0.4。(2)以复合标底值为依据,计算投标报价偏差度x%,x=(投标报价-复合标底)÷复合标底。按照投标报价偏差度确定各单位投标报价得分,如表4-13所示。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-004-031.jpg](3)投标方案中商务标部分满分为100分,其中投标报价70分,其他内容30分。投标报价得分按照报价偏差度确定得分,各单位投标报价构成合理性,计算正确性,满分30分。技术方案得分为100分,其中施工工期得分占20分(规定工期为20个月;若投标单位所报工期超过20个月为废标),若工期提前,则规定每提前1个月增加1分。其他方面得分包括:施工方案25分,施工技术装备20分,施工质量保证体系10分,技术创新10分,企业信誉业绩及项目经理能力15分(得分已由评标委员会评出,见表4-14)。采取综合评分法,综合得分最高者为中标人。综合得分=商务标得分×60%+技术性评分×40%[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-004-032.jpg](4)E单位在投标截止时间2小时之前向招标方递交投标补充文件,补充文件中提出E单位报价中的直接工程费由3200万元降至3000万元,并提出措施费为100万元,间接费费率为10%,利润率为6%,税率为3.41%,E单位以此为最终报价。其价款按建标[2003]206号文件的规定以工料单价法计价程序计价(以直接费为计算基础)。
题目:E单位的最终报价为多少?

扫码下载亿题库
精准题库快速提分

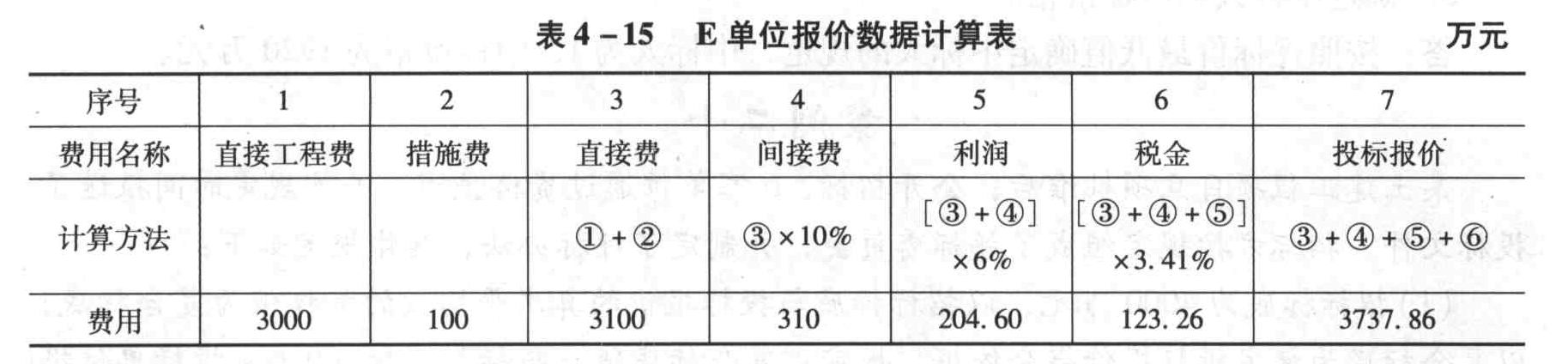

E单位的最终报价计算如表4-15所示。
经计算,E单位最终报价为3737.86万元。

- 1 【造价师案例题】E单位的最终报价为多少?
- 2 【造价师案例题】
施工单位可索赔的工期为多少?可索赔的费用为多少?
- 3 【造价师案例题】
施工单位可索赔工期多少?费用多少?
- 4 【造价师案例题】
该施工单位报价中的综合费率为多少?
- 5 【造价师案例题】
B分项工程的单价调整系数为多少?每月结算工程款各为多少?
- 6 【造价师案例题】
C投标单位的投标报价是多少万元?
- 7 【造价师案例题】
该施工单位报价中的综合费率为多少?
- 8 【造价师案例题】
B分项工程的单价调整系数为多少?每月结算工程款各为多少?
- 9 【简答题】施工单位可索赔工期多少?费用多少?
- 10 【造价师案例题】工程合同价为多少元?
热门试题换一换
- 该项目应采取何种招标方式?如果把该项目划分成若干个标段分别进行招标,划分时应当综合考虑的因素是什么?本项目可如何划分?
- 列式计算6月份承包商实际完成工程的工程款。
- 企业购置或租赁设备的方案比选时,需进行定性分析筛选方案,下列选项中不属于定性分析内容的是( )。
- 下列关于契税计税依据的说法,正确的是( )。
- ()的特征是影响结构面强度及其他性能的重要因素。
- 根据《建筑工程工程量清单计价规范》GB50500规定,在计算墙面抹灰清单工程量时,附墙柱侧面抹灰应()。
- 在进口设备原价的构成中,进口环节增值税的组成计税价格包括( )。
- 在某工程的施工过程中,承包商对混凝土搅拌设备的加水计量器进行改进研究,经改进成功用于本工程,则该项研究费应在( )中支付。
- 下列投资估算方法中,属于以设备购置费为基数估算建设项目静态投资的方法是( )。
- 绘出调整后的网络进度计划图。
- 利用概算指标法编制拟建工程概算,已知概算指标中每100平方米建筑面积中分摊的人工消耗量为500工日。拟建工程与概算指标相比,仅楼地面做法不同。概算指标为瓷砖地面,拟建工程为花岗岩地面。查预算定额得到铺瓷砖和花岗岩地面的人工消耗量分别为37工日/100平方米和24工日/100平方米。拟建工程楼地面面积占建筑面积的65%。则对概算指标修正后的人工消耗量为( )工日/100平方米。
