题干:某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图5-1所示,各工作可以缩短的时间及其增加的赶工费见表5-1,其中H、L分别为道路的路基、路面工程。[006-008-004-000-9787553719252-image/006-008-004-000-9787553719252-005-004.jpg][006-008-004-000-9787553719252-image/006-008-004-000-9787553719252-005-005.jpg]
题目:开工1周后,建设单位要求将总工期缩短2周,故请监理单位帮助拟定一个合理赶工方案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单位的赶工费用最少?说明步骤和理由。
扫码下载亿题库
精准题库快速提分
参考答案

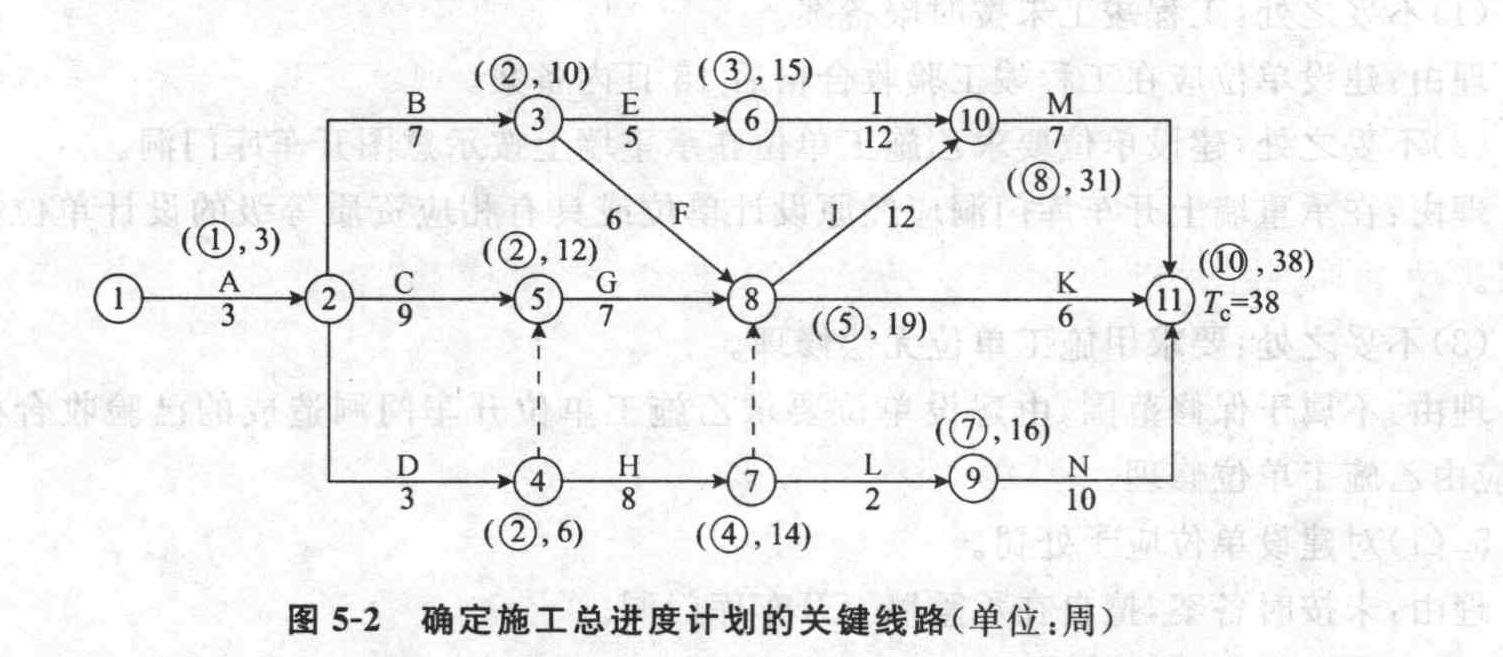

如图5-2所示,关键工作为A、C、G、J、M,应选择关键工作作为压缩对象;又因为压缩G、M增加的赶工费用分别为最低、次低,并且均可压缩1周,压缩之后仍为关键工作,因此应分别将分部工程G和M各压缩1周。
既实现建设单位的要求又能使支付施工单位的赶工费用最少的工期优化的步骤如下:
(1)确定网络计划的计算工期和关键线路;
(2)按要求工期计算应缩短的时间;
(3)选择应缩短持续时间的关键工作(从需增加的费用最少的关键工作开始);
(4)将所选定的关键工作的持续时间压缩至最短,并重新确定计算工期和关键线路。
您可能感兴趣的试题
- 1 【多选题】监理工作总结中,由监理单位短期保存的归档文件是 ( )
- A 、专题总结
- B 、工程竣工总结
- C 、月报总结
- D 、质量评估报告
- E 、监理日记
- 2 【简答题】某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施工合同履行过程中发生如下事件:事件1:工程开工前,总监理工程师主持召开了第一次工地会议。会上,总监理工程师宣布了建设单位对其的授权,并对召开工地例会提出了要求。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。事件2:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程师,总监理工程师到现场后,指令施工单位暂停施工,并报告建设单位。建设单位要求设计单位对该部位结构进行核算。经设计单位核算,该部位结构能够满足安全和使用功能的要求,设计单位电话告知建设单位,可以不作处理。事件3:由于事件2的发生,项目监理机构认为施工单位未按图施工,该部位工程不予计量;施工单位认为停工造成了工期拖延,向项目监理机构提出了工程延期申请。事件4:主体结构施工时,由于发生不可抗力事件,造成施工现场用于工程的材料损坏,导致经济损失和工期拖延,施工单位按程序提出了工期和费用索赔。事件5:施工单位为了确保安装质量,在施工组织设计原定检测计划的基础上,又委托一家检测单位加强安装过程的检测。安装工程结束时,施工单位要求项目监理机构支付其增加的检测费用,但被总监理工程师拒绝。指出事件2中的不妥之处,写出正确做法。该部位结构是否可以验收?为什么?
- 3 【简答题】某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施工合同履行过程中发生如下事件:事件1:工程开工前,总监理工程师主持召开了第一次工地会议。会上,总监理工程师宣布了建设单位对其的授权,并对召开工地例会提出了要求。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。事件2:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程师,总监理工程师到现场后,指令施工单位暂停施工,并报告建设单位。建设单位要求设计单位对该部位结构进行核算。经设计单位核算,该部位结构能够满足安全和使用功能的要求,设计单位电话告知建设单位,可以不作处理。事件3:由于事件2的发生,项目监理机构认为施工单位未按图施工,该部位工程不予计量;施工单位认为停工造成了工期拖延,向项目监理机构提出了工程延期申请。事件4:主体结构施工时,由于发生不可抗力事件,造成施工现场用于工程的材料损坏,导致经济损失和工期拖延,施工单位按程序提出了工期和费用索赔。事件5:施工单位为了确保安装质量,在施工组织设计原定检测计划的基础上,又委托一家检测单位加强安装过程的检测。安装工程结束时,施工单位要求项目监理机构支付其增加的检测费用,但被总监理工程师拒绝。事件3中项目监理机构对该部位工程不予计量是否正确?说明理由。项目监理机构是否应该批准工程延期申请?为什么?
- 4 【简答题】某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价见表,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图所示。施工过程中发生如下事件。事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检则由建设单位支付材料检测费用。事件3:当施工进行到第3个月月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立米米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表,施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。事件4中,施工单位提出调整F工作和G工作单价的要求是否合理?说明理由。列式计算应调价F工作的新单价。
- 5 【简答题】某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基数的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图所示。施工过程中,发生如下事件:事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称施工合同专用条款并未对此作出约定,因此建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.14%。事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
- 6 【案例分析题】事件1中,建设单位的要求是否合理?说明理由。
- 7 【多选题】下列建设单位对工程要求变更的处理方法中,正确的有()。
- A 、建设单位将变更的要求通知设计单位
- B 、设计单位对《工程变更单》进行研究
- C 、设计单位负责人签发《工程变更单》,指示承包单位按变更的决定组织施工
- D 、要采取大胆的态度去变更
- E 、建设单位如有相应的方案和建议则一并报送设计单位
- 8 【多选题】当需要缩短关键工作的持续时间时,其缩短值的确定必须符合()。
- A 、缩短后工作的持续时间不能小于其最短持续时间
- B 、缩短持续时间的工作可变为非关键工作
- C 、缩短后持续时间应等于最短持续时间
- D 、缩短持续时间的工作不可变为非关键工作
- E 、可随意确定
- 9 【简答题】开工1周后,建设单位要求将总工期缩短2周,故请监理单位帮助拟定一个合理赶工方案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单位的赶工费用最少?说明步骤和理由。
- 10 【案例分析题】开工1周后,建设单位要求将总工期缩短2周,故请监理单位帮助拟定一个合理赶工方案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单位的赶工费用最少?说明步骤和理由。
热门试题换一换
- 下列关于监理单位职责的表述中错误的是( )。
- 依据《建设工程安全生产管理条例》,在实施监理过程中,工程监理单位发现存在安全事故隐患时,正确的作法为( )。
- 材料采购合同约定先交付材料后付款结算,若合同履行过程中供货方交付的材料质量不符合约定的标准,采购方有权拒付货款,这是材料采购方行使的( )。
- 《合同法》规定的承担违约责任是以( )为原则的。
- FIDIC合同条件规定,指定分包商与一般分包商的区别有 ( )
- FIDIC合同中,履约证书的颁发意味着 ( )
- 从事建设工程活动,必须严格执行基本建设程序,应坚持的原则是什么?
- 业主在确定分包单位时有何不妥之处?
- 建设工程设计阶段的特点不包括()。
- 由于业主原因使分包商受到损失,分包商向承包商提出索赔时,承包商( )。
- 合同法律关系主体是指享有相应权利,承担相应义务的合同当事人,包括()。
亿题库—让考试变得更简单
已有600万用户下载
