- 建造师案例题南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作逻辑关系及工作持续时间表(见表2-1)。A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30d。LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7d。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。 问题 1.按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。 2.分析影响工期的关键工作是哪几个?总工期需多少天? 3.基础检验工作增加到30d,是否影响总工期?说明理由。 4.LCD生产线设备晚到7d,是否影响总工期?说明理由。 5.如按合同工期完成,A施工单位如何进行工期调整?
扫码下载亿题库
精准题库快速提分
参考答案

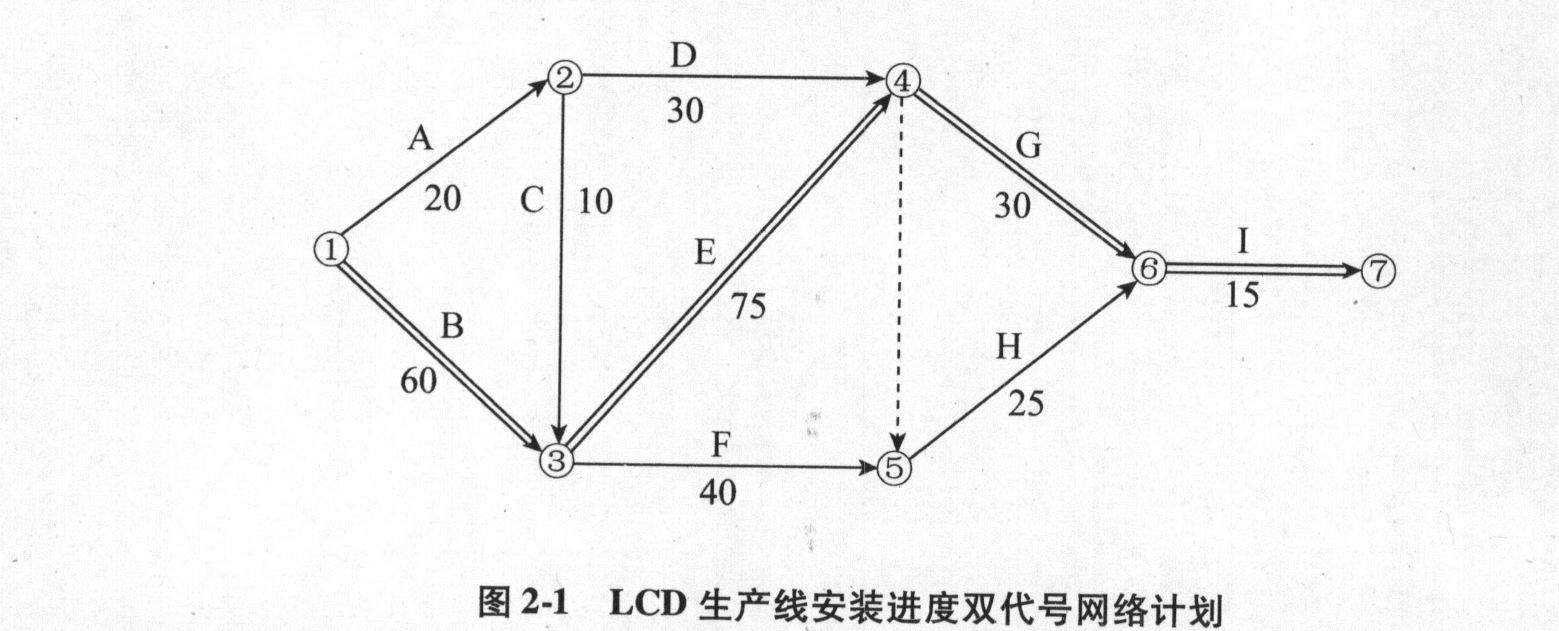

1.LCD生产线安装进度双代号网络计划(图2-1)。
2.影响工期的关键工作:生产线进场,生产线组装固定,生产线试车调整,联动调试、试运行、验收,总工期为180d。
3.基础检验工作增加到30d,不会影响总工期,因为基础检验在非关键线路上,出现的偏差未大于总时差30d。
4.LCD生产线设备晚到7d,要影响总工期,因为该工作在关键线路上。
5.如按合同工期完成,A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7d,使工期按合同约定完成。
您可能感兴趣的试题
- 1 【建造师案例题】某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示 LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。 LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15
- 2 【建造师案例题】某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示 LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。 LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15
- 3 【建造师案例题】某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示 LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。 LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15
- 4 【建造师案例题】某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示 LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。 LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15
- 5 【建造师案例题】某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示 LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。 LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15
- 6 【建造师案例题】某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示 LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。 LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15
- 7 【建造师案例题】某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示 LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。 LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15
- 8 【建造师案例题】某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示 LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。 LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15
- 9 【建造师案例题】某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示 LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。 LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15
- 10 【建造师案例题】南方电子电气有限公司(建设单位)新建液晶屏( LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。 问题 1. 按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。 2. 分析影响工期的关键工作是哪几个?总工期需多少天? 3. 基础检验工作增加到30天,是否影响总工期?说明理由。 4. LCD生产线设备晚到7天,是否影响总工期?说明理由。 5. 如按合同工期完成,A施工单位如何进行工期调整?
