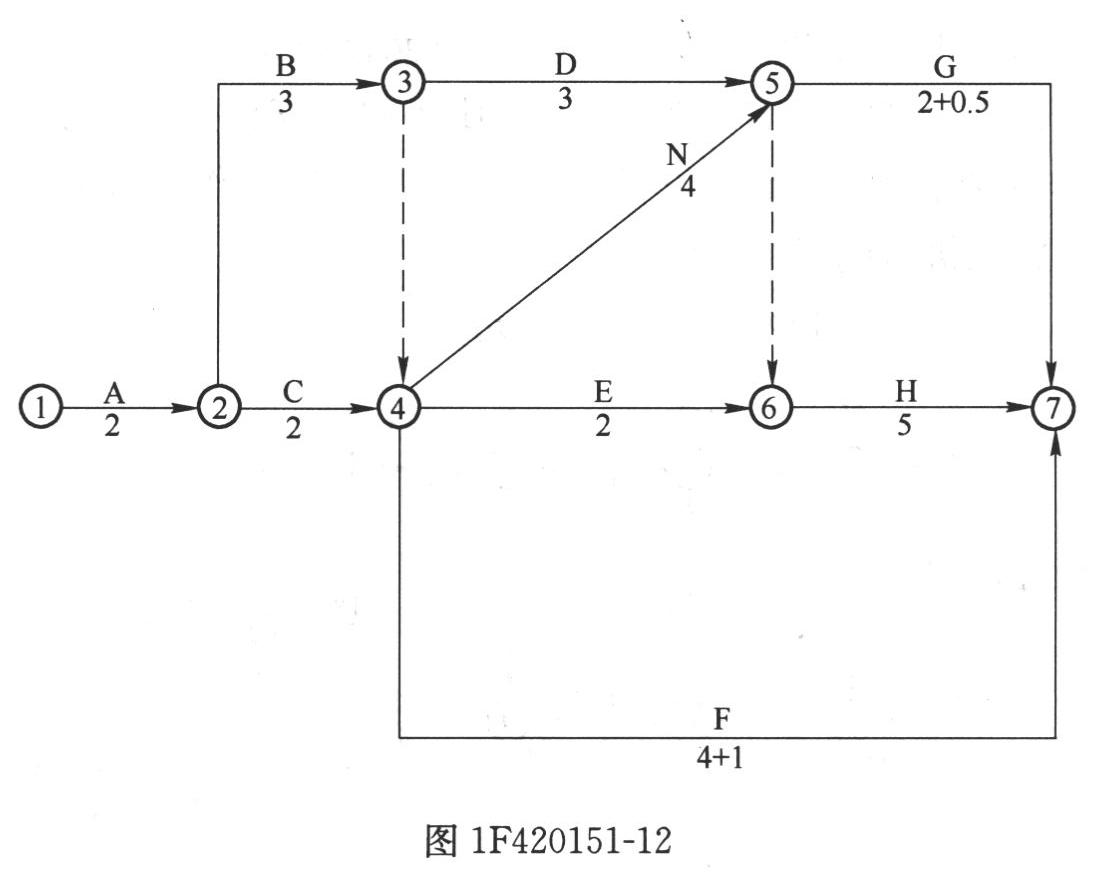

- 建造师案例题某工程项目施工采用《水利水电土建工程施工合同条件》,招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。承包方开工前编制并经总监理工程师认可的施工进度计划如图1F420151-7所示。
施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。 事件1:A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万立方米。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/立方米,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。 事件2:F工作,因设计变更等待新图纸延误1个月。 事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。 事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。 由于以上事件,承包单位提出以下索赔要求: (1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。 (2)N工作的费用补偿=16元/立方米×32万立方米=512万元。 (3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1万元/(月·台)×1台=5万元。 确定应补偿承包单位的费用,并说明理由。

扫码下载亿题库
精准题库快速提分

由于用于A、C工作的施工机械原计划第4个月已完成工作,变更增加N工作后第5个月该机械方可使用,故应给予1个月的闲置费;
机械闲置费:1×1万元/(月·台)×1台=1万元;
工程量清单中计划土方为16+16=32万立方米,新增土方工程量为32万立方米;
应按原单价计算的新增工程量为32×25%=8万立方米;补偿土方工程款为8万立方米×16元/立方米+(32-8)万立方米×14元/立方米=464万元;
补偿承包方的总费用为465万元。

- 1 【单选题】水利工程建设项目施工监理施工准备阶段监理工作的基本内容是( )。
- A 、检查开工前由发包人准备的施工条件和承包人的施工准备情况
- B 、复核发包人提供的测量基准点,签发进场通知、审批开工申请
- C 、协助发包人编制年、月的合同付款计划,审批承包人提交的资金流计划
- D 、协助发包人编制控制性总进度计划,审批承包人提交的施工进度计划
- 2 【建造师案例题】某工程项目施工采用《水利水电土建工程施工合同条件》,招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。承包方开工前编制并经总监理工程师认可的施工进度计划如图1F420151-7所示。
施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。 事件1:A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万立方米。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/立方米,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。 事件2:F工作,因设计变更等待新图纸延误1个月。 事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。 事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。 由于以上事件,承包单位提出以下索赔要求: (1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。 (2)N工作的费用补偿=16元/立方米×32万立方米=512万元。 (3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1万元/(月·台)×1台=5万元。 请对以上施工过程中发生的4个事件进行合同责任分析。
- 3 【建造师案例题】某工程项目施工采用《水利水电土建工程施工合同条件》,招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。承包方开工前编制并经总监理工程师认可的施工进度计划如图1F420151-7所示。
施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。事件1:A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万立方米。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/立方米,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。事件2:F工作,因设计变更等待新图纸延误1个月。事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。由于以上事件,承包单位提出以下索赔要求:(1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。(2)N工作的费用补偿=16元/立方米×32万立方米=512万元。(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1万元/(月·台)×1台=5万元。根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。
- 4 【建造师案例题】某工程项目施工采用《水利水电土建工程施工合同条件》,招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。承包方开工前编制并经总监理工程师认可的施工进度计划如图1F420151-7所示。
施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。 事件1:A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万立方米。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/立方米,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。 事件2:F工作,因设计变更等待新图纸延误1个月。 事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。 事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。 由于以上事件,承包单位提出以下索赔要求: (1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。 (2)N工作的费用补偿=16元/立方米×32万立方米=512万元。 (3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1万元/(月·台)×1台=5万元。 问题: (1)分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。 (2)请对以上施工过程中发生的4个事件进行合同责任分析。 (3)确定应补偿承包单位的费用,并说明理由。
- 5 【建造师案例题】某水利工程施工项目,发包人依据《水利水电土建工程施工合同条件》,与施工单位签订了施工合同。招标文件中的工期为280天,协议书中的工期为240天。施工中发生了下列事件:事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案;设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:(1)混凝土坝A:砂卵石、岩石地基开挖70元/立方米;B:基础处理80元/立方米;(2)土石坝C:砂卵石、岩石地基开挖50元/立方米;D:基础处理60元/立方米。事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应的施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。在事件1设计文件变更过程中,施工单位、设计单位的做法有无不妥之处?说明理由。
- 6 【建造师案例题】某水利工程施工项目,发包人依据《水利水电土建工程施工合同条件》,与施工单位签订了施工合同。招标文件中的工期为280天,协议书中的工期为240天。施工中发生了下列事件:事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案;设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:(1)混凝土坝A:砂卵石、岩石地基开挖70元/立方米;B:基础处理80元/立方米;(2)土石坝C:砂卵石、岩石地基开挖50元/立方米;D:基础处理60元/立方米。事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应的施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。在事件2中,如果从4个单价中选用的话,你认为哪一项单价最为合理?说明理由。
- 7 【多选题】根据《水电水利工程混凝土防渗墙施工规范》(DL/T5199-2004),下列关于混凝土防渗墙墙体材料的质量控制与检查应遵守的规定正确的有( )。
- A 、塑性混凝土、固化灰浆和自凝灰浆应检查其抗渗等级
- B 、普通混凝土和黏土混凝土的抗渗性能的检查应检查其渗透系数和允许渗透坡降
- C 、混凝土成型试件应在槽口取样,严禁在机口取样
- D 、固化灰浆(原位搅拌法)和自凝灰浆应在其初凝前在槽内取样
- E 、塑性混凝土、固化灰浆和自凝灰浆检查其渗透系数和允许渗透坡降
- 8 【单选题】水利工程建设项目施工监理施工准备阶段监理工作的基本内容是()。
- A 、检查开工前由发包人准备的施工条件和承包人的施工准备情况
- B 、复核发包人提供的测量基准点,签发进场通知、审批开工申请
- C 、协助发包人编制年、月的合同付款计划,审批承包人提交的资金流计划
- D 、协助发包人编制控制性总进度计划,审批承包人提交的施工进度计划
- 9 【多选题】根据《水电水利工程混凝土防渗墙施工规范》DL/T 5199-2004,下列关于混凝土防渗墙墙体材料的质量控制与检查应遵守的规定正确的有()。
- A 、塑性混凝土、固化灰浆和自凝灰浆应检查其抗渗等级
- B 、普通混凝土和黏土混凝土的抗渗性能的检查应检查其渗透系数和允许渗透坡降
- C 、混凝土成型试件应在槽口取样,严禁在机口取样
- D 、固化灰浆(原位搅拌法)和自凝灰浆应在其初凝前在槽内取样
- E 、塑性混凝土、固化灰浆和自凝灰浆检查其渗透系数和允许渗透坡降
- 10 【多选题】水利水电工程施工中,下列情况应编制冬期施工作业计划的有()。
- A 、昼夜平均气温低于5摄氏度
- B 、最低气温低于-3摄氏度
- C 、昼夜平均气温低于3摄氏度
- D 、最低气温低于-1摄氏度
- E 、昼夜温差超过10摄氏度
热门试题换一换
- 基本养老金根据个人缴费年限、缴费工资以及( )等因素确定。
- 下列关于索赔处理原则说法中,正确的是( )。
- 砌筑砂浆应随拌随用,当施工期间最高气温在30摄氏度以内时,水泥混合砂浆最长应在( )h内使用完毕。
- 关于对机坪泛光照明的要求,叙述正确的是( )。
- 拱式结构的主要内力是( )。
- 我国民事诉讼中的证据交换的时间是 ()
- 粉煤灰水泥的特性主要是()。
- 某工程建设单位2012年10月审核了竣工结算书,按合同建设单位应于2012年11月支付结算款项,实际上施工企业于2013年1月收到该笔款项,根据现行《企业会计准则》,施工企业应将该款项计入( )的收入。
- 关于涂饰工程基层处理,正确的有( )。

亿题库—让考试变得更简单
已有600万用户下载
