题干:A机电安装公司承包了3000m室外压力管道的安装工程,工期很紧,而且施工期间阴雨较多。项目部为了保证工程质量,把室外压力管道安装分为原材料检验、管架制作安装、管道预制、管道安装、管道焊接、管道试验、管道保温、管道吹扫等工序,按照对整体质量影响的重要程度进行预控和检查。在施工过程中,实行了“三检制”,同时加强了专职检查,并利用排列图法对出现的焊接气孔问题进行了分析,及时采取了改进措施,顺利地完成了任务。专职检查员在第一阶段检查焊白质量时,一共检查出40处气孔超标,分析了原因,列表如下:[9787112173891-image/9787112173891-005-001.jpg]
题目:根据背景和列表,画出针对产生焊接气孔缺陷原因分析的排列图。分析焊接中产生气孔的主要原因。

扫码下载亿题库
精准题库快速提分

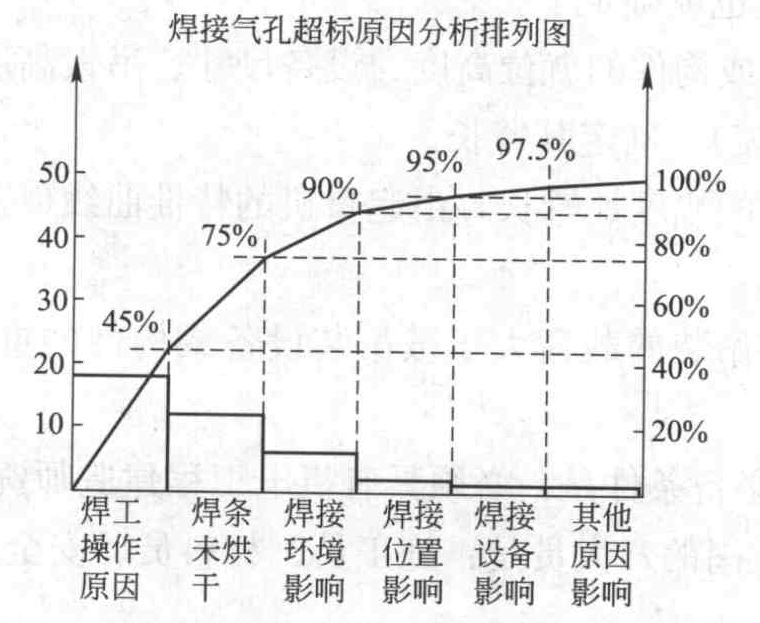

(1)焊接气孔超标原因分析排列图如下:
(2)管道焊接气孔超标的主要原因是:焊工操作原因、焊条未烘干和焊接环境影响。前两项加起来已经达到75%,为A类,是影响气孔质量的主要因素;而第三项占了15%,虽为B类因素,但影响也不可忽视。

- 1 【建造师案例题】针对背景中的网络计划,分别分析C、D、E工作工期索赔和费用索赔的合理性。
- 2 【建造师案例题】针对背景中的网络计划,分别分析C、D、E工作工期索赔和费用索赔的合理性。
- 3 【建造师案例题】针对背景中的四个施工平台和四个作业区段,采用哪种施工组织形式最合理?
- 4 【建造师案例题】针对背景中的网络计划,分别分析C、D、E工作工期索赔和费用索赔的合理性。
- 5 【建造师案例题】针对背景资料中的渗漏情况,应采取什么措施封堵?
- 6 【建造师案例题】根据背景和列表,画出针对产生焊接气孔缺陷原因分析的排列图。分析焊接中产生气孔的主要原因。
- 7 【建造师案例题】针对背景中的网络计划,分别分析C、D、E工作工期索赔和费用索赔的合理性。
- 8 【建造师案例题】针对事件三提供的背景资料,指出消防系统验收时分工存在什么问题?
- 9 【建造师案例题】针对本案例背景的施工关键点,应编制哪些确保质量的预控方案?
- 10 【建造师案例题】针对背景中的网络计划,分别分析C、D、E工作工期索赔和费用索赔的合理性。
热门试题换一换
- 根据截水墙的材料划分,可将截水墙法分为( )等。
- 为了保证工程质量,施工单位应从()方面把好原材料的质量控制关。
- 单位工程量施工机械使用费的计算公式为()
- 网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。
- 大型锅炉的汽包运进施工现场后,安装的正确工艺程序是()。
- 用户安全用电事故报告规定的内容不包括()等。
- 按系统形式分,直接消耗一次热媒,一次热媒补充量大,中间设备极少的是()。
- 成本核算的依据包括()。
- 根据《建设工程施工含人示范文件)》,招标人要求中标人提供履约担保时,招标人同时向中标人提供的担保是( )。
- 关于履约保证金的说法,正确的是()。

亿题库—让考试变得更简单
已有600万用户下载
