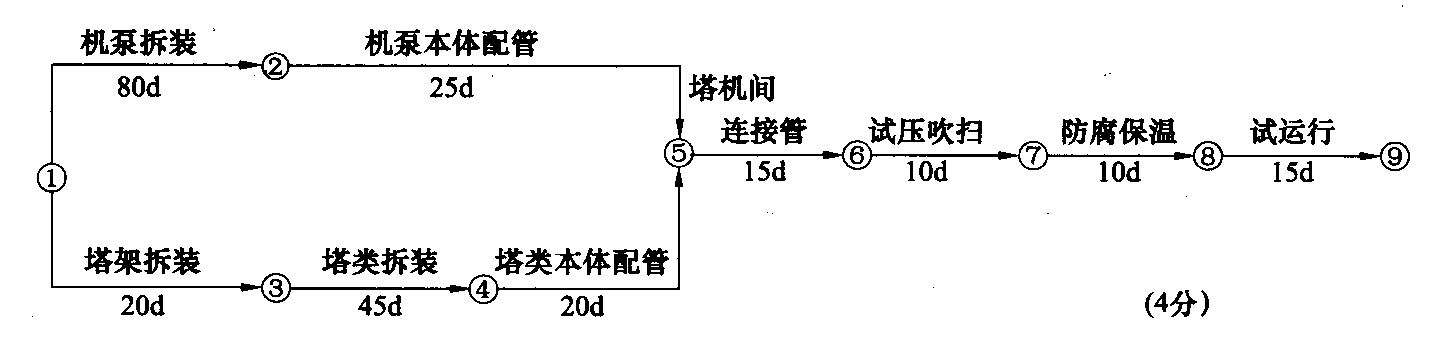

- 建造师案例题A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图).
附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d。2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工中无损检测发现甲供货方提供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?

扫码下载亿题库
精准题库快速提分

重编的网络计划见下图:缩短工期20d,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能,考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。

- 1 【建造师案例题】A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图).
附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d。2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工中无损检测发现甲供货方提供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
- 2 【建造师案例题】 (二) A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。 A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。 经修改重编网络图,A公司最后中标。 施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。 问题(二)
- 3 【建造师案例题】 (二) A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。 A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。 经修改重编网络图,A公司最后中标。 施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。 问题(二)
- 4 【建造师案例题】 A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合 理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1—1)。 A公司总工程师审核认为网络图不符合最短工期要约.退回重编,要求附加说明。 经修改重编网络图,A公司最后中标。 施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。 问题
- 5 【建造师案例题】 (一) A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。 附加说明: 1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d。 2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。 A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。 施工中无损检测发现甲供货方提供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。 问题(一)
- 6 【建造师案例题】 (一) A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。 附加说明: 1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d。 2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。 A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。 施工中无损检测发现甲供货方提供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。 问题(一)
- 7 【建造师案例题】 (二) A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。 A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。 经修改重编网络图,A公司最后中标。 施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。 问题(二)
- 8 【建造师案例题】 (二) A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。 A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。 经修改重编网络图,A公司最后中标。 施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。 问题(二)
- 9 【建造师案例题】 (二) A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。 A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。 经修改重编网络图,A公司最后中标。 施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。 问题(二)
- 10 【建造师案例题】A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。
附加说明: 1.配管包括机泵本体配管25天,塔器本体配管20天,塔机间连接配管15天; 2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15天的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。 问题 1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。 2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期? 3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)? 4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?
热门试题换一换
- 在项目建设、运行过程中产生不符合经审批的环境影响评价文件的情形的,正确的做法是( )。
- 技术人员对班组施工方案交底的内容是否正确?简述理由。
- 计量检定按其检定的必要程序和我国依法管理的形式分为()。
- 下列关于招投标程序的说法正确的是( )。
- 浇筑止水缝部位混凝土时的注意事项包括( )。
- 根据《电气装置安装工程电器设备交接试验标准》规定,凡吸收比小于( )的电动机,都应先干燥再进行交流耐压试验。
- 阀门可以根据()进行分类。
- 一级及二级管网应进行强度和严密性试验,试验压力分别为()倍设计压力,且严密性试验压力不得低于0.6MPa。
- 不符合顶板安全管理工作要求的是()。
- 根据《建设工程项目管理规范》(GB/T50326-2006),施工项目经理在项目管理实施规划编制中的职责是()。

亿题库—让考试变得更简单
已有600万用户下载
