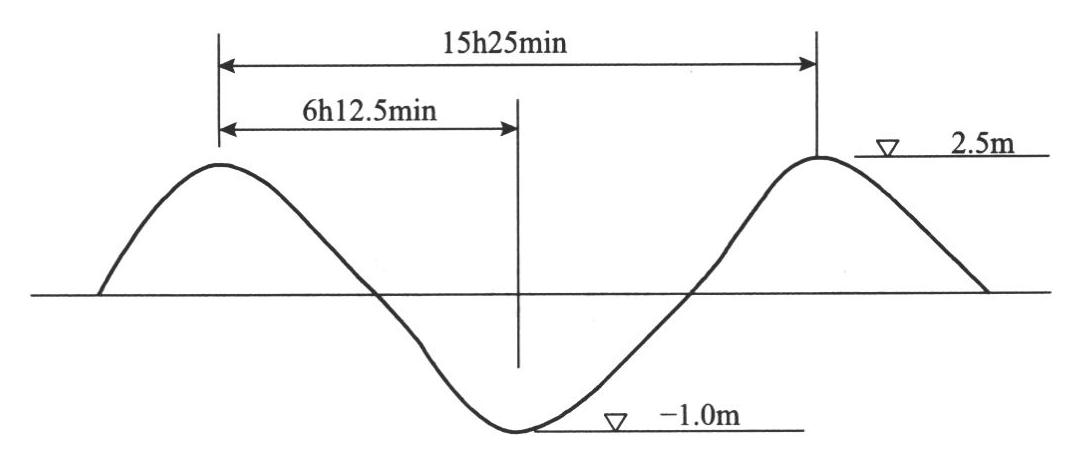

题干:某大型海上工程孤立墩混凝土承台施工,其混凝土的配合比为1:1.5:2.50,水灰比为0.40,水泥用量为444kg/m3。承台的平面尺寸为10m×10m,承台底标高为-0.5m,顶标高为+3.5m。9根直径1.2m的钢管桩伸入承台混凝土中2m(桩芯混凝土已提前灌注完成)。施工水域潮汐为规则半日潮,施工期低潮位-1.0m、高潮位+2.5m。承台施工用非水密模板,承台混凝土分3层浇筑,底层混凝土浇筑厚度为1.0m,规范对赶潮浇筑混凝土的施工要求是在混凝土初凝前其顶面不能被水淹(混凝土的初凝时间为1.5h)。
题目: 何时开始浇筑承台底层混凝土对赶潮施工最有利?

扫码下载亿题库
精准题库快速提分
参考答案在落潮的过程中,当潮位落至-0.5m(承台底模板刚露出水面)时开始浇筑混凝土对赶潮水施工最为有利。
您可能感兴趣的试题- 1 【建造师案例题】 为浇筑承台底层混凝土拌合船至少要备料水泥、砂、石子、水多少(材料的损耗率按5%计)?
- 2 【多选题】水泥混凝土路面施工时,混凝土的浇筑部分工序是( )等。
- A 、选择材料
- B 、支搭模板
- C 、摊铺
- D 、振动、抹平
- E 、接缝
- 3 【建造师案例题】 底板混凝土浇筑前应与预拌混凝土搅拌站做哪些准备工作?
- 4 【建造师案例题】承台混凝土的浇筑量是多少?承台底层混凝土的浇筑量是多少?
- 5 【建造师案例题】何时开始浇筑承台底层混凝土对赶潮施工最有利?
- 6 【建造师案例题】为浇筑承台底层混凝土拌合船至少要备料水泥砂石子水多少(材料的损耗率按5%计)?
- 7 【单选题】分层浇筑,每层混凝土浇筑的厚度为300~500mm,并()。
- A 、允许上下层之间留设施工缝
- B 、保证上下层之间不留施工缝
- C 、保证下层初凝后再浇筑上层
- D 、保证下层终凝后再浇筑上层
- 8 【单选题】立井井筒施工混凝土的分层浇筑厚度一般为()
- A 、1.1m~1.2m
- B 、0.7m~0.8m
- C 、0.5m~0.6m
- D 、0.3m~0.4m
- 9 【单选题】对已浇筑完毕的混凝土,应在混凝土( )开始进行自然养护。
- A 、初凝前
- B 、终凝前
- C 、初凝后
- D 、强度达到1.2N/mm2以后
- 10 【单选题】对已浇筑完毕的混凝土,应在混凝土( )开始进行自然养护。
- A 、初凝前
- B 、终凝前
- C 、初凝后
- D 、强度达到
以后
热门试题换一换
- 生产工具用具使用费属于( )。
- 合理选用计量器具的重要依据除准确度等级、灵敏度和稳定度外,还应考虑( )。
- 工程进度更新的最终目的是( )。
- 某材料年订货总量为12800t,每次采购费用为45元,材料采购单价为40元/t,仓库年保管费率4%,则该材料年采购次数四舍五入后约为( )次。
- 下列影响建设工程项目质量的因素中,属于可控因素的有()
- 地形图的比例尺,又称缩尺,是图上直线长度与地面上相应直线( )之比。
- 堆石坝过渡区料粒径、级配应符合垫层料与主堆石料间的反滤要求,压实后应具有低压缩性和高抗剪强度,并具有自由排水性能,级配应连续,最大粒径不宜超过()mm。
- 下列关于安全生产管理预警的体系的描述错误的是( )。
- 指出项目部办理设计变更的步骤。
- 建设工程项目进度计划系统分为控制性进度计划、指导性进度计划和实施性进度计划,这是根据进度计划的不同( )编制的。
- 下列不属于轴系对轮中心找正的是( )。
亿题库—让考试变得更简单
已有600万用户下载
xev1
