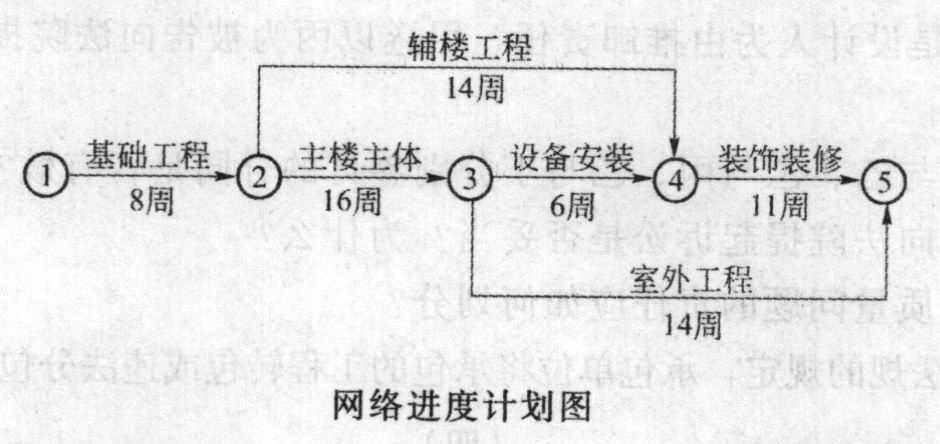

- 建造师案例题某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示:
施工过程中发生了如下事件。 事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。 事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。 事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长3d。 事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。 事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。 合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%。在工程清算时,乙方应得到的索赔款是多少?

扫码下载亿题库
精准题库快速提分

乙方应得到的索赔额为:(15工日×18元/工日+40工日×30元/工日+50 000元+20 000元)×(1+30%)=92911元。

- 1 【建造师案例题】某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。
施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?
- 2 【建造师案例题】某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。
事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。
- 3 【建造师案例题】某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。
事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。
- 4 【建造师案例题】某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。
事件三中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照上图格式绘制调整后H工作的施工横道图。
- 5 【建造师案例题】某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1 d奖励(或罚款)2 500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。施工过程中发生了如下事件:
网络进度计划图(单位:周)事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%。在工程清算时,乙方应得到的索赔款是多少?
- 6 【建造师案例题】某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1 d奖励(或罚款)2 500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。施工过程中发生了如下事件。
事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3 d,人工窝工15个工日。 事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。 事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4 d。 事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4 d,材料损失费1万元。 事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。 问题 1.该网络计划中哪些工作是主要控制对象(关键工作)?计划工期是多少? 2.针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔,并说明的理由。 3.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少? 4.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%。在工程清算时,乙方应得到的索赔款是多少?
- 7 【建造师案例题】某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。
施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?
- 8 【建造师案例题】某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。
事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。
- 9 【建造师案例题】某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。
事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。
- 10 【建造师案例题】某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。
事件三中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照上图格式绘制调整后H工作的施工横道图。
热门试题换一换
- 劳动保护法规定,女职工生育享受不少于( )的产假。
- 在项目施工中,( )的安全管理是整个安全工作的薄弱环节。
- 运行质量成本是指为运行质量体系达到和保持规定的质量水平所支付的费用,包括()。
- 某钢筋混凝土现浇板跨度为7.8m,其模板是否起拱设计无具体要求,其起拱高度可能为()cm。
- 下列图示中,属于悬臂梁剪施工单位按力图示的是()。
- 施工现场应按照现行国家标准制定降噪措施,并应对施工现场的噪声值进行()。
- 池壁的混凝土浇到顶部应停()h,待混凝土下沉后再作二次振动,消除因沉降而产生的顶部裂缝。
- 事件一中,材料配置计划、劳动力配置计划、施工机具配置计划的编制依据有哪些?
- 根据图4-2,地下连续施工时,C、D、E位置设置何种设施较为合理?
- 室内防水工程施工环境温度应符合防水材料的技术要求,并宜在( )以上。
