题干:某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间钢桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如图6-1所示)和一份工程报告。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-013-004.jpg]工程报告的主要内容如下。(1)鉴于本项目需要安装专业的进口设备,需要将设备安装工程分包给专业安装公司。(2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人的安全。此项费用未包含在投标报价中,业主应另行支付。总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请,详见表6-1。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-013-005.jpg]在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12个月月底时拖后1个月。在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位的施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12个月月底时拖后1个月。
题目:请在原进度计划中用前锋线表示出第12个月月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。

扫码下载亿题库
精准题库快速提分

前锋线如图6-2所示。

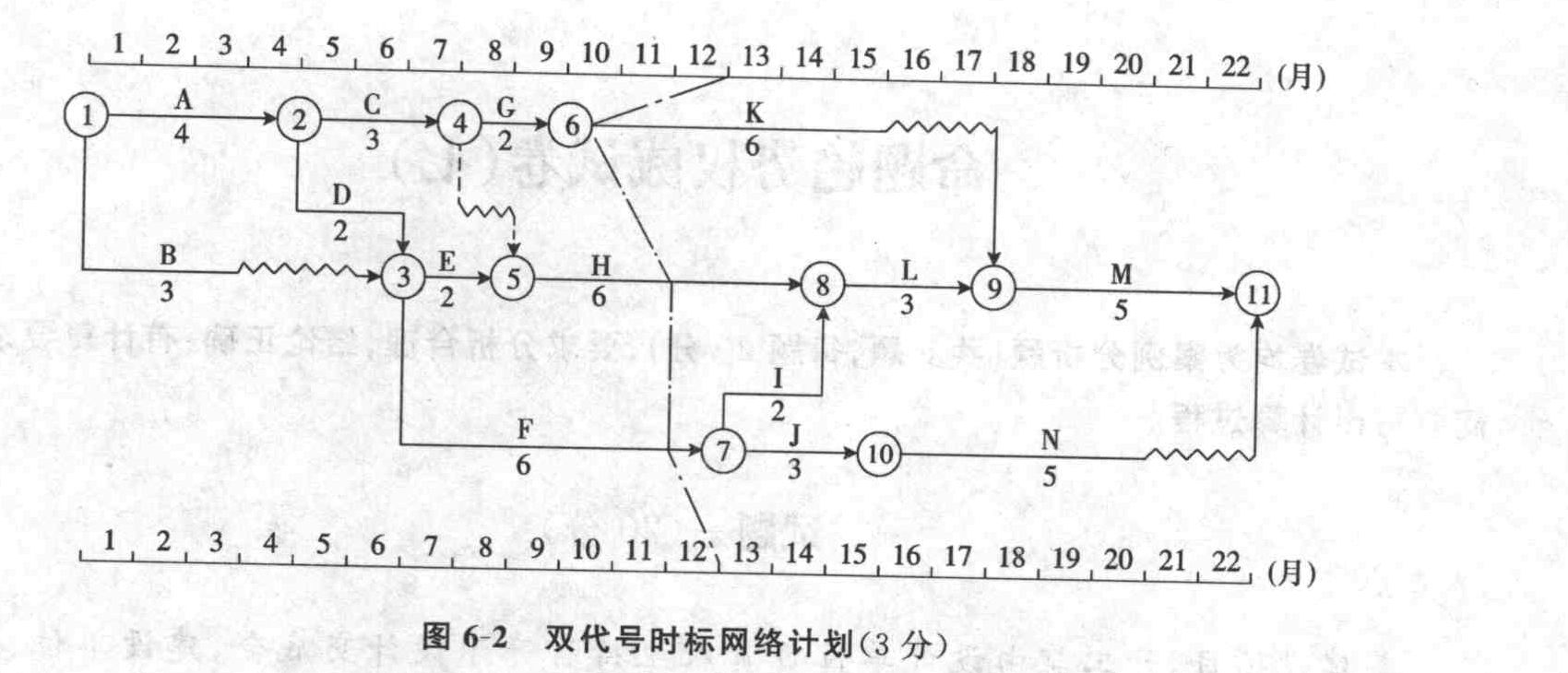

从图6-2看出:
(1)工作K拖后2.5个月,其总时差为2个月,故将影响工期0.5个月;
(2)工作H拖后1个月,其总时差为零,故将使工期延长1个月;
(3)工作F拖后1个月,其总时差为零,故将使工期延长1个月。
综上所述,由于工作K、H和F的拖后,工期将延长1个月。

- 1 【简答题】该施工进度计划中有几条关键线路?请指出。
- 2 【简答题】该施工进度计划中有几条关键线路?请指出。
- 3 【单选题】某工程计划进度和实际进度S曲线如下图所示,图中表示
时刻()。
- A 、拖欠的任务量
- B 、超额完成的任务量
- C 、实际进度超前的时间
- D 、实际进度拖后的时间
- 4 【案例分析题】指出图6-1所示施工总进度计划的关键线路和总工期。
- 5 【简答题】请按施工进度计划编制资金使用计划(即计算每月和累计拟完工程计划投资),并简要写出其步骤。
- 6 【单选题】横道图作为建设工程进度计划的直观表示方法,其主要优点是能够()。
- A 、明确表达工作之间的逻辑关系
- B 、直观表示工作所拥有的机动时间
- C 、明确表达影响工期的关键工作
- D 、直观表示各项工作的开始和结束时间
- 7 【单选题】当利用S曲线比较实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的右侧,则该实际进展点与计划S曲线在横坐标方向的距离表示工程项目()。
- A 、实际进度超前的时间
- B 、实际进度拖后的时间
- C 、实际超额完成的任务量
- D 、实际拖欠的任务量
- 8 【单选题】利用横道图表示建设工程进度计划,其局限性之一是不能()。
- A 、直观反映各项工作的持续时间
- B 、反映建设工程所需资源量
- C 、反映工程费用与工期之间的关系
- D 、直观反映建设工程的施工期限
- 9 【多选题】在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的()进行标定。
- A 、已完任务量比例
- B 、尚余自由时差
- C 、尚需作业时间
- D 、已消耗劳动量
- E 、尚余总时差
- 10 【多选题】利用横道图表示工程进度计划的特点有()。
- A 、形象、直观,但不能反映出关键工作和关键线路
- B 、易于编制和理解,但调整繁琐和费时
- C 、能明确反映出各项工作之间的逻辑关系和总工期
- D 、能反映工程费用与工期之间的关系
- E 、可通过时间参数计算,求出各项工作的机动时间
热门试题换一换
- 建设工程质量控制要避免不断提高质量目标的倾向,确保基本质量目标的实现,并尽量发挥其对投资目标和进度目标实现的积极作用,这表明对建设工程质量应进行( )控制。
- 监理工程师在施工阶段进度控制的任务有 ( )
- 工程设计招标与施工招标的主要区别有( )。
- 施工合同示范文本规定,因发包人的原因影响了承包人不能按照协议书约定的日期开工时,发包人应当( )。
- 根据FIDIC1999年出版的《设计采购施工(EPC)/交钥匙工程合同条件》,参与合同管理的有关方包括业主代表、承包商代表和分包商,其中下列关于承包商代表和分包商的说法中正确的有 ( )
- 则下列关于损失承担的表述中,正确的是 ()
- 建设工程监理模式的选择与建设工程组织管理模式密切相关,以下关于监理模式的表述中正确的是( )
- 风险等级为“大”和“很大”的分部工程有哪些?
- 当需要缩短关键工作的持续时间时,其缩短值的确定必须符合()。
- 关于设计合同履行的说法,正确的是()。

亿题库—让考试变得更简单
已有600万用户下载
