  • 建造师案例题某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知: (1)地面±0.000m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。 (2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。 试按第3问的条件绘制流水施工进度计划,并计算总工期。

扫码下载亿题库

精准题库快速提分

参考答案

当第一幢地下工程完成后即可进行地上工程,则总工期应按如下式计算:

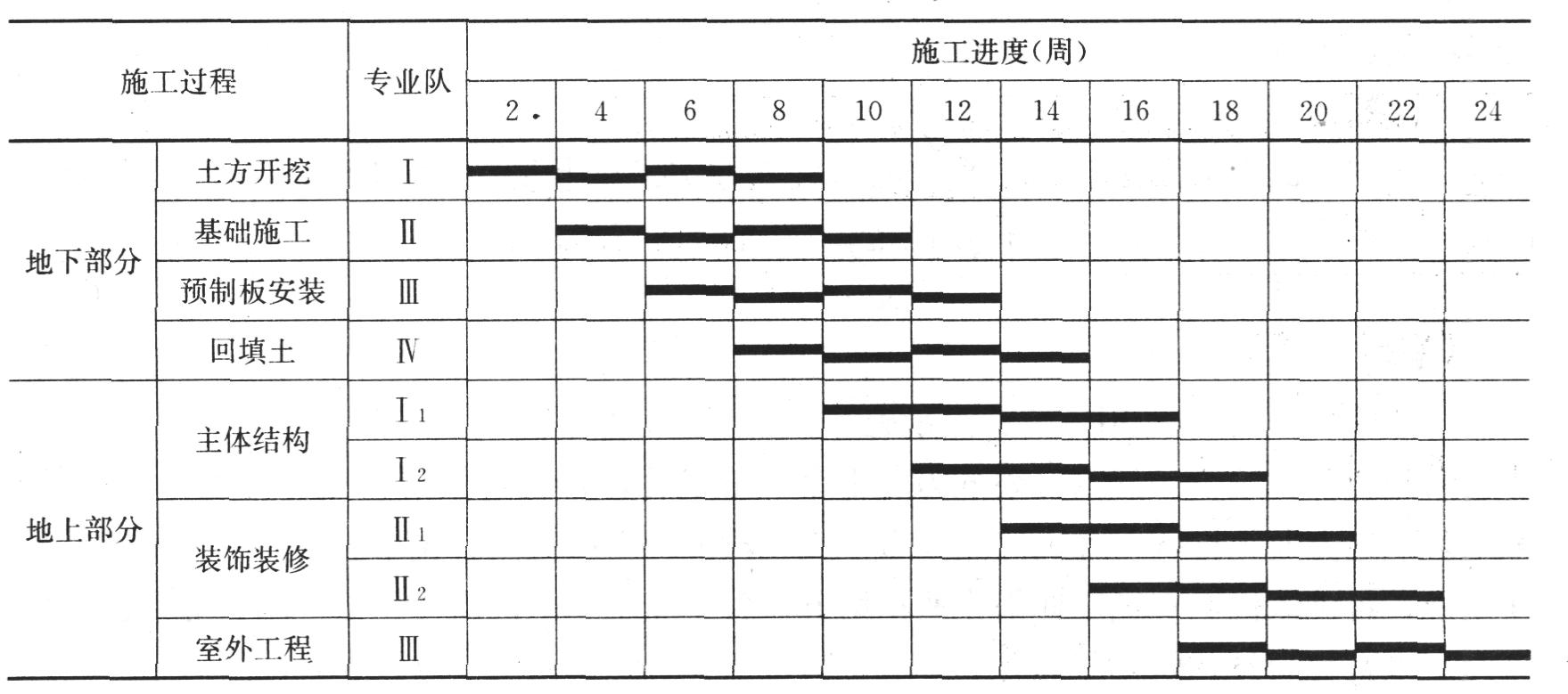

工程整体施工进度计划如下所示:
