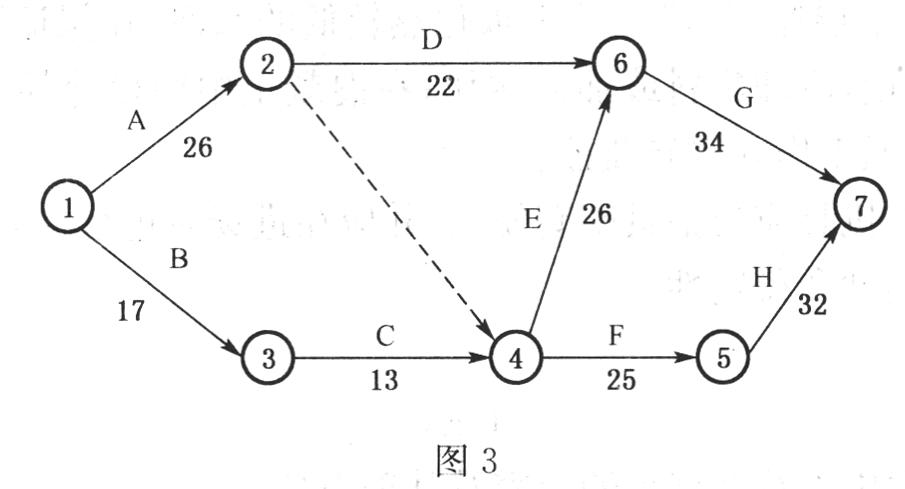

    题干:某工程建设项目网络计划如图1所示。在施工过程中,由于业主直接原因、不可抗因素和施工单位原因,对各项工序的持续时间产生一定的影响,其结果如表1所示(正数表示为延长工作天数,负数表示缩短工作天数)。根据图1,网络计划的计划工期为84天;但由于各项工序的持续时间发生了变化(表1即发生的变化),网络计划的实际工期为89天,如图2所示。
    题目:监理工程师应签证延长合同工期几天合理?为什么?

扫码下载亿题库

精准题库快速提分

参考答案

由非施工单位原因造成的工期延长应给予顺延,根据表1,去掉施工单位原因这一项,重新绘制网络计划图,如图3所示。

总工期为90天,则签证顺延工期为90-84=6天。
