- 造价师案例题某工程计划进度与实际进度如表所示。表中实线表示计划进度(计划进度线上方的数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分项工程每周计划完成和实际完成的工程量相符。 计算投资数据,并将结果填入表。
扫码下载亿题库
精准题库快速提分
参考答案

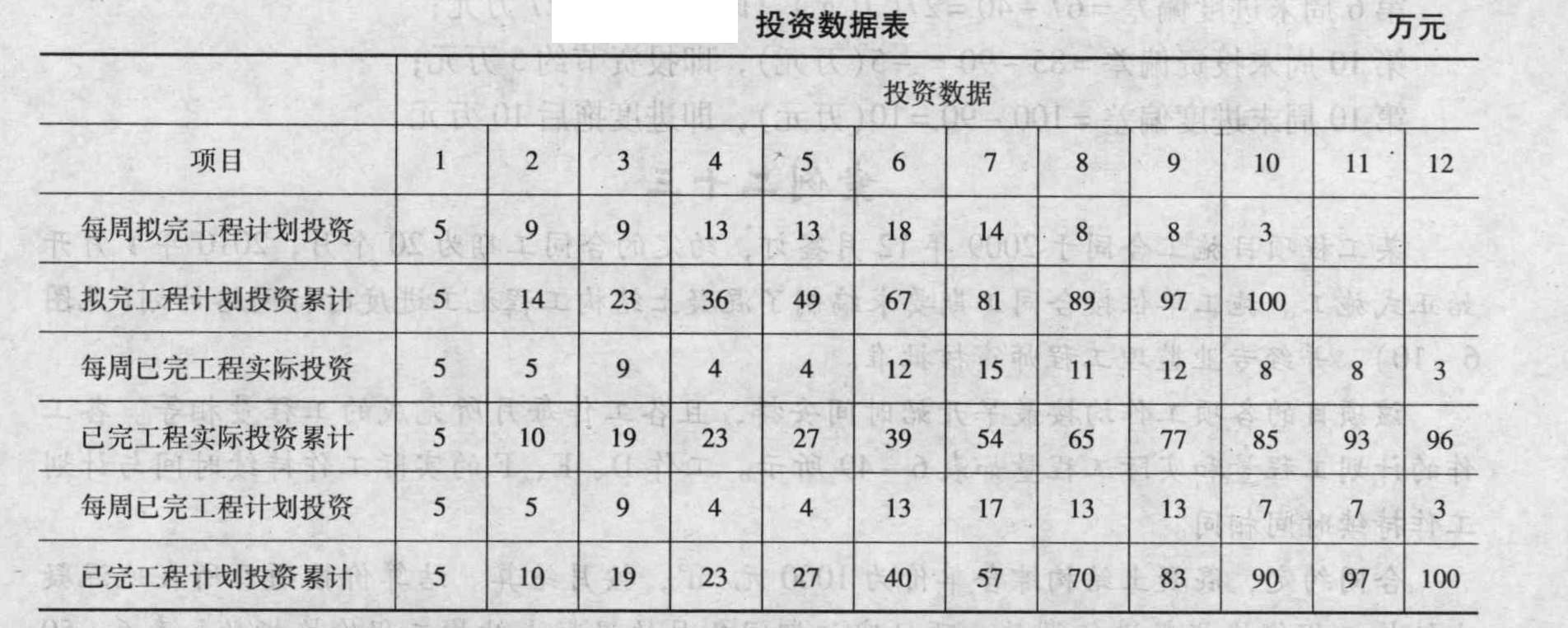

计算数据如表所示。
您可能感兴趣的试题
- 1 【造价师案例题】某工程计划进度与实际进度如表所示。表中实线表示计划进度(计划进度线上方的数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分项工程每周计划完成和实际完成的工程量相符。 试在图中绘制该工程三种投资曲线,即拟完工程计划投资曲线、已完工程实际投资曲线和已完工程计划投资曲线。
- 2 【造价师案例题】某工程计划进度与实际进度如表所示。表中实线表示计划进度(计划进度线上方的数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分项工程每周计划完成和实际完成的工程量相符。 分析第6周末和第10周末的投资偏差和进度偏差(以投资额表示)。
- 3 【多选题】某网络计划关键线路的实际进度比计划进度提前,若不打算提前工期,则可以( )。
- A 、将资源占用量大的后续关键工作适当延长作业时间
- B 、在时差范围内适当延长非关键工作的作业时间
- C 、调整非关键工作的开始作业时间
- D 、根据实际情况调整组织逻辑关系
- E 、删除资源占用量大的关键工作
- 4 【多选题】工程项目建设总进度计划的表格部分包括( )。
- A 、工程项目一览表
- B 、投资计划年度分配表
- C 、工程项目总进度计划
- D 、年度计划项目表
- E 、工程项目进度平衡表
- 5 【多选题】工程项目建设总进度计划的表格部分包括( )。
- A 、工程项目一览表
- B 、投资计划年度分配表
- C 、工程项目总进度计划
- D 、年度计划项目表
- E 、工程项目进度平衡表
- 6 【单选题】采用列表比较法进行实际进度与计划进度的比较时,下列的讨论不正确的是( )。
- A 、如果工作尚有总时差与原有总时差相等,说明该工作实际进度与计划进度一致
- B 、如果工作尚有总时差大于原有总肘差,说明该工作实际进度超前
- C 、如果工作尚有总时差小于原有总时差,说明该工作影响总工期
- D 、如果工作尚有总时差小于原有总时差,该工作是否影响总工期,应根据工作尚有总时差是否为负值确定
- 7 【单选题】采用列表比较法进行实际进度与计划进度的比较时,下列的讨论不正确的是( )。
- A 、如果工作尚有总时差与原有总时差相等,说明该工作实际进度与计划进度一致
- B 、如果工作尚有总时差大于原有总肘差,说明该工作实际进度超前
- C 、如果工作尚有总时差小于原有总时差,说明该工作影响总工期
- D 、如果工作尚有总时差小于原有总时差,该工作是否影响总工期,应根据工作尚有总时差是否为负值确定
- 8 【简答题】如果实际进度影响总工期,组织工作H、I、K、J进行流水施工,各工作的流水节拍及施工段如表2-59所示。其流水施工工期为多少?经调整后的计划能否满足合同工期的要求?
- 9 【简答题】用横道图表示调整后的施工进度计划。
- 10 【单选题】如果承包人的实际进度迟于计划进度,发包人向承包人索取的误期赔偿费的计算方法通常是( )。
- A 、按照承包人延误给发包人带来实际损失计算
- B 、考虑承包人延误给发包人带来的预期收益的损失
- C 、按照双方事先商定的违约金标准计算
- D 、实际延误天数与合同约定的每日历天应赔偿额度的乘积
热门试题换一换
- 下列选项中,投标文件有下列( )情形的,招标人不予受理。
- 下列商品和服务可以实行政府指导价格或者政府定价的有( )。
- 按照用途分类,同轴电缆传输一般分为( )方式。
- 在高分子材料的特性中,比较突出的性能为()。
- 耐腐蚀性好,易变形老化,机械强度次于钢管,适用于腐蚀性较大的场所的明、暗配的管子是()。
- 空调水系统中,冷冻水和热水的供应在相同管路中进行,其管道设置形式应为()。
- NT系列熔断器的特点主要包括()。
- 根据我国有关规定,隐瞒有关情况或者提供虚假材料申请造价工程师注册的,不予受理或者不予注册,并给予警告,申请人在()年内不得再次申请造价工程师注册。
- 下列方法中,价值工程活动可以用于方案创造的有()。
- 在运营期内,若能合理判断未来市场价格变动趋势,投入与产出可采用()。
- 沥青表面处治是柔性沥青路面的一种,适用于()。
亿题库—让考试变得更简单
已有600万用户下载
