- 建造师案例题
题干:某机电工程项目,经总监理工程师批准的双代号网络施工进度计划图如下图所示(单位:月)。[006-002-004-000-9787111447986-image/006-002-004-000-9787111447986-005-001.jpg]施工过程中发生了如下事件:事件1:施工单位为了保证A工作的施工质量,扩大基底处理面积,导致费用增加3万元,A工作持续时间增加了1个月。事件2:项目施工9个月后,由于设计变更,总监理工程师通知施工单位新增K工作。K工作持续时间为4个月,在B和C工作完成后开始,且在H和G工作开始前完成。事件3:因施工图设计错误原因,F工作实际工程量有所增加,从而导致费用增加20万元,工作持续时间增加1个月。事件4:G工作施工期内连续降雨累计达1个月(其中,0.5个月的日降雨量超过当地50年气象资料记载的最大强度),导致G工作实际完工时间比原计划拖后1个月,施工单位停工损失3万元。事件5:由于施工单位采购的材料质量不合格造成返工,H工作实际完工时间比原计划拖后0.5个月,经济损失5万元。施工单位就以上事件向建设单位提出了费用补偿和工期顺延要求。
题目:绘制总监理工程师批准施工单位工期顺延后的双代号网络施工进度计划图。

扫码下载亿题库
精准题库快速提分

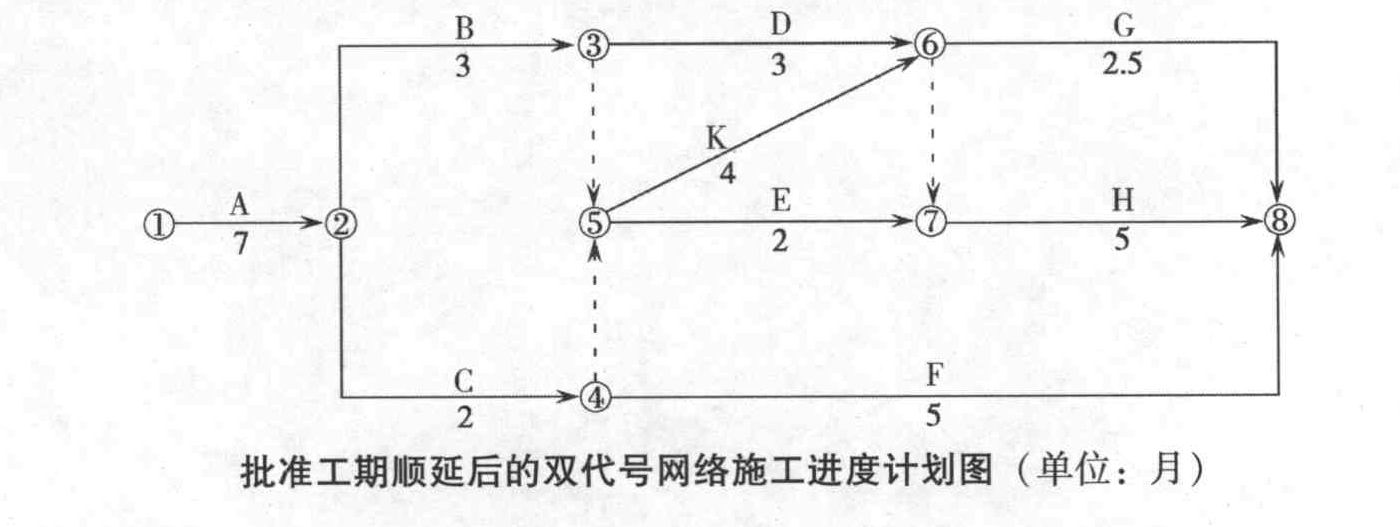

总监理工程师批准施工单位工期顺延后的双代号网络施工进度计划图如下图所示。

- 1 【单选题】经监理工程师审核批准的施工进度计划如下图所示:
如果A、H、K三项工作共同用一台施工机械而必须顺序施工,是在不影响总工期前提下,该施工机械在现场的最小闲置时间是()周。
- A 、2
- B 、3
- C 、4
- D 、5
- 2 【单选题】工程监理单位委派的总监理工程师或发包人指定的履行合同的代表,其具体身份和职权由发包人和( )在专用条款中约定。
- A 、业主
- B 、分包人
- C 、承包人
- D 、中介人
- 3 【单选题】经监理工程师审核批准的施工进度计划如下图所示: 工作B的总时差和自由时差( )周。
- A 、均为1
- B 、分别为2和1
- C 、分别为4和1
- D 、均为4
- 4 【单选题】经监理工程师审核批准的施工进度计划如下图所示: 如果A、H、K三项工作共同用一台施工机械而必须顺序施工,是在不影响总工期前提下,该施工机械在现场的最小闲置时间是( )周。
- A 、2
- B 、3
- C 、4
- D 、5
- 5 【单选题】经监理工程师审核批准的施工进度计划如下图所示: 下列关于网络计划的说法正确的是( )。
- A 、一个网络计划只有一条关键线路
- B 、一个网络计划可能有多条关键线路
- C 、由非关键工作组成的线路称为非关键线路
- D 、网络计划中允许存在循环回路
- 6 【单选题】经监理工程师审核批准的施工进度计划如下图所示: 在网络计划中,关键工作是指( )。
- A 、总时差最小的工作
- B 、自由时差最小的工作
- C 、时标网络计划中无波形线工作
- D 、持续时间最长的工作
- 7 【单选题】经监理工程师审核批准的施工进度计划如下图所示: 双代号网络图中虚线表示( )。
- A 、资源消耗程序
- B 、工作的持续时间
- C 、工作之间的逻辑关系
- D 、非关键工作
- 8 【单选题】某工程施工网络计划经工程师批准后实施。已知工作A有5天的自由时差和8天的总时差,由于第三方原因,使工作A的实际完成时间比原计划延长了 12天。在无其它干扰的情况下,该工程的实际工期将延长()天。
- A 、3
- B 、4
- C 、7
- D 、12
- 9 【单选题】某工程施工网络计划经工程师批准后实施。已知工作A有5天的自由时差和8天的总时差,由于第三方原因,使工作A的实际完成时间比原计划延长了 12天。在无其它干扰的情况下,其紧后工作的最早开始时间将推迟()天。
- A 、3
- B 、4
- C 、7
- D 、12
- 10 【建造师案例题】总监理工程师应批准施工单位顺延的工期是多少?说明理由。
热门试题换一换
- 施工安全管理目标策划中,施工现场应实现各类人员的安全教育,并要求特种作业人员持证上岗率和操作人员三级安全教育率分别达到( )。
- 某采石场将本应发给建筑公司的200吨碎石发给了某路桥公司,但采石场向路桥公司要求返还时路桥公司要求采石场支付保管费用。针对这一法律事实,下列说法正确的是( )。
- 根据《民事诉讼法》第一百四十七条的规定,当事人不服地方人民法院第一审判决的,有权在判决书送达之日起15日内向上一级人民法院提起上诉;不服地方人民法院第一审裁定的,有权在裁定书送达之日起( )日内向上一级人民法院提起上诉。
- 布线系统是指电线、电缆和母线以及固定或保护它们的部件组合,主要起输送电力的作用,例如( )。
- 在机械设备安装工程施工程序中,( )是综合检验设备制造和设备安装质量的重要环节,涉及专业多、人多,须精心组织,统一指挥。
- 某施工合同签订于2003年5月1日,工程竣工时间为2005年7月1日,双方确认支付工程竣工结算款的时间为2005年10月1日。由于建设单位迟迟未支付工程款,施工单位于2006年1月1日向业主催要工程款,建设单位答应是迟于2006年7月1日付清所有工程欠款。但建设单位到期仍未支付,施工单位最迟应当于()前向人民法院提起诉讼。
- 《招标投标法实施条例》对于开标的规定,下列表述正确的有()。
- 业主方的项目管理工作涉及项目实施阶段的全过程,包括()等阶段。
- 圆形或矩形管道与下方给水管道或铸铁管道交叉且同时施工时,宜对下方的管道()。
- 下列质量管理的职能活动中,属于PDCA循环中“D”职能的活动是( )。
- 施工现场一级防火作业要由()组织编制防火安全技术方案。

亿题库—让考试变得更简单
已有600万用户下载
