题干:某水利工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同要求不得分包工程。本项目合同工期为22个月。在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。[006-001-011-000-9787566103314-image/006-001-011-000-9787566103314-008-001.jpg]工程报告的主要内容是;(1)鉴于本项目安装专业的进口设备,需要将设备安装工程分包给专业安装公司。(2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请(见下表)。[006-001-011-000-9787566103314-image/006-001-011-000-9787566103314-008-002.jpg]在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。
题目:请在原进度计划中用前锋线表示出第12月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。

扫码下载亿题库
精准题库快速提分

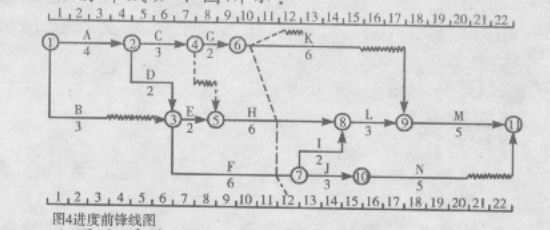

前锋线如下图所示:
从图上看出:
(1)工作K拖后2.5个月,其总时差为2个月,故将影响工期0.5个月。
(2)工作H拖后1个月,其总时差为零,故将使工期延长1个月。
(3)工作F拖后1个月,其总时差为零,故将使工期延长1个月。
综上所述,由于工作K、H和F的拖后,工期将延长1个月。
主要考查进度前锋线的画法及进度偏差对工程总工期的影响。按照施工进度计划图,工作K拖后2.5个月,虽然不在关键线路上,其总时差为2个月,故将影响工期0.5个月;工作H拖后1个月,处在关键线路上,其总时差为零,故将使工期延长1个月;工作F拖后1个月,处在关键线路上,其总时差为零,故将使工期延长1个月。综上所述,由于工作K、H和F的拖后,工期将延长1个月。

- 1 【单选题】实际进度前锋线是用( )进行进度检查的。
- A 、横道进度计划
- B 、里程碑计划
- C 、时标网络计划
- D 、搭接网络计划
- 2 【单选题】实际进度前锋线是用( )进行进度检查的。
- A 、横道计划
- B 、时标网络计划
- C 、里程碑计划
- D 、搭接网络计划
- 3 【建造师案例题】绘制实际进度前锋线,并计算累计完成投资额。
- 4 【建造师案例题】根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量、推迟或提前天数以及对计划工期的影响。
- 5 【单选题】实际进度前锋线是用()进行进度检查的。
- A 、横道进度计划
- B 、里程碑计划
- C 、时标网络计划
- D 、搭接网络计划
- 6 【建造师案例题】请绘制本例的实际进度前锋线。
- 7 【建造师案例题】根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量、推迟或提前天数以及对计划工期的影响。
- 8 【建造师案例题】请在原进度计划中用前锋线表示出第12月月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。
- 9 【单选题】“前锋线比较法”主要适用于( )的进度计划检查。
- A 、时标网络图
- B 、“S”型曲缝
- C 、横道图
- D 、“香蕉”型曲线
- 10 【单选题】“前锋线比较法”主要适用于( )的进度计划检查。
- A 、时标网络图
- B 、“S”型曲线
- C 、横道图
- D 、“香蕉”型曲线
热门试题换一换
- 土建工程地处闹市区,紧邻市主要干道,施工场地狭窄,主体地上22层,地下3层,建筑面积47800平方米,基础开挖深度11.5m,低于地下水位。为了达到以“预防为主”的目的,施工单位加强了施工工序的质量控制。 试述施工工序质量控制的步骤。
- 注册执业人员未执行法律、法规和工程建设强制性标准的,责令停止执业3个月以上1年以下;造成重大安全事故的,( )不予注册。
- 某市的一家建筑工程公司由于业务萎缩而准备大幅裁减员工,那么依据《劳动法》的规定,在下列人员中,该建筑工程公司不得与其解除劳动合同的是( )。
- 可检验导电材料表面或焊缝与堆焊层表面或近表面缺陷的是( )。
- 炉窑砌筑工程中,可用作隔热耐火砖的是()。
- 已知工作A的紧后工作是B和C,B工作的最迟开始时间为第14天,最早开始时间为第10天;C工作的最迟完成时间为第16天,最早完成时间为第14天;A工作的自由时差为5天。则A工作的总时差为( )天。
- 下列各种情形中,经批准可以采用邀请招标的是( )。
- 施工成本计划的编制方式有( )。
- 关于钢-混凝土结合梁施工技术的说法,正确的有()。

亿题库—让考试变得更简单
已有600万用户下载
