- 建造师案例题某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表。

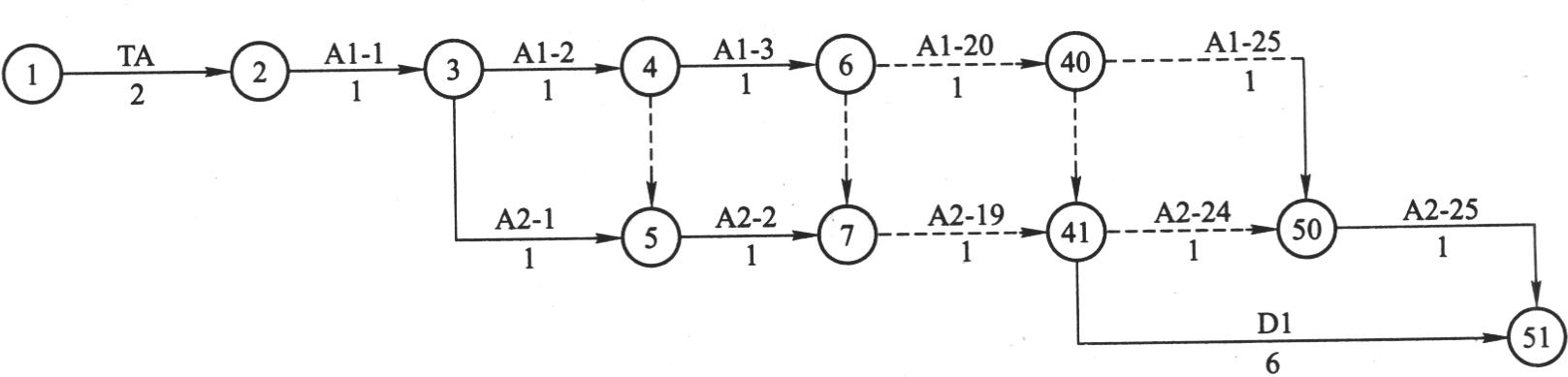

如果时间按整天考虑,各中继段的作业组正常施工,在考虑流水作业的情况下,针对A中继段画出双代号网络图。假设A中继段光缆接续测试需要6天。

扫码下载亿题库
精准题库快速提分

如果时间按整天考虑,各中继段的作业组正常施工,在考虑流水作业的情况下,A组的工作可以分解为A1-n(A中继段第一作业组第n天的工作)、A2-n(A中继段第二作业组第n天的工作);当A中继段光缆接续、测试需要的时间D1=6天时,A中继段的双代号网络图如下图所示。

- 1 【建造师案例题】 某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣土资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如表1所示。 此工程建设单位提出光缆接头和成端接续两项工作哪项应先完成?为什么?
- 2 【建造师案例题】 某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表1。此建设单位提出在考虑工序搭界的情况下,如果要求工期最短(时间按整天考虑)、费用最低,请绘制此工程包含放缆回填及埋设标石、路由复测、接续及测试、挖沟及障碍处理的横道图。
- 3 【建造师案例题】 某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表1。在施工过程中,项目经理部应如何控制工程进度?
- 4 【建造师案例题】某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。项目经理部只有一套测试仪表及一台熔接设备,三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如表1L420070所示。
背景中提到的各项工作的工作顺序应如何排列?
- 5 【建造师案例题】 某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为9km。项目经理织设计单位、施工单位进行了竣工验收。竣工验收一个月以后,建设单位编制完成初步决算,并到其上级主管部门办理了备案手续。在竣工验收后半年的设备运行过程中,设备运行正常。在通信基站竣工验收后1年半时,由于部分电池不能充电,建设单位通知施工单位前去处理。如果进度延误,项目经理部应如何对工程进度进行调整?
- 6 【建造师案例题】 某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km 由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表。此工程项目经理部采用流水作业法合适吗?为什么?
- 7 【建造师案例题】某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表。
在考虑工序搭接的情况下,如果要求工期最短(时间按整天考虑)、费用最低,请绘制此工程包含放缆回填及埋设标石、路由复测、接续及测试、挖沟及障碍处理的横道图。
- 8 【建造师案例题】某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表。
在考虑工序搭接的情况下,如果要求工期最短(时间按整天考虑)、费用最低,请绘制此工程包含放缆回填及埋设标石、路由复测、接续及测试、挖沟及障碍处理的横道图。
- 9 【建造师案例题】某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表。
如果时间按整天考虑,各中继段的作业组正常施工,在考虑流水作业的情况下,针对A中继段画出双代号网络图。假设A中继段光缆接续测试需要6天。
- 10 【建造师案例题】某项目经理部承接到长途直埋光缆线路工程,施工季节处于夏季,工程沿途经过果园、稻田、村庄等地。施工过程中发生了以下事情:(1)施工单位在敷设光缆时,施工人员将包装物随意丢弃;在郊外进行光缆接续时,将裁剪下的光缆外皮、加强芯、光纤束管,清洗光纤所用的清洗纸、清洗袋,接头盒的包装盒,联络话机换下的废电池,操作人员中午吃饭用的快餐盒等杂物随意丢弃在施工现场,致使接续作业现场一片狼藉。沿线的居民对此深表厌恶,以至于后来处理故障时,部分沿线居民不让施工人员进入现场。(2)工程进城部分采用管道敷设方式。施工单位在施工时将人(手)孔内抽出的积水沿街漫流。(3)施工驻点由于住处紧张,两人住在堆放材料的房间。由于驻点附近环境较差,因此驻点内蚊蝇滋生,环境状况令人担忧。(4)施工人员在下班以后打麻将,经常玩到很晚。针对识别出的环境因素,请制定相应的控制措施。
热门试题换一换
- 施工单位在工程项目现场的行政负责人对本单位在工程建设中的质量负( )。
- 将技术方案经济效果评价分为静态分析和动态分析的依据是( )。
- 在进行国际工程估价时,对于工程量不大,所占费用比例较小的分项工程,往往采用( )进行直接费的估算。
- 某工程是54m+128 m+54m预应力混凝土系杆拱连续梁高架桥工程,上部结构主纵梁为箱形断面的预应力混凝土连续梁,采用预埋金属波纹管成孔。系杆拱采用圆端形钢管混凝土拱结构,吊索采用预应力高强度钢丝。系杆拱设于中跨,通过吊索与主纵梁组成整体受力结构,钢拱每侧设14根吊杆。下部结构为直径1m的钻孔灌注桩,最大深度66 m;承台最大17 m×7.5 m×2.5 m;墩身为矩形抹圆双立柱加帽梁,最高立柱14.5 m。本工程地段地下有地铁线和各类地下管线,地面有城市交通主干道,地上有立交桥等。施工场地狭窄。施工地段土层主要为粉质黏土层。本工程实施时的基本情况如下: (1)施工组织结构为:项目经理;项目副经理、总工程师;物质设备科、质检科、计划科、安全科、综合办公室、财务科;测量队、试验室、桥梁施工队、综合施工队。 (2)钻孔灌注桩施工方法,工艺流程为:场地平整→桩位放样→钻机就位→钻机成孔→提钻→下钢筋笼→下导管→二次清孔→水下混凝土浇筑→沉渣测量→道渣填孔→机具清理。 (3)承台施工的工艺流程为:挖掘机放坡开挖、不能开挖地段要用钢板桩进行支护→人工挖孔30 cm至设计标高→桩身检测→绑扎桩身与承台接缝钢筋,浇筑桩与承台接缝混凝土→绑扎承台钢筋→安装模板→商品混凝土运至现场、制作试件→浇筑混凝土。 (4)本年4月10日-15日进行的主纵梁预应力张拉施工,采用OVM锚具+YCW型千斤顶进行张拉,采取的技术方法和措施如下: ①张拉采用双控:以伸长量为主、预应力作为校核。 ②张拉机具由经主管部门授权的法定计量技术机构进行了校核。 ③张拉时,A-2号千斤顶出现了问题,施工人员只好从另一套张拉设备中,拆下对应的B-2号千斤顶临时顶替使用。 ④张拉时,只要达到控制的应力,即可锚固。 ⑤3号压力表指针不归零,又没有备用压力表,只好从市场购回一台有出厂合格证的压力表安上使用。 ⑥张拉时,第3束12股(每股30根)钢绞线中,有一股钢绞线断了4根,因工期紧,未作处理就锚固灌浆了。 ⑦张拉时,实际伸长值与理论伸长值的差值控制在5%以内。 ⑧千斤顶是上一年12月15日校验合格后入库封存。 ⑨原定6套张拉设备,分两组同时进行两端张拉。为抢工期,临时有设备库调出两台YDC型千斤顶组成一张拉设备备用。 问题: 1.钻孔灌注桩的工艺流程是否全面?请写出正确的工艺流程。 2.承台施工的工艺流程是否全面?请写出正确流程。 3.结合本工程的特点,简述主纵梁施工要点。 4.请对主纵梁预应力张拉施工中所实施的方法和采取的措施进行评估。
- 计入建筑安装工程造价的教育费附加的计算基础是()。
- 隔板安装找中心的方法有()找中心。
- 甲乙签订了一份买卖合同,将甲所有的一处房产卖给乙,双方当事人在合同书上签字盖章,但未办理登记。根据《物权法》的相关规定,下列表述中正确的有()。
- 根据《建筑法》,领取施工许可证后因故不能按期开工的,应当向发证机关申请延期。关于申请延期的说法,正确的是( )。
