- 单选题某工程2014年3月实际完成的,按基准日期价格的计价的合同价款为1500万元。在价格调值公式中,固定系数为0.3;相关成本要素中,水泥的价格指数上升了20%,水泥的费用占合同调值部分的40%,其它成本要素的价格均未发生变化。则该工程2014年3月应调整的合同价款的差额为( )万元。
- A 、84
- B 、126
- C 、1584
- D 、1626
扫码下载亿题库
精准题库快速提分
参考答案
【正确答案:A】
本题考查的是物价变化。根据价格调值公式(1Z103082-5), 2014年3月应调整的合同价款的差额=1500 × {(0.3+ 0. 7×0. 4× 120%/100%+0. 7×0. 6 ×1)-1} = 84(万元)。
您可能感兴趣的试题
- 1 【单选题】某施工企业于2007年3月完成一项为期3年的房屋建造工程,工程完工时共发生人工费30万元,材料费360万元,机械使用费100万元,则应计入生产成本的费用为( )万元。
- A 、360
- B 、460
- C 、390
- D 、490
- 2 【单选题】2011年3月实际完成的某钢筋混凝土工程基准日期的价格为1200万元。调值公式中的固定系数为0.4,相关成本要素中,水泥的价格指数上升了20%,水泥的费用占合同调值部分的40%,其他成本要素的价格均未发生变化。201 1年3月应调整的合同价的差额为()万元。
- A 、320.0
- B 、57.6
- C 、720.0
- D 、969.6

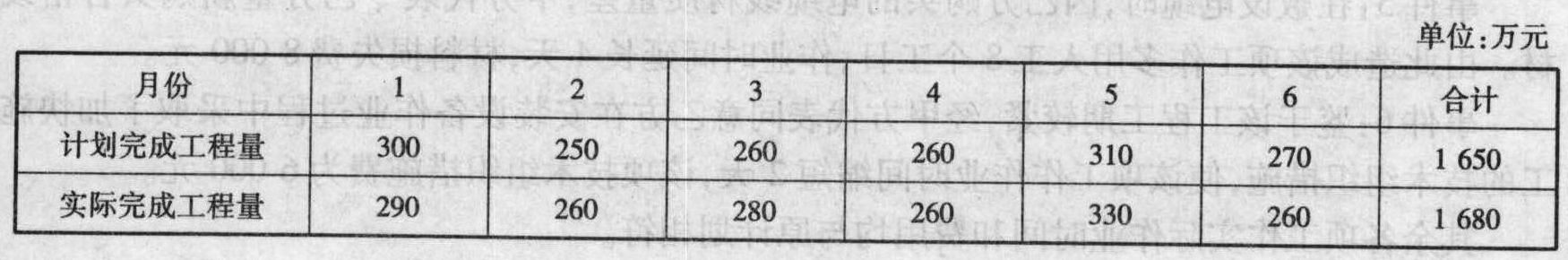

- 3 【建造师案例题】某建安工程计划及实际完成工程量如下表所示,其中第3个月及第6个月由于业主方设计变更,工程量分别增加了20万元、10万元。工程预付款按合同价的20%支付,并在未施工工程尚需的主要材料及构配件价值相当于工程预付款时起扣,扣款额按主要材料及构配件价值所占比重价值计,该比重数为60%。工程质量保修金按合同价5%的比例逐月扣留。 问题 (1)计算工程预付款。 (2)计算工程预付款计划起扣点及起扣月。 (3)计算工程预付款实际起扣点及起扣月。 (4)计算建设单位各月计划支付的工程款。 (5)计算建设单位各月实际支付的工程款。
- 4 【单选题】在工程成本的计算方法中,“工程实际成本=月初施工费用余额+本月施工费用发生额”适用于工程成本()
- A 、竣工结算法
- B 、月份结算法
- C 、分段结算法
- D 、均可以
- 5 【单选题】某施工企业于2007年3月完成一项为期3年的房屋建造工程,工程完工时共发生人工费30万元,材料费360万元,机械使用费100万元,则应计入生产成本的费用为( )万元。
- A 、360
- B 、460
- C 、390
- D 、490
- 6 【建造师案例题】事件二中,1~4月每月实际完成工程量价款是多少?监理工程师应签发的付款凭证金额是多少?
- 7 【单选题】在工程成本的计算方法中,“工程实际成本=月初施工费用余额+本月施工费用发生额”适用于工程成本的( )。
- A 、竣工结算法
- B 、月份结算法
- C 、分段结算法
- D 、均可以
- 8 【单选题】在工程成本的计算方法中,“工程实际成本=月初施工费用余额+本月施工费用发生额”适用于工程成本的( )。
- A 、竣工结算法
- B 、分段结算法
- C 、月份结算法
- D 、均可以
- 9 【单选题】某工程施工到2014年8月,经统计分析得知,已完工作实际费用为1500万元,计划工作预算费用为1300万元,已完工作预算费用为1200万元,则该工程此时的进度偏差为( )万元。
- A 、100
- B 、-100
- C 、-200
- D 、-300
- 10 【单选题】某工程第三个月末的已完工作实际费用(ACWP)为1200万元、已完工作预算费用(BCWP)为1000万元、计划工作预算费用(BCWS)为1500万元,根据赢得值法判断分析应采取的措施是( )。
- A 、迅速增加人员投入
- B 、增加高效人员投入
- C 、抽出部分人员,增加少量骨干人员
- D 、用工作效率高的人员更换一批工作效率低的人员
