题干:某工程按最早开始时间安排的横道图计划如图所示,其中虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程施工合同规定工程于1月1日开工,按季度综合调价系数调价。在实施过程中,各工作的实际工程量和持续时间均与计划相同。[jlgcs/jsgcjlalfx/mtdjd/8/image/img-08-185-03.jpg]
题目:

扫码下载亿题库
精准题库快速提分

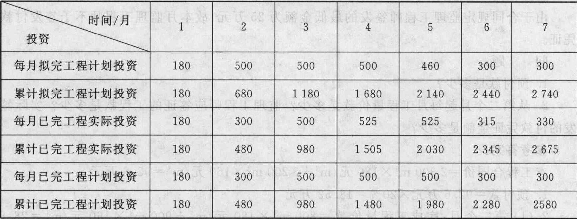

第1季度的实际投资与计划投资相同,将第2季度3个月的拟完工程计划投资乘以1.05,将7月份的拟完工程计划投资乘以1.10,得到2至7月各月的实际投资(可标在图实线横道上方),然后逐月累计,将计算结果填入表中。

热门试题换一换
- 某施工合同采用FIDIC《施工合同条件》,专用条件中约定完成工程的时间为500 d,缺陷通知期为365 d。施工过程中,经工程师批准顺延工期38 d,则判定承包人提前或延误竣工的时间应为( )。
- 相对施工阶段而言,设计阶段的特点主要有 ( )
- 事件1中,施工单位应得到多少费用补偿?说明理由。(计算结果保留两位小数)
- 根据《建设工程委托监理合同(示范文本)》,下列情况中,监理人应承担违约责任的有()。
- 工程师依据施工现场情况向承包人发布暂停施工指令时,应顺延合同工期的情况有()。
- 在下列质量控制的统计分析方法中,需要听取各方意见、集思广益、相互启发的是()。
- 下列关于工程量清单的作用的说法,正确的有()
- 在下列( )情况下,监理人可以暂停施工。
- 《建设工程安全生产管理条例》规定,依法批准开工报告的建设工程,建设单位应当自开工报告批准之日起( )日内,将保证安全施工的措施报送建设工程所在地的县级以上地方人民政府建设行政主管部门或者其他有关部门备案。
