- 建造师案例题某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:
在工程施工中发生如下事件: 事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。 事件2:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。 事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。 问题 1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。 2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。 3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天? 4.上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。

扫码下载亿题库
精准题库快速提分

1.基础工程网络计划的关键线路为①→②→③→④→⑤→⑥,该基础工程计划工期为(3+7+7+3)d=20d。
2.施工总承包单位是否可以提出工期索赔以及理由的判断:
事件1:施工总承包单位可以提出工期索赔,索赔工期=(6-4)d=2d。理由:由于发现局部基础地基持力层为软弱层需处理属于施工总承包单位不可预见的,因此可以提出工期索赔,虽然土方2不是关键工作,但是延误的工期6d已超过其总时差4d,因此可以提出工期索赔。
事件2:施工总承包单位不可以提出工期索赔。理由:虽然基础施工钢材由建设单位供应,因施工用钢材未按时进场导致工期延期3d,理应由建设单位承担责任,但是承台梁1不是关键工作,且总时差为4d,延期的3d未超过其总时差,所以不可以提出工期索赔。
事件3:施工总承包单位不可以提出工期索赔。理由:基础2施工工期延期5d是由于施工总承包单位原因造成工程质量事故的返工而造成的,属于施工总承包单位应承担的责任,虽然基础2属于关键工作,但也不可以提出工期索赔。
3.对索赔成立的事件,总工期可以顺延2d。实际工期=(3+9+12+3)d=27d。

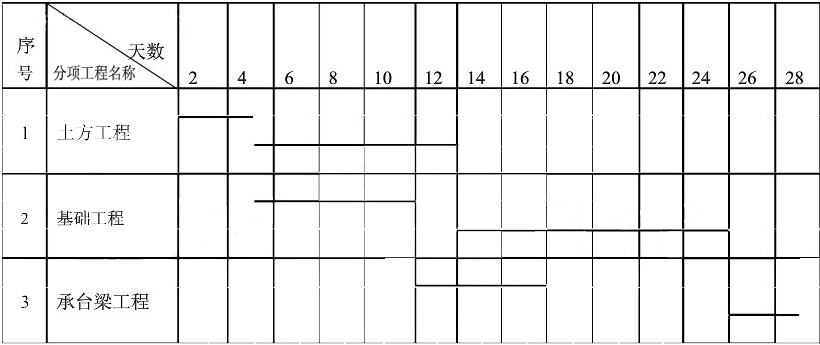

4.上述事件发生后,本工程网络计划的关键线路发生了改变,新的关键线路为①→②→④→⑤→⑥。绘制施工实际进度横道图(见下表)。

- 1 【建造师案例题】某办公楼工程,建筑面积23723平方米,框架一剪力墙结构.地下1层,地上12层,首层高4.8m,标准层高3.6m.顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶.工程结构施工采用外双排落地脚手架.工程于2007年6月15日开工,计划竣工日期为2009年5月1日.本工程结构施工脚手架是否需要编制专项施工方案?说明理由.
- 2 【建造师案例题】某办公楼工程,建筑面积23723平方米,框架一剪力墙结构.地下1层,地上12层,首层高4.8m,标准层高3.6m.顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶.工程结构施工采用外双排落地脚手架.工程于2007年6月15日开工,计划竣工日期为2009年5月1日.事件一中,从安全管理方面分析,导致这起事故发生的主要原因是什么?
- 3 【建造师案例题】某办公楼工程,建筑面积23723平方米,框架一剪力墙结构.地下1层,地上12层,首层高4.8m,标准层高3.6m.顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶.工程结构施工采用外双排落地脚手架.工程于2007年6月15日开工,计划竣工日期为2009年5月1日.对落地的竖向洞口应采用哪些方式加以防护?
- 4 【建造师案例题】某办公楼工程,建筑面积23723平方米,框架一剪力墙结构.地下1层,地上12层,首层高4.8m,标准层高3.6m.顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶.工程结构施工采用外双排落地脚手架.工程于2007年6月15日开工,计划竣工日期为2009年5月1日.吊顶隐蔽工程验收还应补充申报哪些验收项目?
- 5 【建造师案例题】某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应.基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:指出基础工程网络计划的关键线路,写出该基础工程计划工期.
- 6 【建造师案例题】某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应.基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由.
- 7 【建造师案例题】某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应.基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?
- 8 【建造师案例题】某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应.基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:
- 9 【建造师案例题】某办公楼工程,建筑面积5 500 平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深 为1.5 m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工 程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计 划,并绘出施工双代号网络计划图,如下图所示。
施工双代号网络计划图在工程施工中发生如下事件:事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3 d。事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。指出基础工程网络计划的关键线路,写出该基础工程计划工期。
- 10 【建造师案例题】某办公楼工程,建筑面积5 500 平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深 为1.5 m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工 程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计 划,并绘出施工双代号网络计划图,如下图所示。
施工双代号网络计划图在工程施工中发生如下事件:事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6 d。事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3 d。事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。指出基础工程网络计划的关键线路,写出该基础工程计划工期。上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。基础工程施工实际进度横道图(单位:d)
- 在工人工作时间消耗的分类中,必须消耗的工作时间不应包括( )。
- 水闸连接建筑物中铺盖的主要作用是( )。
- 公路隧道按照长度可划分为()。
- 某施工单位承担的矿井地面主要建筑的施工进度安排见图2G320030-5,其中C、F、J都要使用塔吊,而施工单位仅有1台塔吊,业主要求全部工程必须在24个月内完成。工程进行4个月后,业主进行设计变更,要求增加一项N工作,该项工作在F工作结束以后开始,并在G工作开始前完成,该工作也需要使用塔吊,施工单位的塔吊属于租赁设备,应当尽量减少闲置时间。。增加工作N后,施工工期为多少?塔吊闲置时间是多少?
- 电气线路施工前的技术准备包括( )。
- 自然人甲通过签订合同授权自然人乙代理其进行证券投资,根据我国代理法律制度,( )原因不会导致代理权终止。
- 清水池足给水系统中调节水厂( )供水和满足用户( )用水的凋蓄构筑物。
- 采用分离式配筋的多跨板,板底钢筋宜( )伸入支座。
- 水头在30m左右的倒虹吸管宜采用( )。

亿题库—让考试变得更简单
已有600万用户下载
