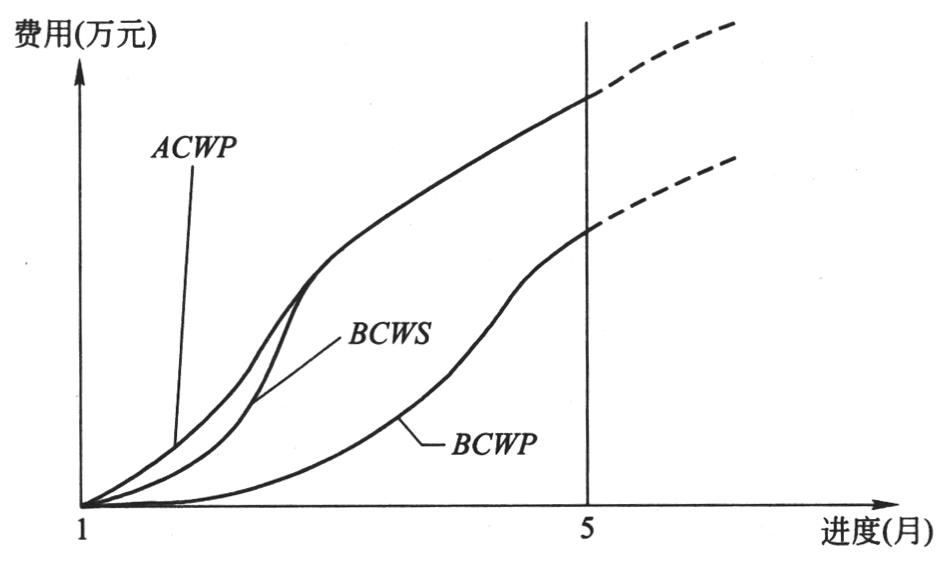

- 多选题某工程的偏差分析曲线图如下所示,则以下该工程的状况( )。
- A 、该工程过程中费用偏差为-220万元
- B 、该工程完工时费用偏差-100万元
- C 、该工程过程中费用偏差为+220万元
- D 、该工程过程中费用偏差为+100万元
- E 、该工程最终工程量、成本都有可能超过计划值

扫码下载亿题库
精准题库快速提分

【正确答案:A,B,E】
本题考核的是1Z202033施工成本控制的方法。工程过程中费用偏差CV=80-300=-220(万元)工程完工时费用偏差CV=700-800=-100(万元)通过图形预判可以判断出工程量、成本都有可能超过计划值。

- 1 【单选题】在曲线法偏差分析中,已知计划工作预算费用曲线a、已完工作预算费用曲线b和已完工作实际费用曲线c,其中,曲线b和曲线c的竖向距离表示( )。
- A 、绝对偏差
- B 、费用偏差
- C 、相对偏差
- D 、进度偏差
- 2 【单选题】某工程的偏差分析曲线图如下图所示(图中时间均表示月底),从图可知,该工程预测完工时间与计划完工的时间的间隔△H和预测的该工程完工时的费用偏差(CV)分别为( )。
- A 、1个月,-50万元
- B 、4个月,80万元
- C 、4个月,-80万元
- D 、5个月,250万元
- 3 【多选题】某工程施工至某月份底,检查时得下图所示曲线,则有( )。
- A 、费用偏差为零
- B 、费用偏差为负,费用超支
- C 、进度偏差为零
- D 、进度偏差为负,进度延误
- E 、进度绩效指数为零
- 4 【单选题】下面对偏差分析中的曲线法叙述错误的是( )。
- A 、BAC项目完工预算,指编计划时预计的项目完工费用
- B 、EAC——预测的项目完工预算,只计划执行过程中根据当前的进度、费用偏差情况预测的项目完工总费用
- C 、ACV——预测项目完工时的费用偏差
- D 、ACV=EAC-BAC
- 5 【单选题】某设备年度费用曲线如下图所示,依据图判断,该设备的经济寿命为()年。
- A 、
- B 、
- C 、
- D 、
- 6 【多选题】某工作横道图费用偏差分析如下图,正确的有( )。
- A 、费用超支
- B 、进度较快
- C 、效率较高
- D 、可采用抽出部分人员,放慢进度的措施
- E 、投入超前
- 7 【单选题】 某工程的赢得值法评价曲线如下图所示,则对检查时间点的工程费用偏差及进度偏差等的说法正确的是( )。
- A 、费用偏差>0,进度偏差>0
- B 、费用偏差<0,进度偏差>0
- C 、进度绩效指数<1,费用绩效指数<1
- D 、进度绩效指数>1,费用绩效指数>1
- 8 【多选题】某工作横道图费用偏差分析如下图,正确的有( )。
- A 、费用超支
- B 、进度较快
- C 、效率较高
- D 、可采用抽出部分人员,放慢进度的措施
- E 、投入超前
- 9 【多选题】某工作横道图费用偏差分析如下图,正确的有( )。
- A 、费用超支
- B 、进度较快
- C 、效率较高
- D 、可采用抽出部分人员,放慢进度的措施
- E 、投入超前
- 10 【多选题】某工作横道图费用偏差分析如下图,正确的有( )。
- A 、费用超支
- B 、进度较快
- C 、效率较高
- D 、可采用抽出部分人员,放慢进度的措施
- E 、投入超前
热门试题换一换
- 在厦门港施工的某工地项目经理部跟踪到西北太平洋面上有一热带气旋在活动,并且得悉该工地于未来48h以内,遭遇风力可能达到6级以上。为了赶工期,该工地项目经理考虑热带气旋不一定经过厦门港,命令施工船舶抓紧时间施工,请问项目经理这样做对吗?为什么?
- 抓斗式挖泥船的主要疏浚仪器有( )。
- 《建筑内部装修设计防火规范》的强制性条文规定,消防水泵房、排烟机房、固定灭火系统钢瓶间、配电室、变压器室、通风和空调机房等,其内部所有装修均应采用( )装修材料。
- 海港工程的设计潮位应包括( )。
- 压力容器可分为I类压力容器、Ⅱ类压力容器、Ⅲ类压力容器3个类别,是根据压力容器的设计压力、容积和()等因素划分的。
- 灌浆压力大于()MPa的固结灌浆,灌浆孔应分段进行灌浆。
- 保函手续费
- 下列分析取源部件安装位置的要求,正确的是()。

亿题库—让考试变得更简单
已有600万用户下载
