题干:某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2)和风险分析表(见表1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制订相应的风险预防措施。[ejjzs/jzgcglysw/mtdjd/6/image/img-06-204-01.jpg][ejjzs/jzgcglysw/mtdjd/6/image/img-06-205-01.jpg]施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图3)进行调整,组织加快的成倍节拍流水施工。
题目:对图1项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?

扫码下载亿题库
精准题库快速提分

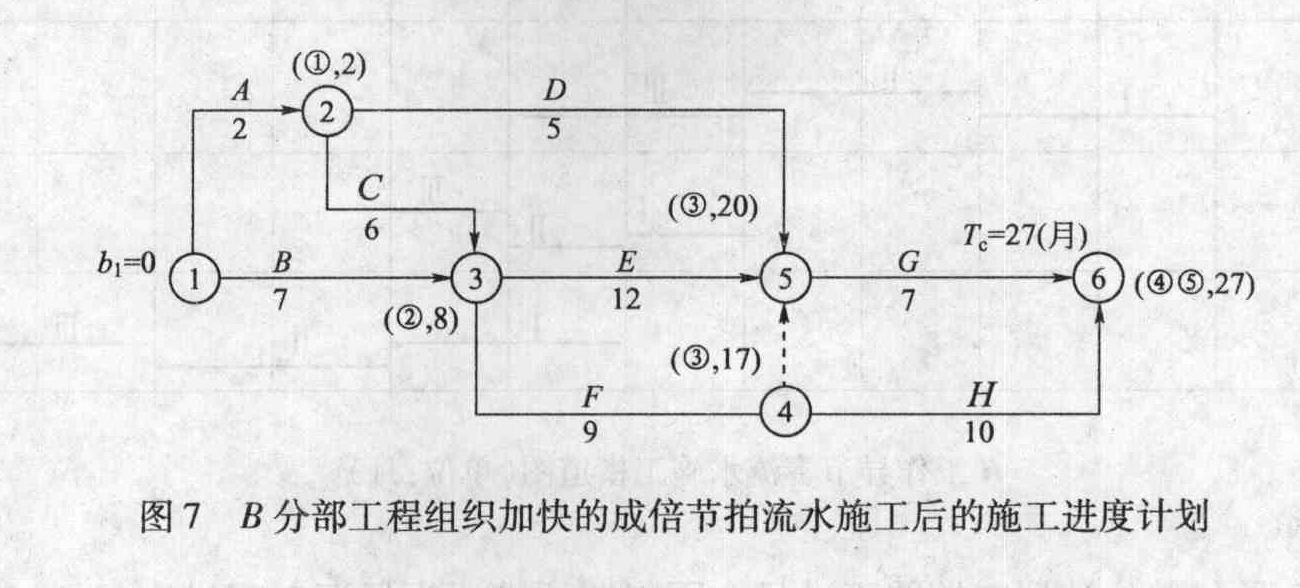

对项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为27个月,可缩短工期3个月。如图7所示。

- 1 【单选题】一般而言,一个工程项目的施工总进度规划或施工总进度计划是工程项目的( )施工进度计划。
- A 、实施性
- B 、控制性
- C 、目标性
- D 、指导性
- 2 【单选题】某施工项目部决定将原来的横道图进度计划改为网络进度计划进行进度控制,以避免工作之间出现不协调情况。该项进度控制措施属于()。
- A 、组织措施
- B 、管理措施
- C 、经济措施
- D 、技术措施
- 3 【单选题】单位施工进度计划的编制中,在划分项目时,项目内容的多少,划分的粗细程序,应根据( )来决定。
- A 、财务预算
- B 、施工计划
- C 、计划的需要
- D 、设计的深度
- 4 【单选题】一般而言,一个工程项目的施工总进度规划或施工总进度计划是工程项目的( )施工进度计划。
- A 、目标性
- B 、任务性
- C 、管理性
- D 、控制性
- 5 【单选题】一般而言,一个工程项目的施工总进度规划或施工总进度计划是工程项目的( )施工进度计划。
- A 、实施性
- B 、控制性
- C 、目标性
- D 、指导性
- 6 【单选题】子项目施工进度计划属于()的组成部分。
- A 、企业年度生产计划
- B 、项目施工月度计划
- C 、工程项目施工进度计划
- D 、单体工程施工进度计划
- 7 【多选题】按计划的功能划分,建设工程项目施工进度计划分为( )。
- A 、控制性进度计划
- B 、指示性进度计划
- C 、指导性进度计划
- D 、总结性进度计划
- E 、实施性进度计划
- 8 【建造师案例题】分包方是否应制订施工进度计划,与项目总进度计划的关系是怎样的?
- 9 【多选题】按计划的功能划分,建设工程项目施工进度计划分为( )。
- A 、控制性进度计划
- B 、指示性进度计划
- C 、指导性进度计划
- D 、总结性进度计划
- E 、实施性进度计划
- 10 【单选题】当施工项目的实际进度比计划进度提前,但业主不要求提前工期时,适宜采用的进度计划调整方法是( )。
- A 、在时差范围内调整后续非关键工作的起止时间以降低资源强度
- B 、进一步分解后续关键工作以增加工作项目,调整逻辑关系
- C 、适当延长后续关健工作的持续时间以降低资源强度
- D 、在时差范围内延长后续非关键工作中直接费率大的工作以降低费用
热门试题换一换
- 建设单位应在拆除工程施工15日前报送相关材料到有关部门备案,其报送材料包括( )。
- 根据《特种设备安全监察条例》的规定,锅炉、压力容器、压力管道元件、起重机械、大型游乐设施的制造过程和锅炉、压力容器、电梯、起重机械、客运索道、大型游乐设施的安装、改造、重大维修过程,必须经( )按照安全技术规范的要求进行监督检验。
- 某工业锅炉焊接安装工程承包给某设备安装工程公司。本锅炉安装工程为散装锅炉安装工程,承包商在施工前制订了严格的施工程序,并提出施工技术要点。在施工中,根据《钢结构工程施工质量验收规范》规定,对原材料及成品进行进场检验,并对焊接材料、连接件、紧固件以及焊接工艺进行检验,使其满足规范要求,设备及零件均符合要求后开始施工。碳素结构钢和低合金结构钢在加热矫正时,加热温度不应超过( )。
- 某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险。针对这一情况,施工项目经理部对从事影响工程产品质量的所有人员进行了控制。 施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制订如下: (1) 机房通向井道的预留孔随时开通以方便施工; (2) 井道安装好导轨后放基准线进行配管配线; (3) 层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m; (4) 由制造厂组装完成经调试合格后加以封记的机电协调动作部件,在施工时应拆封调整后安装; (5) 电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试; (6) 电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。
- 关于民事诉讼回避制度的说法,正确的有()。
- 《招标投标法实施条例》规定,投标人对资格预审文件、招标文件、开标以及对依法必须进行招标项目的评标结果有异议的,应当依法先向()提出异议。
- 下列施工质量控制工作中,属于技术准备工作质量控制的是()。
- 指出图中A、B的数值。
