- 单选题某工程双代号网络图如下,说法正确的是( )。
- A 、有重复工作出现
- B 、有多余虚工作
- C 、有循环线路
- D 、有多个终点节点

扫码下载亿题库
精准题库快速提分

【正确答案:C】
1Z203032工程网络计划的编制方法。双代号网络图绘制规定:双代号网络图中不允许出现循环回路

- 1 【单选题】下列关于单代号网络图的说法中,正确的是( )。
- A 、节点表示工作之间的逻辑关系
- B 、节点表示工作的开始或完成点
- C 、箭线表示工作之间的逻辑关系
- D 、箭线表示工作的持续时间

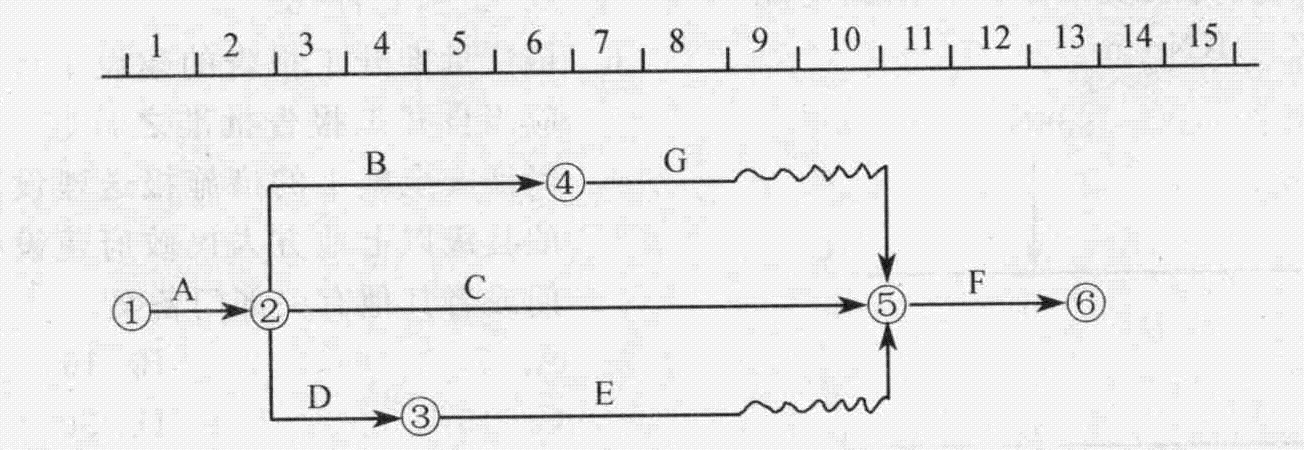

- 2 【多选题】某工程双代号时标网络图如下图所示,正确的答案有( )。
- A 、工作F最早完成时间为第7天
- B 、工作D总时差为1天
- C 、E工作的自由时差为2天
- D 、工作G最迟开始时间为第5天
- E 、工作A总时差为1天
- 3 【单选题】某工程单代号网络图如下图所示,说法正确的是( )。
- A 、工作D的ES为2
- B 、工作G的FF为2
- C 、工作F的FF为1
- D 、工作H的FF为1
- 4 【单选题】某工程双代号网络图如下,说法正确的是( )。
- A 、有重复工作出现
- B 、有多余虚工作
- C 、有循环线路
- D 、有多个终点节点
- 5 【单选题】单代号网络图和双代号网络图中工作之间的逻辑关系应反映( )。
- A 、上下级关系
- B 、先后关系
- C 、工艺关系和组织关系
- D 、人员关系
- 6 【单选题】某工程单代号网络图如下,正确的是()。
- A 、工作D的ES为2
- B 、工作G的FF为2
- C 、工作F的FF为1
- D 、工作H的FF为1
- 7 【单选题】某双代号网络图如下图所示,正确的是( )。
- A 、工作C、D应同时完成
- B 、工作B的紧后工作只有工作C、D
- C 、工作C、D完成后即可进行工作G
- D 、工作D完成后即可进行工作F
- 8 【多选题】某工程双代号网络计划中,正确的说法有()。
- A 、可以确定网络计划的计算工期
- B 、关键线路至少有一条
- C 、在计划的执行过程中,关键线路是不可改变的线路
- D 、在计划工期等于计算工期时,关键工作为总时差为零的工作
- E 、时间参数一目了然
- 9 【单选题】某工程时标网络图如下,说法正确的是()。
- A 、工作A的LF为3
- B 、工作C的TF为1
- C 、工作E的TF为2
- D 、工作G的FF为3
- 10 【单选题】下列关于双代号网络图的说法中,正确的是()。
- A 、双代号网络图有一个起始节点和一个终点节点
- B 、双代号网络图有一个起始节点和多个终点节点
- C 、双代号网络图有多个起始节点和一个终点节点
- D 、双代号网络图有多个起始节点和多个终点节点
热门试题换一换
- 光缆中容纳的光纤数量多,光缆中光纤余长易控制;光缆的机械、环境性能好,适用于直埋、管道和架空的是( )光缆。
- 融资租赁的主要特征不包括( )。
- 某机电安装工程。施工单位(乙方)与建设单位(甲方)签订了施工合同。合同约定,由于甲方责任的损失按实际发生全额赔偿,工期每提前(或拖后)1天奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。 该网络进度计划如图1所示。 施工过程中发生了如下事件: 事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费用5万元。因地基复查使基础施工工期A延长3天,人工窝工15个工日。 事件二:B施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,B工作工期拖延5天。 事件三:在D施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长3天。 事件四:因乙方购买的室外划等号管线材料质量不合格,甲方令乙方重新购买,因此造成G工作多用人工8个工日,该工作工期延长4天,材料损失费1万元。 事件五:鉴于工期较紧,经甲方同意,乙方在M施工时采取了加快施工的技术措施,使得该工作工期缩短了1周,该项技术组织措施费为0.6万元。 其余各项工作实际作业工期和费用与原计划相符。 针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。
- 评标委员会在对投标文件进行评审中,发现招标文件确定的评标标准和方法不尽合理,不利于择优选定中标人,则评标委员会正确的做法是()。
- 如果对一个建设工程的项目管理进行诊断,首先应分析其( )方面存在的问题。
- 某工程发生脚手架整体坍塌事故,造成七名工人当场死亡,六人重伤送往医院。当晚和次日,重伤的张某和全某伤势过重死亡;16天后赵某不治身亡;五周后,林某死亡。其他人伤愈出院。在此情况下,该工程应最终补报的死亡人数为()人。
- 关于装配式装饰装修的说法,错误的是()。
- 某工程网络计划工作逻辑关系如下表所示,则工作A的紧后工作有()。
- 要分别分析材料消耗量和采购单价对工程材料费用的影响,可采用的财务分析方法是( )。
- 建设工程承包单位应当向建设单位出具质量保修书,其内容包括建设工程的( )。

亿题库—让考试变得更简单
已有600万用户下载
