  • 单选题某分部工程划分为3个施工过程、4个施工段组织流水施工,流水节拍分别为3、5、4、4天,4、4、3、4天和3、4、2、3天,则其流水施工工期为()天。
  • A 、19
  • B 、20
  • C 、21
  • D 、23

扫码下载亿题库

精准题库快速提分

参考答案

【正确答案:D】

采用累加数列错位相减取大差法计算如下:
①各施工过程流水节拍的累加数列为:施工过程Ⅰ:3,8,12,16;施工过程Ⅱ:4,8,11,15;施工过程Ⅲ:3,7,9,12。

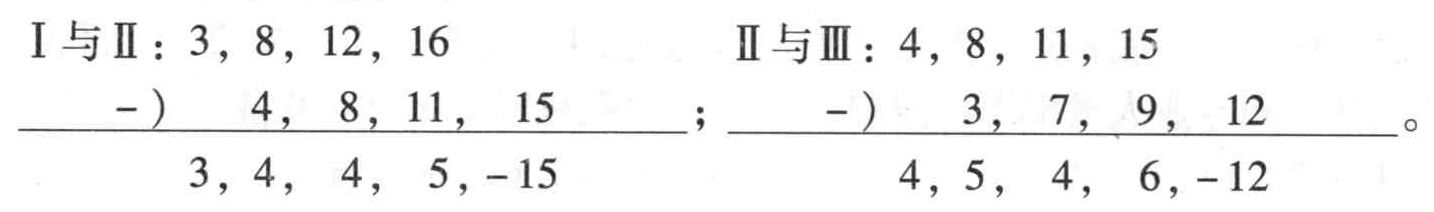

②错位相减求得差数列:

③在差数列中取最大值求得流水步距:施工过程Ⅰ与Ⅱ之间的流水步距:

施工过程Ⅱ与Ⅲ之间的流水步距:

④流水施工工期为:T=(5+6)+(3+4+2+3)=11+12=23(天)。
