- 建造师案例题

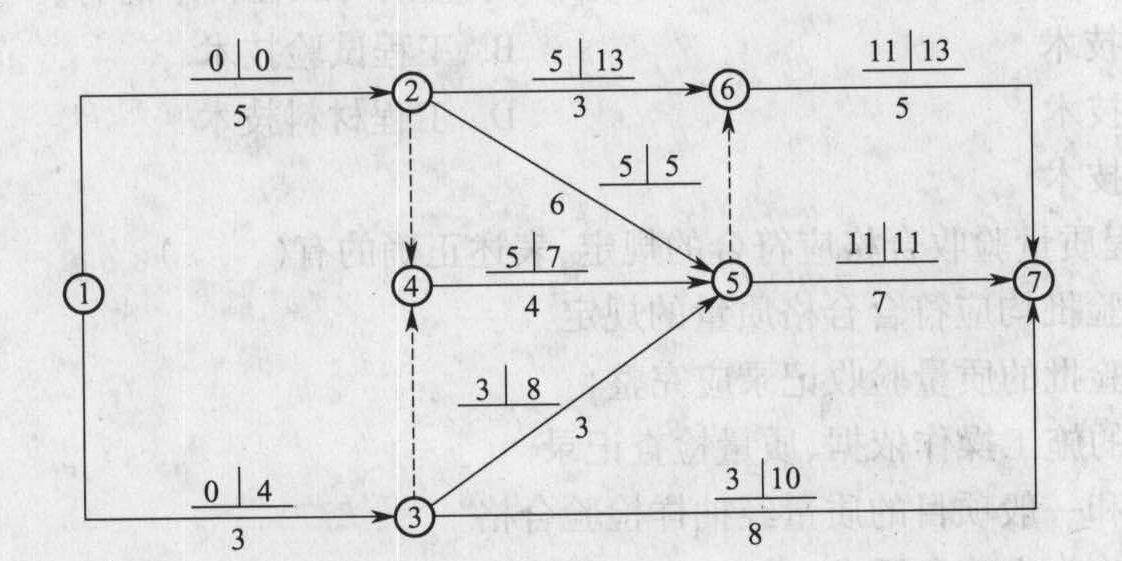

题干:某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图1F420151-5所示。工程实施到第12天末进行检查时各工作进展如下:A、B、C三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。[006-001-011-000-9787112165926-image/006-001-011-000-9787112165926-002-014.jpg]
题目:按计划的最早进度,D、E、G三项工作是否已推迟?推迟的时间是否影响计划工期?

扫码下载亿题库
精准题库快速提分

实际工作分析:
D工作滞后3天,预计完成时间为第15天。因属于关键工作,导致总工期推迟3天。
E工作滞后3天,预计完成时间为第15天。因有总时差19天,对总工期不产生影响。
G工作滞后1天,预计完成时间为第13天。因有总时差11天,对总工期不产生影响。

- 1 【单选题】网络计划中,某工作在不影响其紧后工作最早开始时间的前提下,可以利用的机动时间,称为该工作的( )。
- A 、总时差
- B 、持续时间
- C 、自由时差
- D 、搭接时间
- 2 【多选题】在网络计划中,若某工作的最早和最迟开始时间分别为8天和12天,持续时间为2天,其紧后工作最早开始时间的最小值为13天,则该工作( )。
- A 、自由时差为4天
- B 、自由时差为3天
- C 、总时差为4天
- D 、总时差为3天
- E 、该工作延误2天不会影响到总工期
- 3 【单选题】该工作有三项紧后工作,它们的最早开始时间分别为:第24d、第26d和第30d,最迟开始时间分别为:第30d、第30d和第32d,则工作F的总时差和自由时差()d。
- A 、分别为10和4
- B 、分别为10和10
- C 、分别为12和4
- D 、分别为12和10
- 4 【单选题】该工作有三项紧后工作,它们的最早开始时间分别为第24d、第26d和第30d,最迟开始时间分别为第30d、第30d和第32d,则工作F的总时差和自由时差()d。
- A 、分别为10和4
- B 、分别为10和10
- C 、分别为12和4
- D 、分别为12和10
- 5 【建造师案例题】
按计划的最早进度,D、E、G三项工作是否已推迟?推迟的时间是否影响计划工期?
- 6 【多选题】某工程双代号网络计划中各项工作的最早开始时间和最迟开始时间如下图所示,该计划表明( )。
- A 、工作2—6与工作3—5的自由时差相等
- B 、工作4—5与工作6—7的总时差相等
- C 、工作3—7的总时差与自由时差相等
- D 、工作1—2与工作1—3的自由时差相等
- E 、工作1—3的总时差与自由时差相等
- 7 【建造师案例题】按计划的最早进度,D、E、G三项工作是否已推迟?推迟的时间是否影响计划工期?
- 8 【建造师案例题】分包商是否应制订施工进度计划?与项目总进度计划的关系如何?
- 9 【建造师案例题】分包商是否应制订施工进度计划,与项目总进度计划的关系?
- 10 【多选题】在网络计划中,某工作的最早和最迟开始时间分别为第8天和第12天,持续时间为2天,其紧后工作最早开始时间为第11天,且只有该一个紧后工作,则该工作()。
- A 、自由时差为1天
- B 、自由时差为0天
- C 、总时差为4天
- D 、总时差为3天
- E 、与紧后工作的时间间隔为1天
热门试题换一换
- 影响填土密实质量的主要因素是( )。
- 劳务分包队伍施工队长吴某以某集团劳务有限公司名义,在某施工总包企业劳务工程中投标。吴某带领队伍进场施工后,施工总包企业工程项目部多次要求其出示备案劳务分包合同及其所属劳务企业的法人授权委托书,吴某多次推托并未出示。为确保工期,施工总包企业项目部只能继续使用该施工队伍施工,但该施工队伍无法保证工期,造成工程工期滞后。待该工程完工时,施工总包企业依据该项目预算价格及劳务分包企业中标价格118万元,支付给吴某劳务队伍劳务费115万元。按照市住建委劳务管理工作要求,施工总包企业支付给该劳务分包队伍的115万元劳务费,已完全满足其支付劳务工人工资。但吴某却以拖欠农民工工资为由,恶意索要劳务费,并多次雇佣非本施工队人员前往施工现场寻衅滋事。为确保该工程后续工程正常施工,施工总包企业恳请北京市住建委及劳动局出面协调,但吴某始终以拖欠劳务工人工资为由恶意抬高劳合同价,却始终拿不出任何有力依据。协调工作前期,作为该劳务分包队伍法人企业的某集团劳务有限公司曾出面协助,但由于吴某劳务合同未在市建委备案,并且无任何拖欠劳务费的有力证据,且吴某与该集团劳务有限公司属挂靠关系。因此,该集团劳务有限公司在此后的协调工作中再未出面。分析施工总包企业管理的缺失。
- 结算时,人工费价格指数上涨了10%,材料费价格指数上涨了20%,则该项目应结算的工程价款为()万元。
- 对于单因素敏感性分析的主要步骤正确的是( )。
- 打(压)桩工程施工结束后,下列检查项目中()几项必须符合设计要求及规范规定。
- 下列关于移动模架上浇筑预应力混凝土连续梁的说法中,正确的是( )。
- 低合金结构钢主要使用于( )等制造。
- 按先后顺序说明事件四中女儿墙根部漏水质量问题的治理步骤。
- 关于诉讼时效的说法,正确的是()。

亿题库—让考试变得更简单
已有600万用户下载
