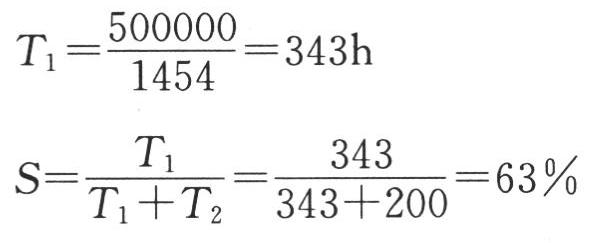

- 建造师案例题某疏浚工程工程量50万立方米,由一艘绞吸挖泥船承担施工,该船排泥管直径0.7m,管内泥浆平均流速5m/s,泥浆平均密度1.2t/立方米,原状土密度1.85t/立方米,海水密度1.025t/立方米,该船主要施工挖泥参数:绞刀横移速度10m/min,前移距1.5m,切泥厚度2m,在本工程中该船的生产性和非生产性停息时间共计200h,请回答以下问题:时间利用率。

扫码下载亿题库
精准题库快速提分

时间利用率计算
挖泥时间计算:

- 1 【建造师案例题】某耙吸挖泥船用5000立方米舱容挖抛施工,运距20km,挖泥时间50min,重载航速9kn,轻载航速11kn,抛泥及掉头10min,泥舱载重量7500t,疏浚土密度1.85t/立方米,海水密度1.025t/立方米,试计算:泥舱的载泥量;
- 2 【建造师案例题】某耙吸挖泥船用5000立方米舱容挖抛施工,运距20km,挖泥时间50min,重载航速9kn,轻载航速11kn,抛泥及掉头10min,泥舱载重量7500t,疏浚土密度1.85t/立方米,海水密度1.025t/立方米,试计算:该船的生产率;
- 3 【建造师案例题】某疏浚工程工程量50万立方米,由一艘绞吸挖泥船承担施工,该船排泥管直径0.7m,管内泥浆平均流速5m/s,泥浆平均密度1.2t/立方米,原状土密度1.85t/立方米,海水密度1.025t/立方米,该船主要施工挖泥参数:绞刀横移速度10m/min,前移距1.5m,切泥厚度2m,在本工程中该船的生产性和非生产性停息时间共计200h,请回答以下问题:管内泥浆平均浓度;
- 4 【建造师案例题】某疏浚工程工程量50万立方米,由一艘绞吸挖泥船承担施工,该船排泥管直径0.7m,管内泥浆平均流速5m/s,泥浆平均密度1.2t/立方米,原状土密度1.85t/立方米,海水密度1.025t/立方米,该船主要施工挖泥参数:绞刀横移速度10m/min,前移距1.5m,切泥厚度2m,在本工程中该船的生产性和非生产性停息时间共计200h,请回答以下问题:输送生产率;
- 5 【建造师案例题】某疏浚工程工程量50万立方米,由一艘绞吸挖泥船承担施工,该船排泥管直径0.7m,管内泥浆平均流速5m/s,泥浆平均密度1.2t/立方米,原状土密度1.85t/立方米,海水密度1.025t/立方米,该船主要施工挖泥参数:绞刀横移速度10m/min,前移距1.5m,切泥厚度2m,在本工程中该船的生产性和非生产性停息时间共计200h,请回答以下问题:绞刀挖掘系数;
- 6 【建造师案例题】某月30d,绞吸挖泥船完成工程量20万立方米,该船时间利用率60%,已知该船排泥管径为0.6m,泥浆浓度10%。计算该船生产率;
- 7 【建造师案例题】某月30d,绞吸挖泥船完成工程量20万立方米,该船时间利用率60%,已知该船排泥管径为0.6m,泥浆浓度10%。计算管内泥浆流速;
- 8 【建造师案例题】某月30d,绞吸挖泥船完成工程量20万立方米,该船时间利用率60%,已知该船排泥管径为0.6m,泥浆浓度10%。试述绞吸挖泥船基本原理。
- 9 【建造师案例题】某疏浚工程工程量80万立方米,采用链斗挖泥船施工。该船泥斗斗容0.5立方米,泥斗充泥系数0.6,土的搅松系数1.2,该船生产率480立方米/h,时间利用率为60%。简述链斗挖泥船基本原理。
- 10 【单选题】对500立方米/h链斗挖泥船挖宽宜为( )。
- A 、20 ~60m
- B 、60~100m
- C 、100~140m
- D 、140 ~180m
热门试题换一换
- 各级政府质量监督机构对建设工程质量监督的依据是国家、地方和各专业建设管理部门颁发的( )。
- 石质路堑直接应用机械开挖的优点有( )。
- 下列结构混凝土强度检测方法中,测试结果离散型较大的检测方法包括( )。
- 某高速公路工程路基需强夯处理,该处理工程包括挖方、填方、点夯、满夯。由于工程量无法准确确定,故施工合同规定:按施工图预算方式计价;承包方必须严格按照施工图及施工合同规定的内容及技术要求施工;工程量由计量工程师负责计量。施工过程中,在进行到设计施工图所规定的处理范围边缘时,承包方在取得旁站监理工程师认可的情况下,将夯击范围适当扩大。施工完成后,承包方将扩大的工程量向计量工程师提出了计量支付的要求,遭到拒绝。在施工中,承包方根据监理工程师的指令就部分工程进行了变更。在土方开挖时,有两项重大原因使工期发生了较大的拖延:一是遇到了工程地质勘探没有探明的孤石,移除孤石拖延了一定的时间;二是施工时遇到了数天季节性的大雨,土壤含水量过大,无法进行强夯施工,耽误了部分工期。承包方就此提出了延长工期和补偿停工期间窝工损失的索赔。 问题: 1.计量工程师拒绝承包方提出的超范围强夯的工程量的计量支付是否合理?为什么? 2.工程变更部分的合同价款应根据什么原则确定? 3.监理工程师是否应该受理承包方提出的延长工期和费用补偿的索赔?为什么?
- 如概算超过投资估算,则必须分析原因或修改设计,经修改后仍超过投资估算( )以上时,应重新上报可行性研究报告。
- 关于光缆工程单盘测试的说法,正确的是()。
- 下列楼梯的空间尺度符合《民用建筑设计通则》GB 50352-2005规范的有()。
- 施工组织设计应及时进行修改或补充的情况不包括( )。
- 关于标底说法正确的是( )。
