题干:某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如图所示(图中持续时间为月)。该工程施工合同工期为18个月。合同中规定,土方工程单价为16元/立方米,土方工程量估计为22000立方米;混凝土工程量估算为1800立方米,单价为320元/立方米;当土方或混凝土的任何一项工程量超过原估计工程量的15%时,则超出15%部分的结算单价可进行调整,调整系数为0.9。在工程进行到第四个月时,业主方要求承包商增加一项工作K,经协商其持续时间为2个月,安排在D工作结束后、F工作开始前完成,其土方量为3500立方米,混凝土工程量为200立方米。
题目:由于增加了K工作,承包方提出了顺延工期2个月的要求,该要求是否合理?画出增加K工作后的网络计划并说明理由。

扫码下载亿题库
精准题库快速提分

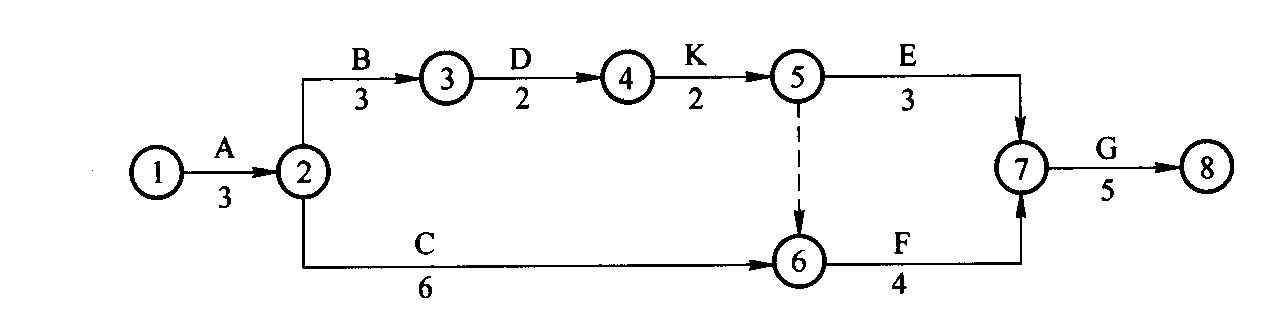

承包方提出了顺延工期2个月的要求不合理。增加K工作后的网络计划如图所示。因为增加K工作后关键线路转移为A→B→D→K→F→G,计算工期为19个月,实际影响总工期只有1个月

- 1 【建造师案例题】由于装饰工程设计变更增加了新项目,在结算时A公司向业主索赔费用应按照什么方法确定?
- 2 【建造师案例题】
由于增加了K工作,相应的工程量有所增加,承包方提出对增加工程量的结算费用为:土方工程: 3500×16=56000元混凝土工程: 200×320=64000元合计: 120000元你认为该费用是否合理?为什么?
- 3 【单选题】对于门窗施工中增加了两扇门,承包商()。
- A 、有权要求将该费用加到合同总价中
- B 、有权要求业主补偿该项成本
- C 、有权变更设计
- D 、无权要求将该费用加到合同总价中
- 4 【多选题】施工承包合同中,因( )而增加的费用和工期延误由承包人承担。
- A 、承包人违约引起的暂停施工
- B 、专用合同条款约定由承包人承担的其他暂停施工
- C 、由于承包人原因为工程合理施工和安全保障所必需的暂停施工
- D 、承包人擅自暂停施工
- E 、发包人增加合同工作内容
- 5 【建造师案例题】由于装饰工程设计变更增加了新项目,在结算时A公司向业主索赔费用应按照什么方法确定?
- 6 【建造师案例题】由于增加了K工作,承包方提出了顺延工期2个月的要求,该要求是否合理?画出增加K工作后的网络计划并说明理由。
- 7 【建造师案例题】由于增加了K工作,相应的工程量有所增加,承包方提出对增加工程量的结算费用为:土方工程:3500×16=56000元混凝土工程:200×320=64000元合计:120000元你认为该费用是否合理?为什么?
- 8 【建造师案例题】承包方是否应承担该工程延误的责任?应如何计算工期延误惩罚数额?
- 9 【建造师案例题】由于增加了K工作,承包方提出了顺延工期2个月的要求,该要求是否合理?画出增加K工作后的网络计划并说明理由。
- 10 【建造师案例题】由于增加了K工作,相应的工程量有所增加,承包方提出对增加工程量的结算费用为:土方工程:3500×16=56000元混凝土工程:200×320=64000元合计:120000元你认为该费用是否合理?为什么?
热门试题换一换
- 甲市A区的华联建筑施工企业于2009年10月10日取得了安全生产许可证,2010年2月8日,华联建筑施工企业因某种原因决定把公司搬到甲市E区,则华联建筑公司应当在( )前,到原安全生产许可证颁发管理机关办理安全生产许可证变更手续。
- 有下列情形之一的,合同无效( )。
- 2010年5月24日,政府安全生产检查人员李某,对某施工单位的现场进行安全生产检查,则其在行使现场处理权时不可以( )。
- 有下列( )情形之一的,委托代理终止。
- 有下列( )情形之一的,法定代理或者指定代理终止。
- (二) 某公司承担一项机电改建工程,工程量主要为新建4台5000m3原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。 针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。 在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。 项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。 罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投入使用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。 问题(二)
- 物权包括所有权、()和担保物权。
- 设备灌浆可使用的灌浆料很多,下列材料中,不可作为设备二次灌浆使用的是()。
- 某市政工程网络计划图如下(单位为月),该工程的总工期是()。
- 建筑局部夹层有人员正常活动的最低处的净高不应小于( )m。

亿题库—让考试变得更简单
已有600万用户下载
