题干:某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2)和风险分析表(见表1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制订相应的风险预防措施。[ejjzs/jzgcglysw/mtdjd/6/image/img-06-204-01.jpg][ejjzs/jzgcglysw/mtdjd/6/image/img-06-205-01.jpg]施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图3)进行调整,组织加快的成倍节拍流水施工。
题目:B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?各施工过程应分别安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整后的流水施工进度计划横道图。

扫码下载亿题库
精准题库快速提分

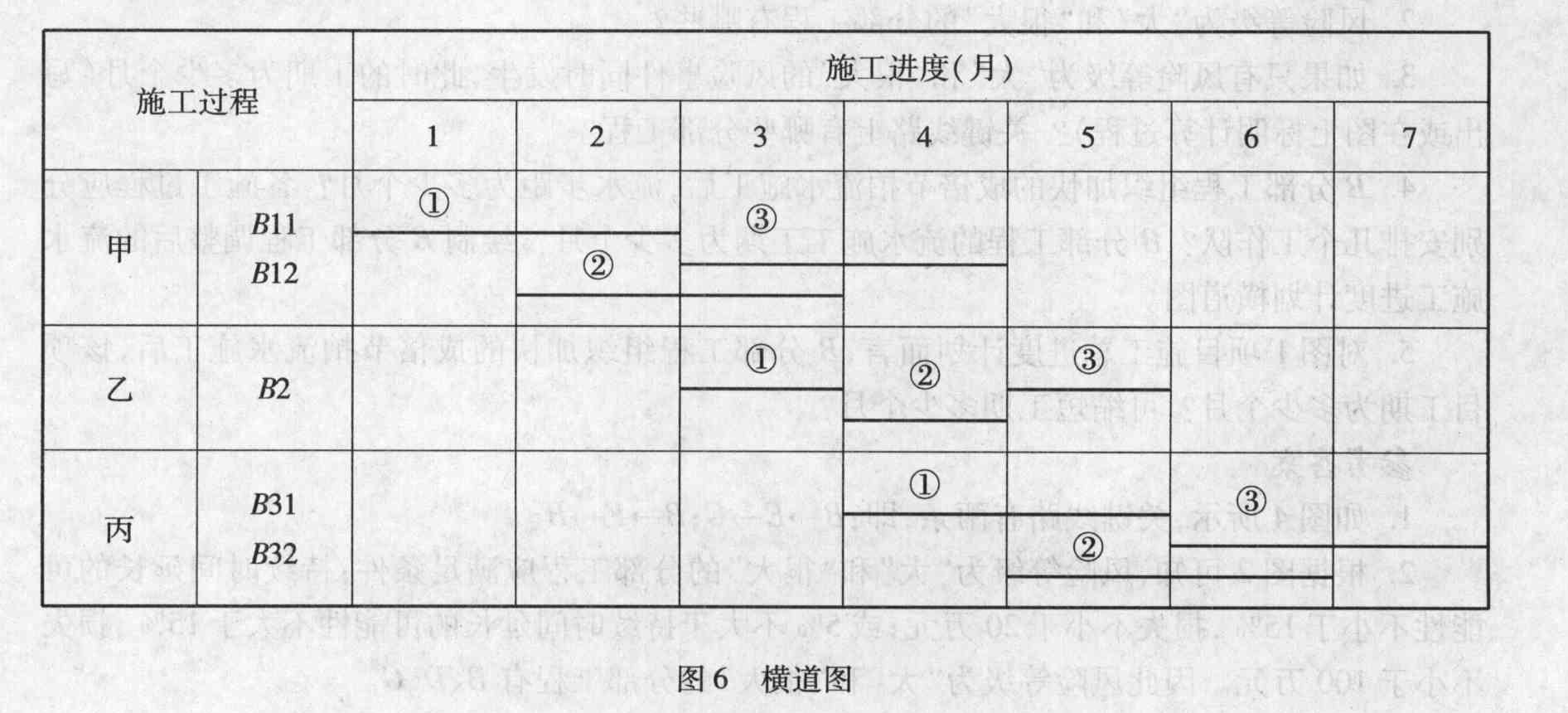

工B分部工程组织加快的成倍节拍流水施工后,流水步距= min[2月,1月,2月]=1月。甲、乙、丙施工过程的工作队数( bj)分别为:2/1 =2;1/1 =1;2/1 =2;∑bj =5。B分部工程的流水施工工期=(3+5—1)月×1=7月。B分部工程调整后的流水施工进度计划横道图如图6所示。

- 1 【多选题】关于成倍节拍流水施工特点的说法,错误的有()。
- A 、各施工过程在同一施工流水段上流水节拍相等
- B 、相邻施工过程之间的流水步距不相等
- C 、同一施工过程在各施工流水段上流水节拍相等
- D 、专业工作队数目与施工过程数目相等
- E 、各施工流水段间可能有间歇时间
- 2 【单选题】分部工程施工完成后由()组织内部验评。
- A 、专业质检员
- B 、项目技术负责人
- C 、专业技术负责人
- D 、项目质量负责人
- 3 【多选题】吊顶工程由( )等部分组成。
- A 、支承
- B 、吊杆
- C 、基层
- D 、扣板
- E 、面层
- 4 【单选题】某工程按全等节拍流水组织施工,共分6道施工工序,4个施工段,估计工期为72天,则其流水步距应为( )。
- A 、8天
- B 、10天
- C 、12天
- D 、18天
- 5 【建造师案例题】建筑节能分部工程质量验收应由谁组织?应由哪些人员参加?
- 6 【多选题】关于成倍节拍流水施工特点的说法,错误的有( )。
- A 、各施工过程在同一施工流水段上流水节拍相等
- B 、相邻施工过程之间的流水步距不相等
- C 、同一施工过程在各施工流水段上流水节拍相等
- D 、专业工作队数目与施工过程数目相等
- E 、各施工流水段间可能有间歇时间
- 7 【多选题】分部工程可由()组织验收。
- A 、总监理工程师
- B 、建设单位项目负责人
- C 、施工单位项目经理
- D 、设计单位负责人
- E 、勘察单位负责人
- 8 【单选题】分部工程施工完成后,组织内部验评的是( )。
- A 、专业质检员
- B 、项目技术负责人
- C 、专业技术负责人
- D 、项目质量负责人
- 9 【单选题】分部工程施工完成后,组织内部验评的是( )。
- A 、专业质检员
- B 、项目技术负责人
- C 、专业技术负责人
- D 、施工单位
- 10 【单选题】组织并主持节能分部验收工作的是( )。
- A 、节能专业监理工程师
- B 、总监理工程师
- C 、施工单位项目负责人
- D 、节能设计工程师
热门试题换一换
- 根据《工程建设项目施工招标投标办法》(国家八部委局第30号令),评标方法可采用( )。
- 必须取得考核合格证书,方可参加公路水运工程投标及施工的人员有( )。
- 单位工程施工组织设计由( )负责编制,并报上一级领导机关审批。
- 根据场景(十),回答下列问题:向水体排放含热废水,应当( ),保证水体的水温符合环境质量标准防止热污染危害。
- 安全用水的规定,在非传统水源和现场循环再利用水的使用过程中,为了确保避免对人体健康、工程质量以及周围环境产生不良影响,应制定有效的水质检测与()措施。
- 砌筑墙体中,可以不设置过梁的洞口最大宽度为()。
- 关于一般建筑幕墙的保温、隔热构造的要求说法,不正确的是( )。
- 业主方和项目参与各自的项目管理任务及其管理职能分工。管理职能由提出问题、筹划、决策、执行、检查等组成。下列选项中,符合管理职能内涵的表达方式的有()。
- 水柜提升(或吊装)方案应包括的主要内容有( )。
- 影响施工现场平面布置的因素有( )。
