题干:某建设项目公开招标,长城公司依据招标文件中的工程量清单,确定了各分项工程的综合单价,递交了工程量清单报价表(见表6-23)和施工进度计划网络图(见图6-3)。双方经过谈判,在合同中约定:(1)工程预付款为合同总价的20%,从工程进度累计总额达到合同总计10%的月份开始,按当月工程进度款的30%扣回,扣完为止。每月工程款中扣除5%保修金。(2)施工过程中发生设计变更,采用以直接费为计算基数的全费用综合单价计价(间接费费率10%,利润率5%)。(3)合同款中应包括营业税(税率为3%)、城市维护建设税(税率为7%)、教育费附加(费率为3%)。(4)施工中工程变更,实际工程量超过估算工程量15%以上部分,采用全费用单价90%计算;实际工程量减少部分超过估算工程量15%以上部分,执行新的全费用单价(其中间接费和利润调整系数分别为1.1和1.2,其余数据不变)。(5)施工过程出现工程费用索赔,双方确定的索赔数额为全费用数额。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-006-027.jpg]施工过程发生以下事件:[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-006-028.jpg](1)E工作结束后、H工作开始之前增加新工作N,其工期为1个月,估算工作量为3000立方米,直接费单价为400元/立方米;(2)E工作工程量增加1900立方米;(3)C工作工程量减少2000立方米;(4)I工作施工由于遇到季节性降雨,对已完工程施工部位采取保护措施,增加费用3万元;(5)H工作施工开始时由于甲方图纸错误、拆除部分建筑物重新修建发生费用2万元,工期推迟1个月。
题目:编制工程款结算表。(各项工作均按最早开始时间安排,假设各月完成工程量为均衡进度)

扫码下载亿题库
精准题库快速提分

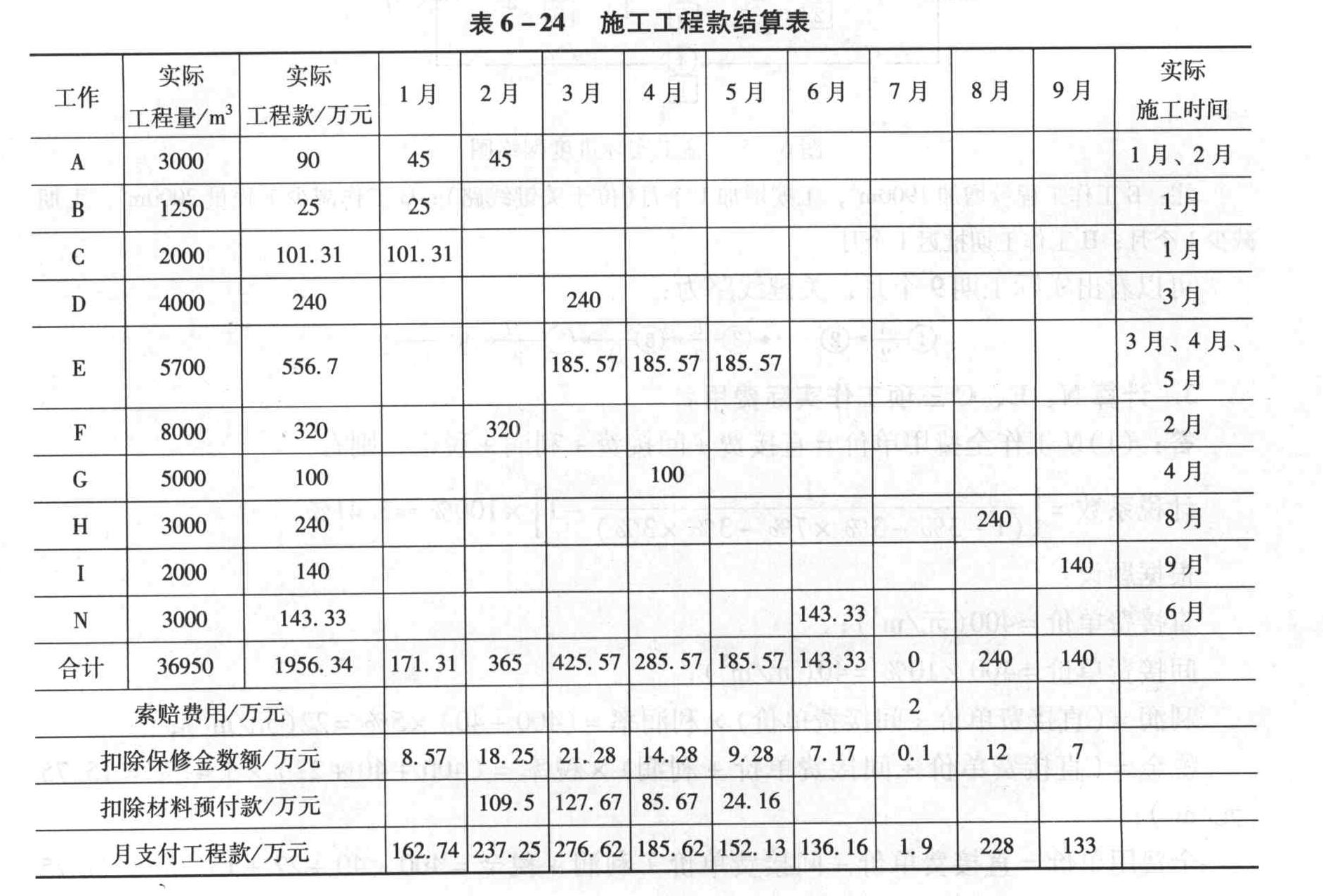

编制工程款结算表如表6-24所示。
其中:
I工作季节性降雨增加保护措施费用3万元,属一个有经验的承包商可以估计到的,属乙方责任,甲方不支付。
H工作重新修建费用2万元,属甲方责任,应予索赔。
材料预付款=合同价款×预付比例=1735×20%=347(万元);
施工开始第2个月累计工程款达到536.31万元,超过173.5(1735×10%=173.5)万元,按合同规定从2月份开始扣除预付款。
2月扣除预付款=365×30%=109.5(万元);
3月扣除预付款=425.57×30%=127.67(万元);
4月扣除预付款=285.57×30%=85.67(万元);
5月扣除预付款=347-(109.5+127.67+85.67)=24.16(万元)。

- 1 【造价师案例题】如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
- 2 【造价师案例题】如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
- 3 【造价师案例题】若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表中填人H、I、N三项工作分月工程进度款。
- 4 【多选题】 某工程双代号网络计划中各项工作的最早开始时间和最迟开始时间如下图所示,该计划表明( )。
- A 、工作2-6与工作3-5的自由时差相等
- B 、工作1-3的总时差与自由时差相等
- C 、工作3-7的总时差与自由时差相等
- D 、工作1-2与工作1-3的自由时差相等
- E 、工作2-6的总时差与自由时差相等
- 5 【单选题】在编制施工图预算的下列各项工作步骤中,同时适用于预算单价法和实物法的是( )。
- A 、套人工、材料、机械台班定额消耗量
- B 、汇总各类人工、材料、机械台班消耗量
- C 、套当时当地人工、材料、机械台班单价
- D 、汇总人工、材料、机械台班总费用
- 6 【单选题】单位工程竣工结算由___编制,___审查。( )
- A 、发包人;承包人
- B 、承包人;监理人
- C 、承包人;发包人
- D 、发包人;监理人
- 7 【简答题】如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
- 8 【简答题】若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异。在表6-30中填入H、I、N三项工作分月工程进度款。
- 9 【造价师案例题】计算E工作实际结算工程款。
- 10 【单选题】在工程竣工结算的编制和审核过程中,单位工程竣工结算的审查人是( )。
- A 、监理人
- B 、发包人
- C 、工程师
- D 、工程造价咨询机构
热门试题换一换
- 假设实际完成工程量恰好是预计实际工程量,则采用不平衡报价后承包商将多收入多少元?
- 踢脚线通常凸出墙面,其高度一般为( )。
- 防水混凝土又称为抗渗混凝土,配制时不宜使用的水泥是( )。
- 工程建设投资估算指标是编制建设工程投资估算的依据,以下关于投资估算指标的表述正确的是()。
- 《计价规范》规定,其他项目清单宜按照下列()的内容列项。
- 烧结多孔砖的主要烧制原料有()
- 下列关于复合土钉墙支护施工的叙述正确的是()。
- 已知某工程设备、工器具购置费为2500万元,建筑安装工程费为1500万元,工程建设其他费用为800万元,基本预备费为500万元,建设期贷款利息为600万元,若该工程建设前期年限为1年,建设期为3年,各年度完成静态投资额比例分别为30%、50%和20%,假设在建设期年均价格上涨率为5%,则该建设项目价差预备费为( )万元。
- 合同价款调整事件不包括( )。
- 该工程质量保证金是多少万元?
