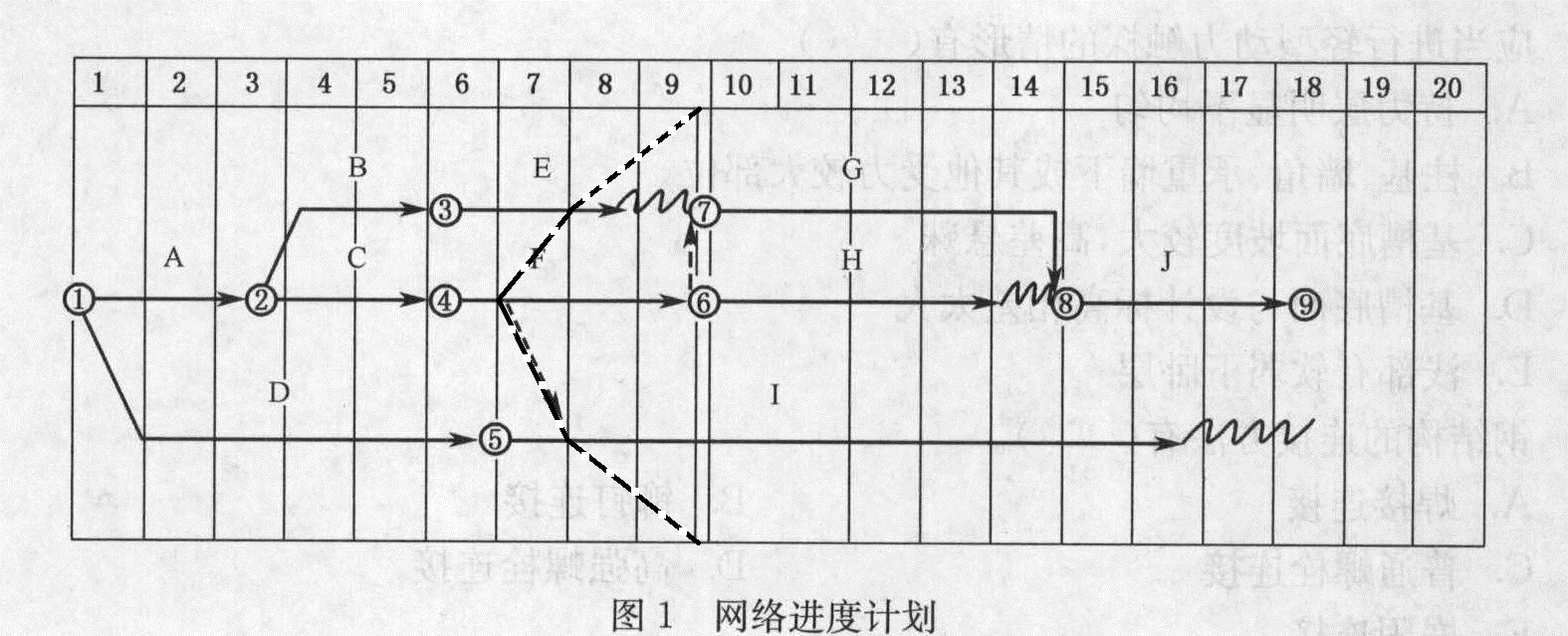

1.如图2所示,关键线路:①→②→④→⑥→⑦→⑧→⑨
2.索赔是否成立的判断
事件一:工期索赔成立。理由:因为业主确定的专业承包商导致的工期延误,非承包商乙的责任,且延误时间大于总时差1周。费用索赔成立。理由:因为业主确定的专业承包商的工期延误,致使承包商乙的窝工,非承包商乙的责任。
事件二:工期索赔成立。理由:因不可预见的自然灾害导致的工期延误,非承包商可预见的。费用索赔成立。理由:因不可预见的自然灾害导致损失,现场甲方采购的设备的损害由业主负担,而承包商对于设备的退换修复所产生的费用应由业主负担。
事件三:工期、费用索赔不成立。理由:承包商乙的劳务分包不服从指挥是承包商乙的自身原因,业主没有责任,所以工期、费用索赔均不成立。
3.承包商乙可得到的索赔工期0天,可得到的索赔费用8.2万元。
4.网络计划的时间-成本曲线(图3):
