题干:某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元:若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
题目:当工程完成合同工程量的70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?
扫码下载亿题库
精准题库快速提分
参考答案
计算应调部分合同价款;列出价格调整计算公式,计算调整价款;承包商可索赔价款为调整后价款与原合同价款的差值;合同实际价款为调整价差与原合同价之和。

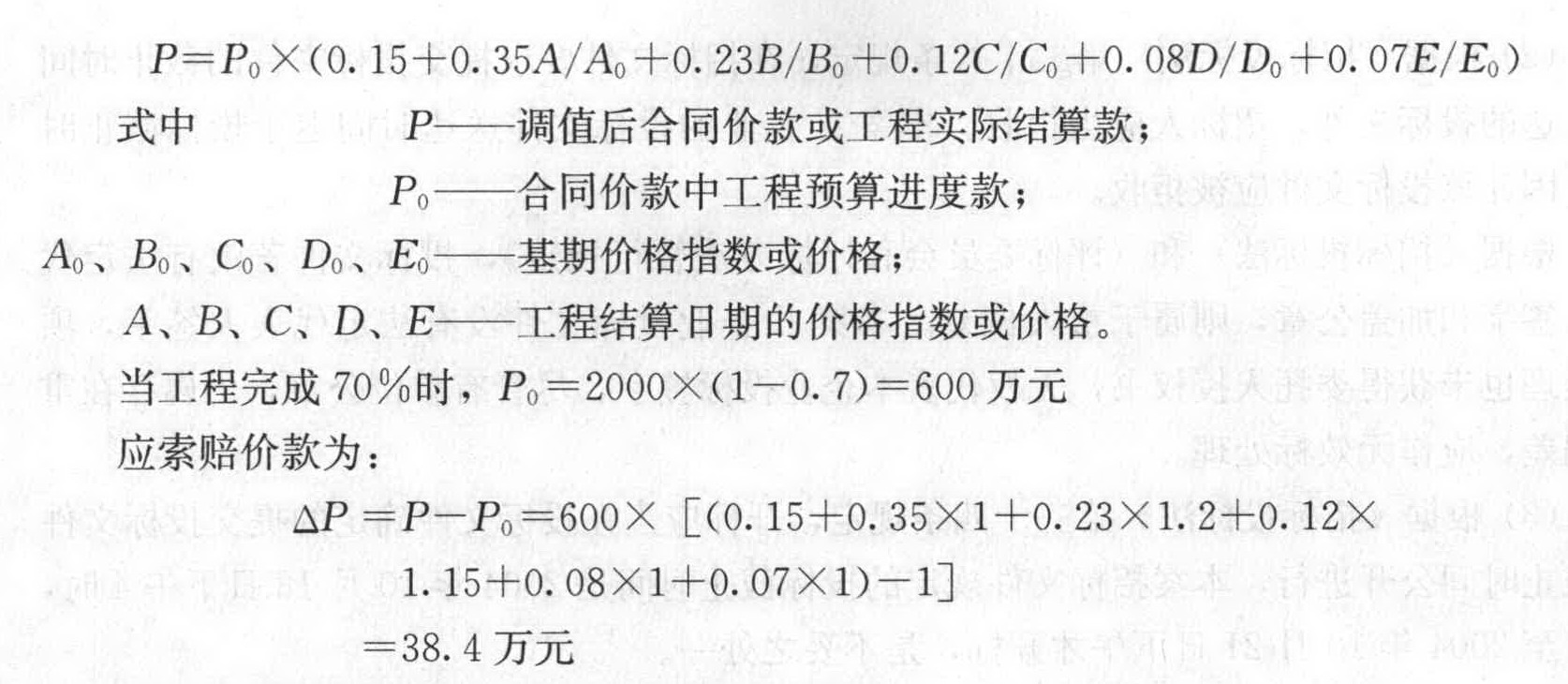

价格调整计算公式:
合同实际价款:2000+38.4=2038.4万元
您可能感兴趣的试题
- 1 【建造师案例题】当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?
- 2 【多选题】甲乙施工合同约定,乙垫资完成工程,交工后甲一次性付清工程款。工程交工后,甲因为工程质量有问题只付了工程款的70%,则下列说法正确的是( )。
- A 、该垫资应按照工程欠款计算
- B 、欠款利息标准没有约定的,应按照同期同类银行贷款利率计息
- C 、垫资利息标准没有约定的,应按照同期同类银行贷款利率计息
- D 、欠款利息从交工之日起计付
- E 、垫资利息从开工之日起计付
- 3 【建造师案例题】计算该耙吸船可完成的日疏浚工程量和完成工程的预期作业天数。(各题涉及计算的,要求列出算式及步骤)
- 4 【单选题】工程量计量是指施工单位对已完成的工程进行收方计算和由( )给予确认的过程。
- A 、建设单位
- B 、建设单位监理工程师施工单位三方
- C 、施工单位
- D 、监理工程师
- 5 【建造师案例题】该工程按合同规定项目全部完成,竣工验收合格后,进行竣工结算时还应考虑哪些费用应抵扣或扣留?
- 6 【建造师案例题】当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?
- 7 【建造师案例题】工程按合同工期完成,安装公司应在哪几个工作进行赶工?
- 8 【单选题】工程量必须以承包人完成合同工程应予计量的工程量确定。施工中进行工程计量时,当发现招标工程量清单中出现缺项、工程量偏差,或因工程变更引起工程量增减时,应( )。
- A 、按均摊法进行计量
- B 、按图纸法进行计量
- C 、按承包人在履行合同义务中完成的工程量计量
- D 、按招标文件中标明的工程量计量
- 9 【单选题】某分项工程月计划完成工程量为3200㎡,计划单价为15元/㎡,月底承包商实际完成工程量为2800㎡,实际单价为20元/㎡,则该工程当月的计划工作预算费用(BCWS)为()元。
- A 、42000
- B 、48000
- C 、56000
- D 、64000
- 10 【单选题】某建设工程合同中,承包人完成施工任务并验收合格。后经查,承包人为无施工资质的包工队,该合同被认定无效。在此情况下,承包人要求以原合同约定的金额支付工程价款,发包人拒绝,承包人向法院起诉,要求发包人按照原合同的价款金额标准支付。下列选项说法正确的是( )。
- A 、法院应予以支持
- B 、法院应驳回起诉
- C 、法院应驳回诉讼请求
- D 、法院应判决发包人承担施工成本
热门试题换一换
- 国外工程量清单报价中,常用的分项工程直接费计算方法不包括( )。
- 基础裂纹处,不宜采用( )地脚螺栓。
- 某工程公司承接一项综合楼项目,建筑面积100082平方米,地下3层,地上26层,箱形基础,主体为框架剪力墙结构。该项目地处主要街道交叉路口,是该地区的标志性建筑。因此,施工单位在施工过程中加强了对质量的控制。在第五层楼板隐蔽工程验收时发现整个楼板受力钢筋型号不对,位置放置错误。施工单位非常重视,及时进行返工处理。在第十层混凝土部分试块检测时发现强度达不到设计要求,但实体经由资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。 说出第五层钢筋隐蔽工程验收的要点。
- 按照建设工程承发包方式,建设工程合同类型有()。
- A安装工程公司承担了某合资公司的冲压车间机电设备安装工程建设,其中机电设备安装的核心部分是1台万吨水压机的安装。液压系统压力为2.5MPa。由于工期较紧,A公司将部分工程分包给了B公司。A,B公司均有资质施工,管道和管件均由业主提供。施工完毕,B公司通过A公司后开始试压,A公司质量员没有到试压现场监督,在试压阶段发现B公司施工的个别焊接接头发生泄漏,经检查是由于焊接接头裂纹引起。在进一步检查时发现,B公司的试压方案是经过A公司批准的,所有管道、管件均符合质量要求。试验当天的气温是0摄氏度~8摄氏度,B公司有2名焊工合格证已过期。 A安装公司在施工前针对水压机安装应编制施工组织总设计,简述编制施工组织总设计的主要内容。
- 试说明施工成本分析方法有哪些?说明差额分析法的基本原理。
- 根据《国家电网公司水电建设项目法人单位安全生产管理规定》,水电站工程中可以由分包单位单独承建的是()工程。
- 下列属于深基坑支护措施的是()。
- 根据工程施工特点识别出该工程有哪些主要风险因素?
- 工程建设勘察、设计单位不得将所承揽的工程勘察、设计任务进行转包。但经发包方书面同意后,可将( )其他工程建设勘查、设计单位。
亿题库—让考试变得更简单
已有600万用户下载
