- 简答题
题干:某实施监理的工程项目,采用以直接费为计算基础的全费用单价计价,混凝土分项工程的全费用单价为446元/立方米,直接费为350元/立方米,间接费费率为12%,利润率为10%,营业税税率为3%,城市维护建设税税率为7%,教育费附加费率为3%。施工合同约定:工程无预付款;进度款按月结算;工程量以监理工程师计量的结果为准;工程保留金按工程进度款的3%逐月扣留;监理工程师每月签发进度款的最低限额为25万元。施工过程中,应建设单位要求设计单位提出了一项工程变更,施工单位认为该变更使混凝土分项工程量大幅减少,要求对合同中的单价作相应调整。建设单位则认为应按原合同单价执行,双方意见出现分歧,要求监理单位调整。经调整,各方达成如下共识:若最终减少的混凝土分项工程量超过原先计划工程量的15%,则该混凝土分项的全部工程量执行新的全费用单价,新的全费用单价的间接费和利润调整系数分别为1.1和1.2,其余数据不变。该混凝土分项工程的计划工程量和经专业监理工程师计量的变更后的实际工程量见表4-1。[006-008-004-000-9787553719252-image/006-008-004-000-9787553719252-003-001.jpg]
题目:计算新的全费用单价,将计算方法和计算结果填入表4-2相应的空格中。

扫码下载亿题库
精准题库快速提分

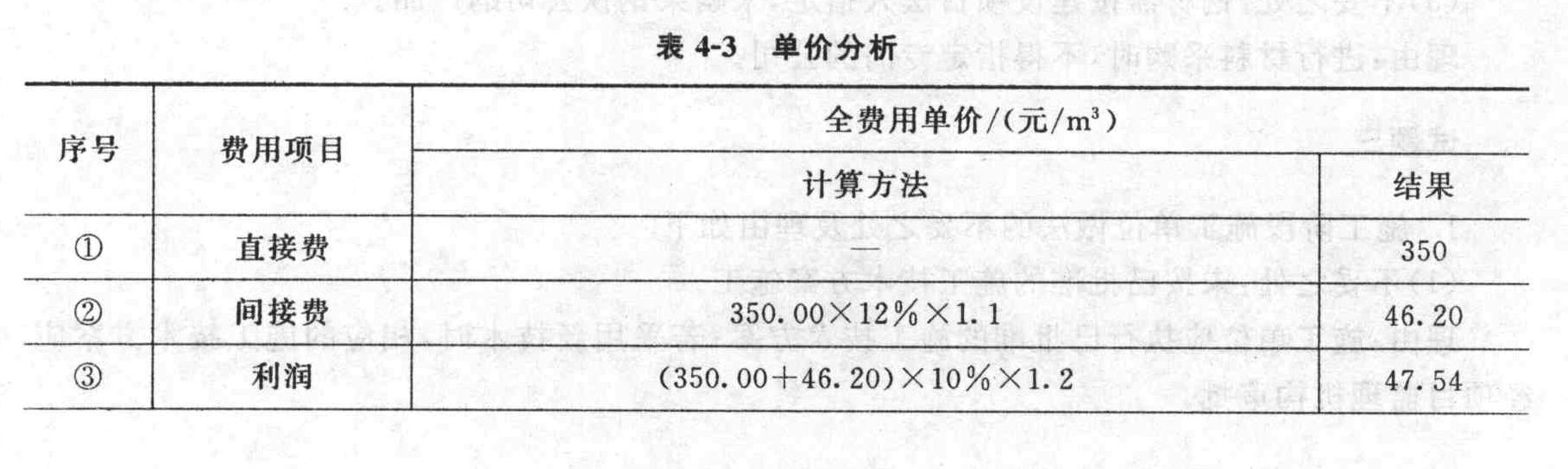

新的全费用单价见表4-3。

- 1 【单选题】国际上常用的监理费用的计算方法是( )。
- A 、委托人和监理人商定
- B 、参照国际标准协商确定
- C 、按监理工程概预算的百分比计收
- D 、按参与监理工作的年度平均人数计算
- 2 【多选题】监理费的计算方法( )。
- A 、按建设工程投资的百分比计算法
- B 、工资加一定比例的其他费用计算法
- C 、按时计算法
- D 、固定价格计算法
- E 、平方价格计算法
- 3 【简答题】计算新的全费用单价,将计算方法和计算结果填入表相应的空格中。
- 4 【简答题】计算措施项目清单计价合计和预付措施费金额。
- 5 【简答题】
计算新的全费用单价,将计算方法和计算结果填入表4—2相应的空格中。
- 6 【简答题】计算新的全费用单价,将计算方法和计算结果填入表相应的空格中。
- 7 【简答题】计算措施项目清单计价合计和预付措施费金额。
- 8 【简答题】计算新的全费用单价,将计算方法和计算结果填入表5-2相应的空格中。
- 9 【简答题】计算措施项目清单计价合计和预付措施费金额。
- 10 【简答题】计算措施项目清单计价合计和预付措施费金额。
热门试题换一换
- 建设单位因故不能按期开工的,应当向发证机关申请延期;延期以两次为限,每次不超过( )个月。
- 根据建设工程委托监理合同示范文本的规定,委托人对监理人履行合同的监督事项包括( )。
- 在EPC模式中承包商承担的风险包括 ( )
- 工程监理企业资质分为综合资质、专业资质和事务所资质。其中,( )专业资质可设立丙级。
- 指出事件1中建设单位做法的不妥之处,说明理由。
- 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基数的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图所示。施工过程中,发生如下事件:事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称施工合同专用条款并未对此作出约定,因此建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.14%。事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
- 下列监理工程师权利和义务中,属于监理工程师义务的是()。
- 根据《合同法》对违约责任的规定,既具有对合同守约方给予补偿,又具有对违约方实行制裁双重性质的承担违约责任的方式是()。
- 描述质量特性数据离散趋势的特征值是()。
- 试指出监理工程师提出的工程变更价款程序的不妥之处,并说明正确做法。
- 下列关于合同附件格式,说法正确的有( )。

亿题库—让考试变得更简单
已有600万用户下载
