- 简答题
题干:某工程项目分为三个单项工程,经有关部门批准采取分别公开招标的形式确定了三个中标人,并签订合同。合同签订与执行过程中有以下情况:(1)A工程在施工图设计没有完成前,业主通过招标选择了一家总承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待定实施的工程性质虽明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。合同条款中规定:①乙方按业主代表批准的施工组织设计(或施工方案)组织施工,乙方不应承担因此引起的工期延误和费用增加的责任。②甲方向乙方提供施工场地的工程地质和地下主要管网线路资料,供乙方参考使用。③乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。(2)B工程合同额为9000万元,总工期为30个月,工程分两期进行验收,第一期为18个月,第二期为12个月。在工程实施过程中,出现了下列情况:①工程开工后,从第三个月开始连续四个月未支付给承包商应付的工程进度款。为此,承包商向业主发出要求付款通知,并提出对拖延支付的工程进度款应计入利息的要求,其数额从监理工程师计量签字后第11d起计息。业主方以该四个月未支付的工程款作为偿还预付款而予以抵销为理由,拒绝支付。为此,承包商以业主违反合同中关于预付款扣还的规定,以及拖欠工程款导致无法继续施工为由停止施工,并要求业主承担违约责任。②工程进行到第10个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工,该综合娱乐城项目属于指令停工下马项目。因此,业主向承包商提出暂时中止执行合同实施的通知。为此,承包商要求业主承担单方面中止合同给承包方造成的经济损失赔偿责任。③复工后在工程后期,工地遭遇当地百年以来最大的台风,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了两个月。为此,业主要求承包商承担工期拖延所造成的经济损失责任和误工的责任。(3)C工程在施工招标文件中,按工期定额计算,工期为550d。但施工合同约定,开工日期为2010年12月15日,竣工日期为2012年7月20日,日历天数为581d。(4)项目配套道路工程,施工过程发生如下事件:①施工期间,承包方发现施工图纸有误,需设计单位进行修改,由于图纸修改造成停工20d,承包方提出工期延期20d与费用补偿2万元的要求。②施工期间因下雨,为保证路基工程填筑质量,业主代表下达了暂停施工指令,共停工10d,其中连续4d出现低于工程所在地雨季平均降雨量的雨天气候和连续6d出现50年一遇的特大暴雨。承包方提出工程延期10d与费用补偿2万元的要求。③施工过程中,现场周围居民称承包方施工噪声对他们有干扰,阻止承包方的混凝土浇筑工作,影响施工。承包方提出工期延期5d与费用补偿1万元的要求。④由于业主的要求,在原设计中的一座互通式立交桥设计长度增加了5m,业主代表向承包方下达了变更指令,承包方收到变更批令后及时向该桥的分包商发出了变更通知。分包单位及时向承包方提出了索赔报告,报告内容包括:a.由于增加立交桥长度,需增加费用20万元和分包合同工期延期30d的索赔。b.此设计变更前因承包方使用而未按分包合同约定提供施工场地,导致工程材料到场二次倒运增加的费用1万元和分包合同工期延期10d的索赔。承包方以已向分包单位支付索赔款21万元的凭证为索赔证据,向业主方提出要求补偿该笔费用21万元和延长工期40d的要求。⑤由于某路段路基基底是淤泥,根据设计文件要求,需进行换填。在招标文件中已提供了地质技术资料。承包方原计划使用隧道出碴作为填料换填,但施工中发现隧道出碴级配不符合设计要求,需要进一步破碎以达到级配要求,承包方认为施工费用高出合同单价,如仍按原价支付不合理,需另行给予延期20d与费用补偿20万元的要求。
题目:列表说明道路工程索赔事件的处理结果。
扫码下载亿题库
精准题库快速提分
参考答案

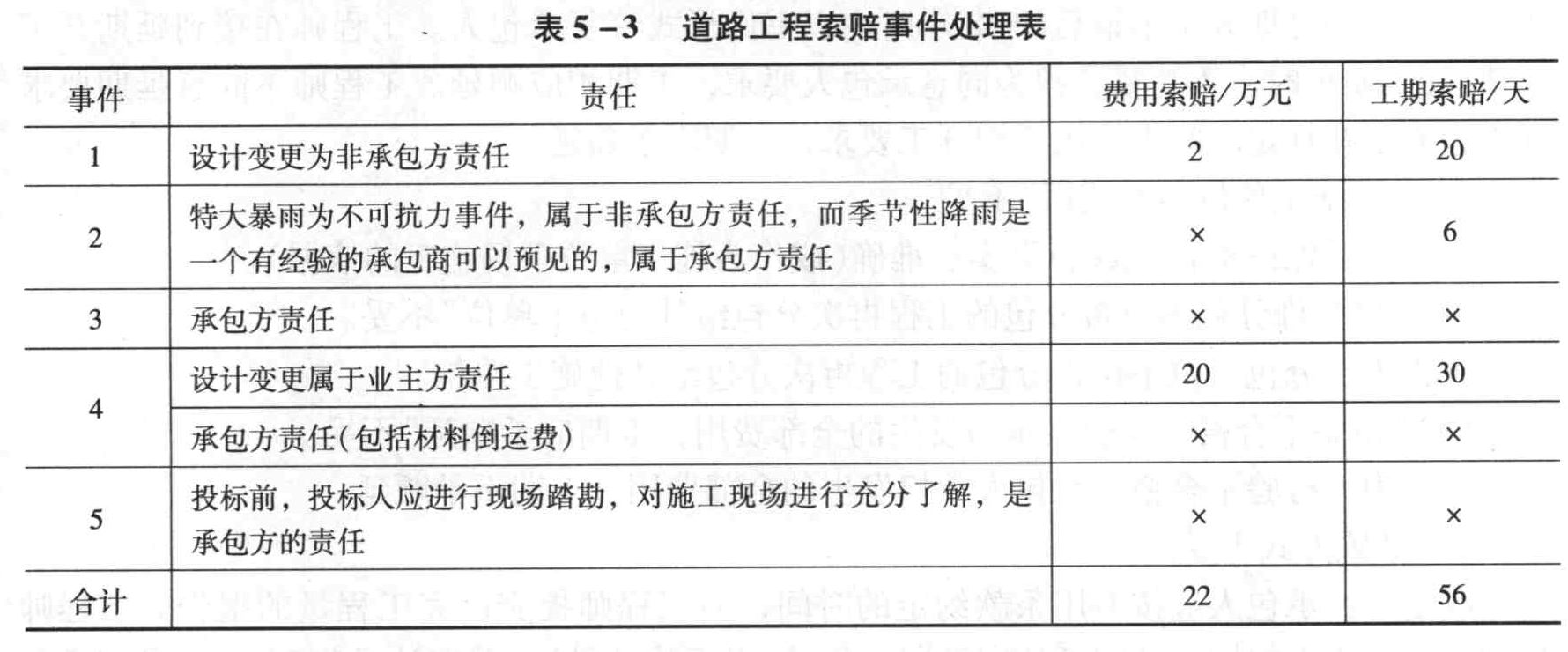

道路工程索赔事件的处理结果如表5-3所示。
您可能感兴趣的试题
- 1 【多选题】工程索赔按索赔事件的性质分为( )。
- A 、工期延误索赔
- B 、工程变更索赔
- C 、合同中默示的索赔
- D 、工程加速索赔
- E 、合同被迫终止的索赔
- 2 【多选题】工程索赔按照索赔事件的性质可分为( )。
- A 、工程变更索赔
- B 、工程延误索赔
- C 、工期索赔
- D 、费用索赔
- E 、工程加速索赔
- 3 【造价师案例题】列表说明道路工程索赔事件的处理结果。
- 4 【多选题】工程索赔按照索赔事件的性质可分为( )。
- A 、工程变更索赔
- B 、工程延误索赔
- C 、工期索赔
- D 、费用索赔
- E 、工程加速索赔
- 5 【多选题】当发生索赔事件时,通常可索赔的费用包括( )。
- A 、人工费
- B 、保函手续费
- C 、违约金
- D 、现场管理费
- E 、公司管理费
- 6 【多选题】工程索赔按索赔事件的性质分为()。
- A 、工期延误索赔
- B 、工程变更索赔
- C 、合同中默示的索赔
- D 、工程加速索赔
- E 、合同被迫终止的索赔
- 7 【多选题】按索赔事件的性质分类,工程索赔的种类有( )。
- A 、工程变更索赔
- B 、合同终止索赔
- C 、合同中明示的索赔
- D 、工期索赔
- E 、不可预见的不利条件索赔
- 8 【多选题】工程索赔按索赔事件的性质分为( )。
- A 、工程延误索赔
- B 、工程变更索赔
- C 、合同中默示的索赔
- D 、加速施工索赔
- E 、合同终止的索赔
- 9 【多选题】当发生索赔事件时,通常可索赔的费用包括( )。
- A 、人工费
- B 、材料费
- C 、违约金
- D 、施工管理费
- E 、保险费
- 10 【造价师案例题】列表说明道路工程索赔事件的处理结果。
热门试题换一换
- 指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法。
- 在不考虑技术细节问题的基础上,同过去传统的概念和工作方法相比,寿命周期成本评价法的特点包括( )。
- 下列项目中,适合以PFI典型模式实施的有( )。
- 管道补偿器中,( )是利用补偿器的变形来吸收热伸长。
- 在空调设备凝结水系统中若采用( )时,一般可以不加防二次结露的保温层。
- 资金筹集成本是指在资金筹集过程中所支付的费用,下列选项中不属于筹集成本的是()。
- 由于勘察、设计方面的原因造成的质量缺陷应由()负责维修或处理。
- 造价工程师能对造价计划执行中所出现的问题及时分析研究,及时采取纠正措施,这体现了造价控制的()。
- 预制构件吊装过程包括()。
亿题库—让考试变得更简单
已有600万用户下载
