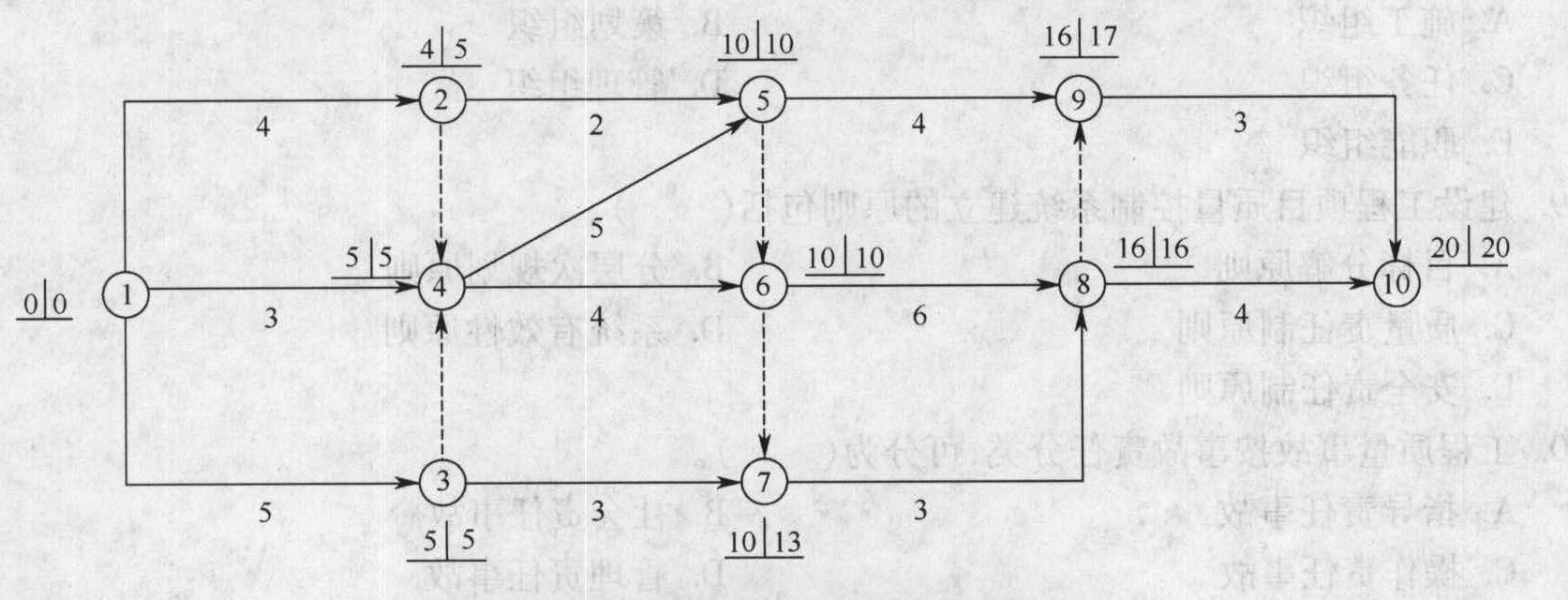

- 多选题某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。

- A 、工作4—6为关键工作
- B 、工作2—5的总时差为4
- C 、工作7—8的自由时差为3
- D 、工作3—7的自由时差为2
- E 、工作5—9的总时差为1

扫码下载亿题库
精准题库快速提分
参考答案【正确答案:B,C,D】
本题考查双代号网络计划的参数计算。
您可能感兴趣的试题- 1 【单选题】某分项工程双代号时标网络计划如下图所示,其中工作C和I的最迟完成时间分别为第( )天。

- A 、4和11
- B 、4和9
- C 、3和11
- D 、3和9
- 2 【单选题】 某工程单代号搭接网络计划如下图所示,其中关键工作有( )。

- A 、工作A和工作B
- B 、工作C和工作D
- C 、工作B和工作D
- D 、工作C和工作E
- 3 【单选题】某工程双代号时标网络计划如下图所示(时间单位:周),在不影响总工期的前提下,工作B可利用的机动时间为()周。

- A 、1
- B 、2
- C 、3
- D 、4
- 4 【多选题】下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进度如图中前锋线所示,检查结果表明()。

- A 、第4周末检查时,工作B拖后2周,但不影响工期
- B 、第4周末检查时,工作A拖后1周,影响工期1周
- C 、第10周末检查时,工作I提前1周,可使工期提前1周
- D 、第10周末检查时,工作G拖后1周,但不影响工期
- E 、在第5~10周内,工作E和工作F的实际进度正常
- 5 【多选题】下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进度如图中前锋线所示,检查结果表明()。

- A 、第4周末检查时,工作B拖后2周,但不影响工期
- B 、第4周末检查时,工作A拖后1周,影响工期1周
- C 、第10周末检查时,工作I提前1周,可使工期提前1周
- D 、第10周末检查时,工作G拖后1周,但不影响工期
- E 、在第5~10周内,工作E和工作F的实际进度正常
- 6 【单选题】某工程双代号网络计划如下图所示,其关键线路有()条。
- A 、1
- B 、2
- C 、3
- D 、4
- 7 【单选题】某工程双代号网络计划如下图所示,其关键线路有( )条。
- A 、1
- B 、2
- C 、3
- D 、4
- 8 【多选题】某工程单代号网络计划如下图所示(时间单位:天),下列说法正确的是( )。
- A 、工作E是关键工作
- B 、工作B的自由时差为0
- C 、工作D的总时差为2
- D 、工作F的最迟开始时间为21
- E 、有两条关键线路
- 9 【单选题】 某工程双代号时标网络计划如下图所示,其中工作 A 的总时差和自由时差( )周。

- A 、均为0
- B 、分别为1和0
- C 、分别为2和0
- D 、均为4
- 10 【单选题】某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )d。

- A 、1
- B 、2
- C 、3
- D 、4
热门试题换一换
- 建设工程项目质量控制体系的建立、运行实质上就是系统( ).
- 关于职业健康安全管理体系建立,说法错误的是( )。
- 研究招标文件进行图纸分析时,要注意平立剖面图之间尺寸位置的一致性,结构图与设备安装图之间的一致性,当发现矛盾之处应及时提醒有关人员澄清并修正,有关人员指的是()。
- 关于钢结构高强度螺栓安装的说法,正确的有()。
- 桥梁机械拆除安全控制重点主要有( )。
- 施工组织设计按编制对象分类包括()
- 关于现金流量图的绘制规则的说法,正确的是( )。
- 某企业从银行借入一笔长期借款 2000 万元,手续费率为 0.3%,年利率为 6%,期限为 5 年,每年结息一次,到期一次还本,企业所得税率为 25%,则该项借款的资金成本率为( )。
- 关于工程建设强制性国家标准的内容,正确的是( )。
亿题库—让考试变得更简单
已有600万用户下载
bOPLj
