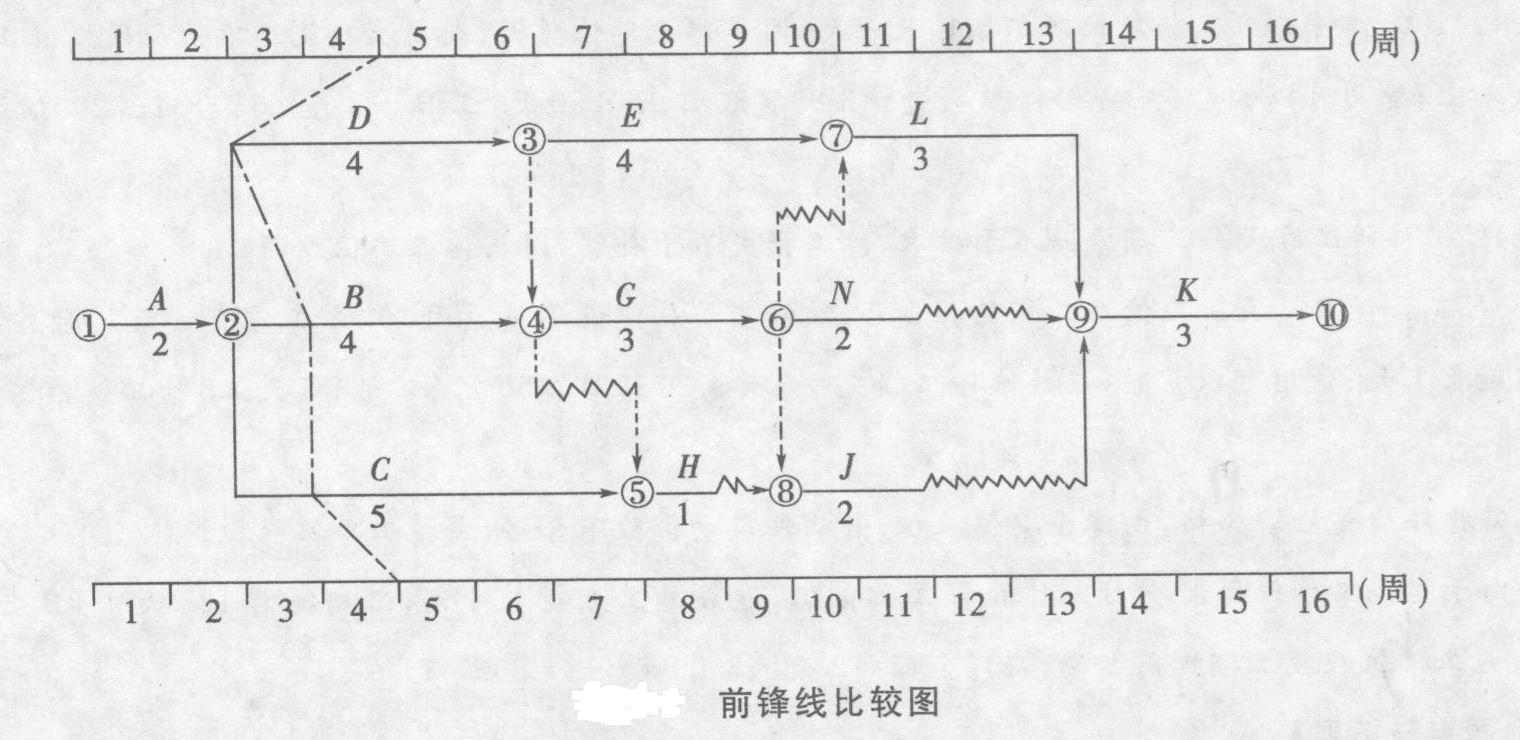

题干:某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图所示(时间单位:周)。各工作均按匀速施工,施工单位的报价单(部分)见表。[jlgcs/jsgcjlalfx/cgmj/5/image/img-05-006-01.jpg]工程施工到第4周时进行进度检查,发生如下事件。事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折IH费为100元/台班。施工单位进行文物现场保护的费用为1200元。
题目:施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?

扫码下载亿题库
精准题库快速提分

(1)事件2不能索赔费用,因异常恶劣的气候造成施工单位机械损坏和施工人员窝工的损失不能索赔。(2)事件4可以索赔费用,因施工中发现地下文物属非施工单位原因。(3)可获得的索赔费用为4台班×100元/台班+1200元=1600元。

- 1 【简答题】事件4中施工单位提出的工期和费用索赔是否成立?为什么?
- 2 【简答题】施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
- 3 【简答题】事件4中施工单位提出的工期和费用索赔是否成立?为什么?
- 4 【简答题】施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
- 5 【案例分析题】事件3中,乙施工单位向甲施工单位提出费用补偿的要求是否妥当?说明理由。甲施工单位要求建设单位承担相应的处理费用是否妥当?说明理由。
- 6 【简答题】事件4中施工单位提出的工期和费用索赔是否成立?为什么?
- 7 【简答题】事件4中施工单位提出的工期和费用索赔是否成立?说明理由。
- 8 【简答题】施工单位是否可以就事件2、3提出费用索赔?如果不可以索赔,说明理由。如果可以索赔,说明理由并计算可索赔多少费用。
- 9 【简答题】施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
- 10 【案例分析题】事件4中施工单位提出的工期和费用索赔是否成立?为什么?
热门试题换一换
- 合同不当履行中的保全措施包括( )。
- 在FIDIC合同条件下,承包商向工程师提交的月度支付报表中一般包括( )。
- FIDIC《施工合同条件》中关于争端裁决委员会的规定,下列表述正确的是 ( )
- 以下对索赔的表述中,正确的是 ( )
- 施工合同示范文本规定,承包商递交索赔报告28天后,工程师未对此索赔要求作出任何表示,则应视为( )。
- 在实际工程实施质量控制时,通常是由()在分项工程施工前制定施工计划时,就选定设置质量控制点,并在相应的质量计划中再进一步确定见证点。
- 作为被代理人或者代理人的法人终止会导致()关系的终止。
- 施工合同履行中,发包人拖欠工程结算款,在收到竣工结算报告及结算资料56天内仍不支付,则承包人 ()。
- 某工程,基础底板的设计厚度为0.9m,但承包商按1.0m施工,多做的工程量在工程计量时应()。
- 为了有效地控制建设工程进度,监理工程师要在设计准备阶段()

亿题库—让考试变得更简单
已有600万用户下载
