  • 建造师案例题
    题干:某沥青混凝土路面工程,路面结构形式自上而下依次为:上面层4cmAC-16(I)中粒式沥青混凝土、中面层6cmAC-25(1)粗粒式沥青混凝土、下面层8cmAC-25(I)粗粒式沥青混凝土,工程量为:上面层482200平方米、中面层484200平方米、下面层470100平方米,施工有效工期为200d。某企业准备使用一台3000型沥青混凝土拌和站进行拌和,拌和站的有关参数为:搅拌器每次搅拌量3000kg,加料时间6s;混合料搅拌时间41s;成品料卸料时间5s。一台摊铺宽度为12m的超大型摊铺机进行摊铺。
    题目:分析沥青混凝土拌和站是否能满足施工要求?

扫码下载亿题库

精准题库快速提分

参考答案

沥青混凝土的密度一般在2.35~2.4t/立方米之间,取2.375t/立方米。
则该工程沥青混凝土总重:
(482200×0.04+484200×0.05+470100×0.06)×2.375=170297t

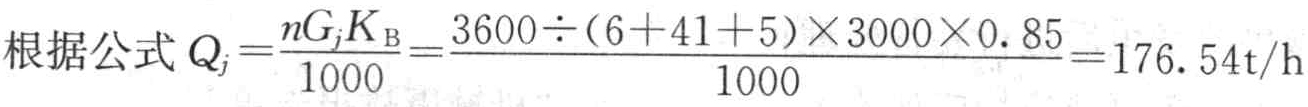

200d的有效工期,可以生产沥青混凝土: 177×200×8=283200t。
生产能力大于实际生产量,所以该沥青混凝土拌合站满足施工要求。
