一级建造师
考试报名准考证打印成绩查询报考指南考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

首页一级建造师题库正文
  • 建造师案例题某土石坝分部工程的网络计划如图1F420151-1,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。若监理批准D→A→I顺序施工,施工中由于项目法人原因,B项工作时间延长5天,承包商提出要求延长5天工期。网络计划如图1F420151-3所示。 ①你认为工期延长几天合理?为什么? ②机械闲置的时间为多少天?

扫码下载亿题库

精准题库快速提分

参考答案

工期延误及机械闲置时间的分析计算方法:

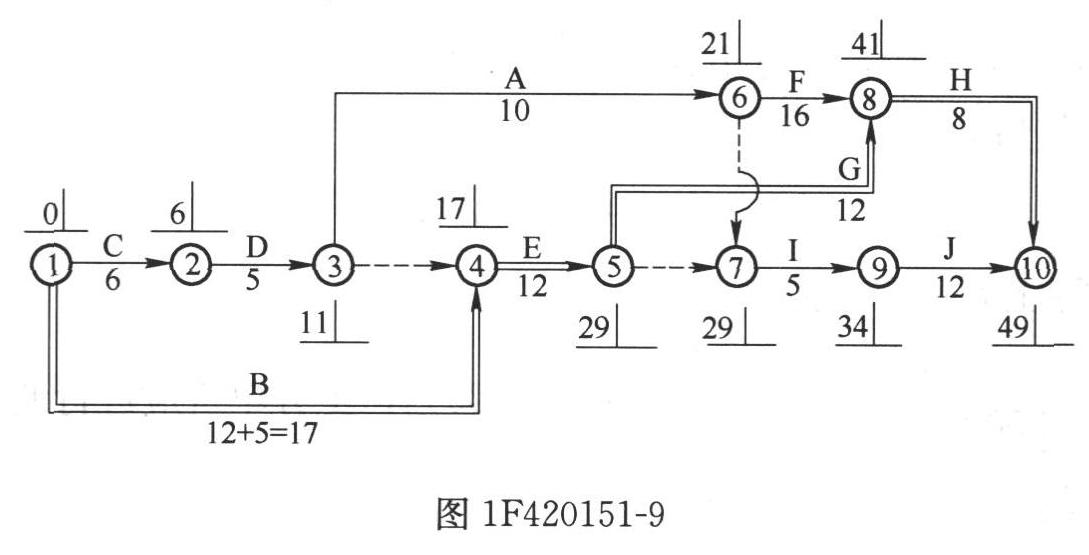

①一项工作被延误,是否对工程工期造成影响,应首先考虑该项工作是否在关键线路上。如果在关键线路上,则工期延误的时间就等于该项工作的延误时间;如果该项工作不在关键线路上,应计算出该项工作的总时差,用总时差与延误时间进行比较,计算出对工期的影响。本例中,B项工作时间延长5天后,关键路线变为如图1F420151-9所示。
总工期为49天,工期延长△T=49-45=4天,所以工期延长4天合理。
②机械的闲置时间分析方法同上。
工作A的最早完成时间为第21天,工作I的最早开始时间为第29天,△T=29-21=8天。扣除原计划机械中已有的闲置时间3天,那么承包商可索赔的机械闲置时间为:天。

您可能感兴趣的试题
