    题干:装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三道施工工序,其流水节拍如下表所示(单位:周)。
    题目:绘制标准层装修的流水施工横道图。
  • A 、null

扫码下载亿题库

精准题库快速提分

参考答案

【正确答案:null】

(1)累加:将同一施工过程在各施工段上累加

【学霸总结】看清累加方向,不是所有的累加都是横向,累加的是施工段,此题为竖向累加
(2) 错位相减取大值

计算工期
T=∑K+∑tn+∑G=(5+4)+12+0=21周

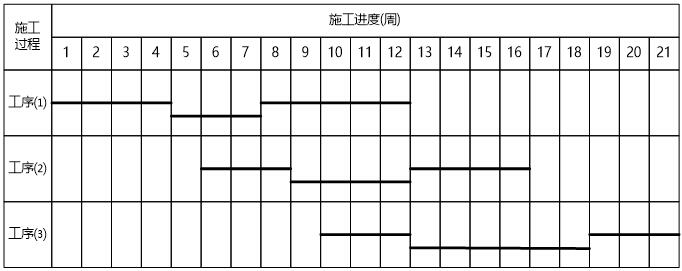

绘制横道图
