- 单选题某工程施工流水节拍如表所示,如按分别流水组织施工则最短工期为( )d。
- A 、14
- B 、16
- C 、17
- D 、18

扫码下载亿题库
精准题库快速提分

【正确答案:D】

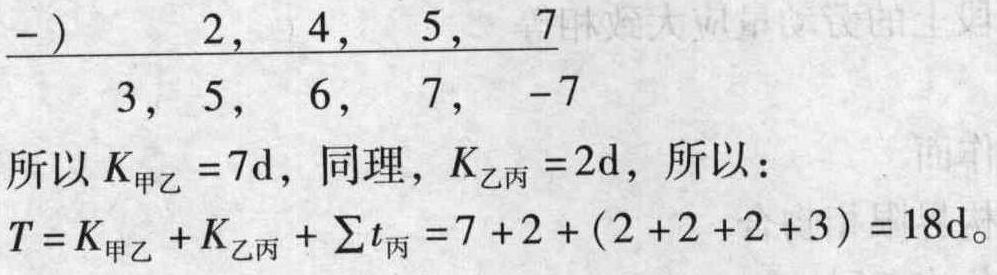

根据题意,利用“最大差法”计算可得:3, 7, 10, 12

- 1 【单选题】同一施工过程在各流水段上的流水节拍相等,但不同施工过程之间的流水节拍不完全相等的流水施工称为( )。
- A 、无节奏流水
- B 、等节奏流水
- C 、异节奏流水
- D 、细部流水
- 2 【单选题】某工程按全等节拍流水组织施工,共分4道施工工序,3个施工段,估计工期为72天,则其流水节拍应为( )天。
- A 、6
- B 、9
- C 、12
- D 、18
- 3 【单选题】某工程按全等节拍流水组织施工,共分4道施工工序,3个施工段,估计工期为72天,则其流水节拍应为( )天。
- A 、6
- B 、9
- C 、12
- D 、18
- 4 【单选题】某工程组织成倍节拍流水施工,4个施工段,4个施工过程的流水节拍分别为5,10,10,15,则该工程的流水工期为( )天。
- A 、50
- B 、55
- C 、60
- D 、70
- 5 【单选题】某工程组织成倍节拍流水施工,4个施工段、4个施工过程的流水节拍分别为:3,6,6,3,则该流水施工的流水步距为( )。
- A 、3
- B 、4
- C 、5
- D 、6
- 6 【单选题】某工程组织成倍节拍流水施工,4个施工段、4个施工过程的流水节拍分别为:3,6,6,3,则该流水施工的流水步距为( )。
- A 、3
- B 、4
- C 、5
- D 、6
- 7 【单选题】某工程组织固定节拍流水施工,3个施工段,4个施工过程,流水节拍为3天,施工过程1和施工过程2之间有工艺间歇1天,则该工程的流水工期为( )天。
- A 、18
- B 、19
- C 、17
- D 、20
- 8 【单选题】某工程按全等节拍流水组织施工,共分4道施工工序,3个施工段,估计工期为72天,则其流水节拍应为()天。
- A 、6
- B 、9
- C 、12
- D 、18
- 9 【单选题】某工程施工流水节拍如表3-2所示,如按分别流水组织施工则最短工期为()d。
- A 、14
- B 、16
- C 、17
- D 、18
- 10 【多选题】流水节拍大小与投入该施工过程的()的多少有关,决定着施工速度和施工的节奏性。
- A 、施工方法
- B 、施工段划分数
- C 、劳动力
- D 、工期
- E 、机械设备
热门试题换一换
- 由于控制的方式和方法的不同,控制可分为多种类型。归纳起来,控制可分为( )。
- 双代号时标网络计划中,不能从图上直接识别非关键工作的时间参数是( )。
- 某塔类设备安装在高基础上时,所采用的吊装方法有( )。
- 在国内,许多工厂进行蒸馏操作时最乐于采用的一种塔型是板式塔类型中的( )。
- 在地基处理时,需要考虑解决的问题是( )。
- 按照我国现行财务制度规定,盈余公积金可用于弥补亏损或用于转增资本金,但转增资本金后,企业的法定盈余公积金一般不得低于注册资本的()。
- 不透性石墨的缺点是()。
- 树脂是塑料组成材料中的基本组分,在一般塑料中约占()。
- 根据《建设工程工程量清单计价规范》,按面积计算油漆、涂料工程量的是()。

亿题库—让考试变得更简单
已有600万用户下载
