  • 建造师案例题 A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(图1)。附加说明:1.配管包括机泵本体配管25天,塔器本体配管20天,塔机间连接配管15天;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15天的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?

扫码下载亿题库

精准题库快速提分

参考答案

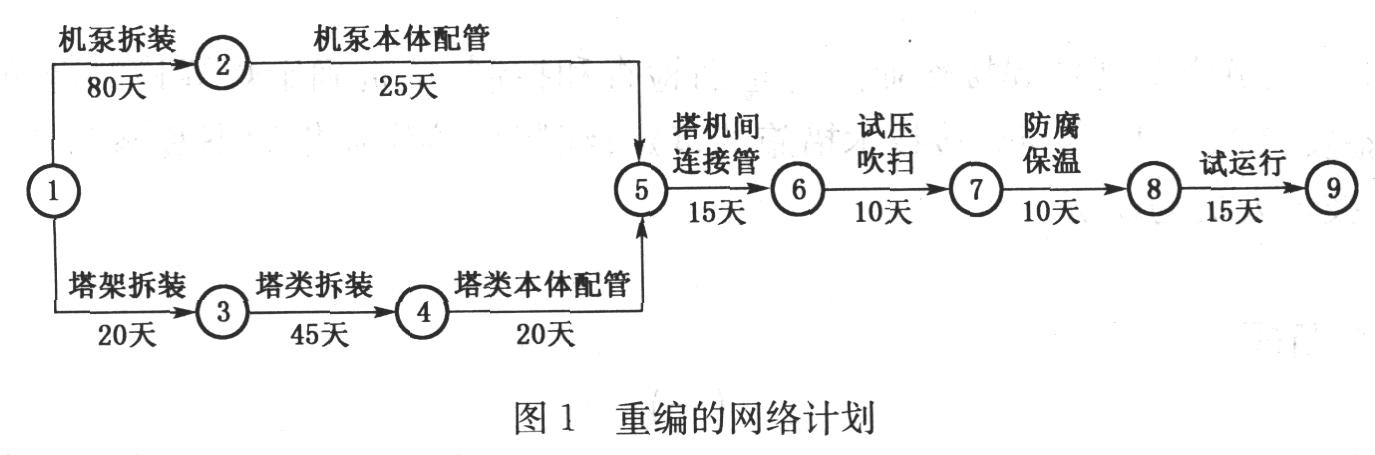

重编的网络计划如图1所示。



缩短工期20天,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。

附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15天时间有压缩余地,这三项工作存在缩短工期的潜力。
