- 建造师案例题某水利枢纽引水工程位于海拔高程1050m地区,其可行性研究报告提出,引水隧洞有一段采用压力钢管,直径D=2.4m,壁厚h=15mm。已知:(1)据设计图纸计算,钢管本体重量888t(其中直管800t、弯管48t、渐变管40t),加劲环和支承环重78t,制作安装临时固定拉筋3t;(2)钢管特殊防腐单价350元/t;(3)钢管从工地加工厂分节制作后,装平板车运至安装现场,装卸运输费30元/t;(4)压力钢管安装单价4238元/t;(5)钢管、加劲环和支承环用钢材材料预算价格2800元/t;(6)工程量设计阶段系数:可行性研究1.15,初步设计1.10;(7)钢板操作损耗率综合取8%;(8)安装工程投资估算取费费率:其他直接费2.7%,现场经费45%,间接费50%,企业利润7%,税金3.35%;(9)压力钢管制作投资估算单价表见表1F420154-9。根据《水利工程设计概(估)算编制规定》(水总[2002]116号),计算压力钢管制作安装工程可研投资(单位:万元;计算结果保留两位小数)。
扫码下载亿题库
精准题库快速提分
参考答案

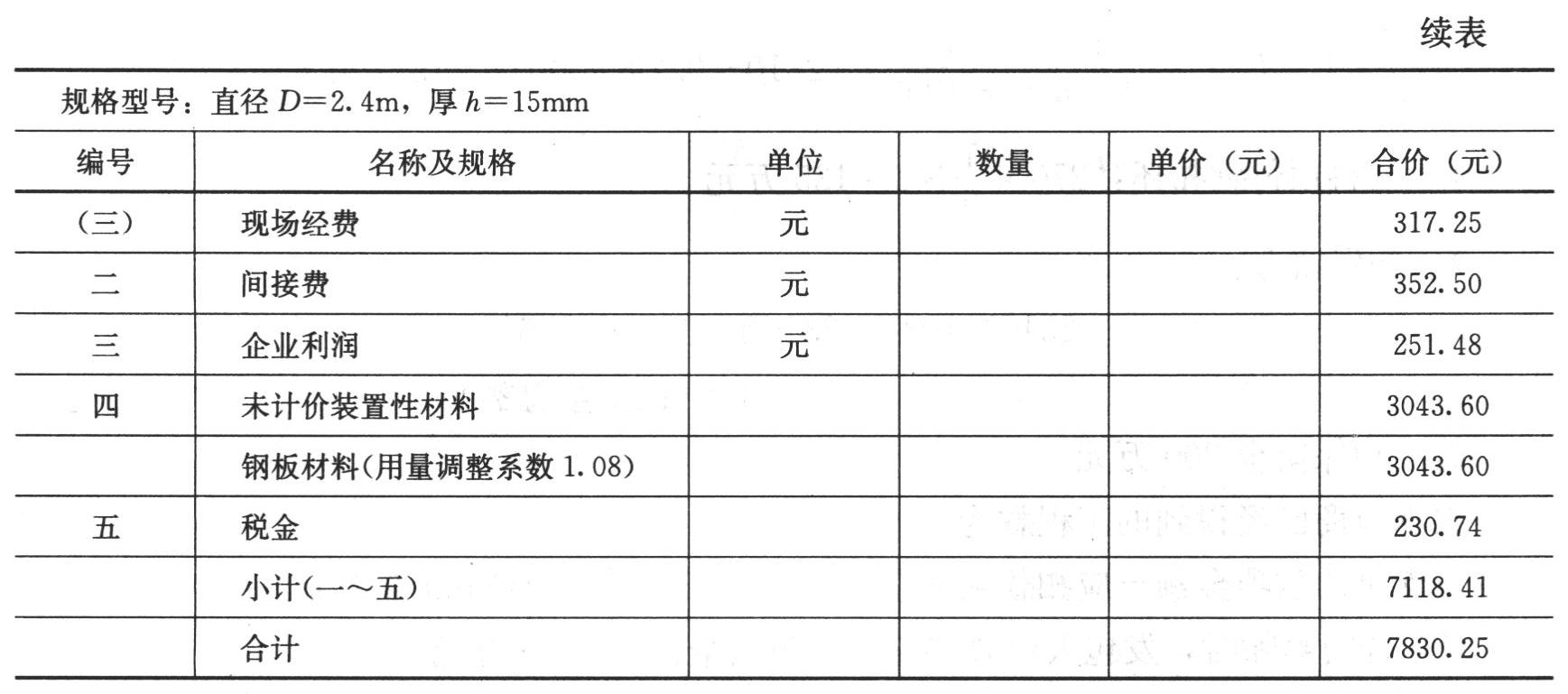

压力钢管制作单价计算见表1F420154-15。
压力钢管制作安装工程可研投资计算如下:
①计算压力钢管设计工程量压力钢管设计工程量=设计图纸工程量×可研设计系数
=(888+78)×1.15=1110.90(t)
②计算压力钢管制作安装工程可研投资
压力钢管制作安装工程可研投资=1110.90×(7830.25+4238+350)=1379.54(万元)
您可能感兴趣的试题
- 1 【建造师案例题】某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为60个单元工程,其中合格24个,优良36个,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。”根据该项目的工程条件,指出合理的施工导流方式及其泄水建筑物类型。
- 2 【建造师案例题】某水利枢纽工程位于六类工资区。已知:(1)施工津贴4.0元/天,进洞津贴5元/天,工程所在省规定养老保险费率18%,住房公积金费率5%,工程所在县规定该地区可享受生活补贴15元/月。(2)基本工资标准见表1F420154-7。 (3)人工预算单价计算表见表1F420154-8。根据《水利工程设计概(估)算编制规定》(水总[2002]116号),按表1F420154-8格式,计算该工程高级工的人工预算单价(单位:元),计算结果保留两位小数。
- 3 【建造师案例题】某水利枢纽引水工程位于海拔高程1050m地区,其可行性研究报告提出,引水隧洞有一段采用压力钢管,直径D=2.4m,壁厚h=15mm。已知:(1)据设计图纸计算,钢管本体重量888t(其中直管800t、弯管48t、渐变管40t),加劲环和支承环重78t,制作安装临时固定拉筋3t;(2)钢管特殊防腐单价350元/t;(3)钢管从工地加工厂分节制作后,装平板车运至安装现场,装卸运输费30元/t;(4)压力钢管安装单价4238元/t;(5)钢管、加劲环和支承环用钢材材料预算价格2800元/t;(6)工程量设计阶段系数:可行性研究1.15,初步设计1.10;(7)钢板操作损耗率综合取8%;(8)安装工程投资估算取费费率:其他直接费2.7%,现场经费45%,间接费50%,企业利润7%,税金3.35%;(9)压力钢管制作投资估算单价表见表1F420154-9。根据《水利工程设计概(估)算编制规定》(水总[2002]116号),完成压力钢管制作单价表(仅填写合价;单位:元;计算结果保留两位小数)。
- 4 【单选题】某大型综合利用水利水电枢纽工程位于峡谷地区,基岩完整、坚硬、岸坡陡峻,该工程泄流的消能方式宜采用( )。
- A 、底流消能
- B 、挑流消能
- C 、面流消能
- D 、消力戽消能
- 5 【单选题】某水电枢纽工程位于峡谷地区,基岩完整、坚硬,岸坡陡峻,该工程上游围堰截流时,可采用( )。
- A 、投块料截流
- B 、水力冲填法截流
- C 、定向爆破截流
- D 、下闸截流
- 6 【单选题】某大型综合利用水利水电枢纽工程位于峡谷地区,基岩完整、坚硬,岸坡陡峻,该工程泄流的消能方式宜采用()
- A 、底流消能
- B 、挑流消能
- C 、面流消能
- D 、消力戽消能
- 7 【单选题】某水电枢纽工程位于峡谷地区,基岩完整、坚硬,岸坡陡峻,该工程上游围堰截流时,可采用()
- A 、投块料截流
- B 、水力冲填法截流
- C 、定向爆破截流
- D 、下闸截流
- 8 【单选题】某大型综合利用水利水电枢纽工程位于峡谷地区,基岩完整、坚硬、岸坡陡峻,该工程泄流的消能方式宜采用()。
- A 、底流消能
- B 、挑流消能
- C 、面流消能
- D 、消力戽消能
- 9 【单选题】某水电枢纽工程位于峡谷地区,基岩完整、坚硬,岸坡陡峻,该工程上游围堰截流时,可采用()。
- A 、投块料截流
- B 、水力冲填法截流
- C 、定向爆破截流
- D 、下闸截流
- 10 【单选题】某大型综合利用水利水电枢纽工程位于峡谷地区,基岩完整、坚硬、岸坡陡峻,该工程泄流的消能方式宜采用()。
- A 、底流消能
- B 、挑流消能
- C 、面流消能
- D 、消力戽消能
热门试题换一换
- 水泥的强度等级过去称为水泥标号,42.5水泥是指水泥的( )抗压强度应不小于42.5MPa。
- 某建筑公司与某设备供应商签订了设备买卖合同,除购买一台大型设备外还捎带采购几个零部件。验货时发现该设备不符合合同约定的质量要求,但零部件满足质量要求。对此,下列选项中正确的有()。
- 按照压力容器生产工艺过程中的作用原理分类,用于完成介质的流体压力平衡缓冲和气体净化分离等的压力容器是()。
- 总承包单位甲公司经建设单位同意,将幕墙工程分包给乙公司施工。后该分包工程出现了施工质量问题,建设单位要求乙赔偿。下列责任赔偿的说法中,能够成立的是()。
- 对阴阳角的方正、踢脚线的垂直度可采取的质量检查方法是( )。
- 在施工现场吊装某设备,计划工期为20d。在满足安全的前提下,有四种可供选择方案:第一方案:租用一台履带吊车,作业台班费为18万元,进、出场费6万元,工期6d;第二方案:就近租用两台汽车吊抬吊,台班费19.2万元,工期8d;第三方案:现场制作桅杆,制作、配套30万元(分摊折旧费15万元,但本单位很少用到此类设备),工期18d;第四方案:租用一台桅杆起重机,全部租赁费用16万元,工期16d。选择的方案是()。
- 对本工程混凝土裂缝的控制措施进行补充。
- 关于施工合同违约赔偿损失范围的设法,正确的是( )。
- 下列有关预制构件安装说法错误的是( )。
亿题库—让考试变得更简单
已有600万用户下载
