- 建造师案例题

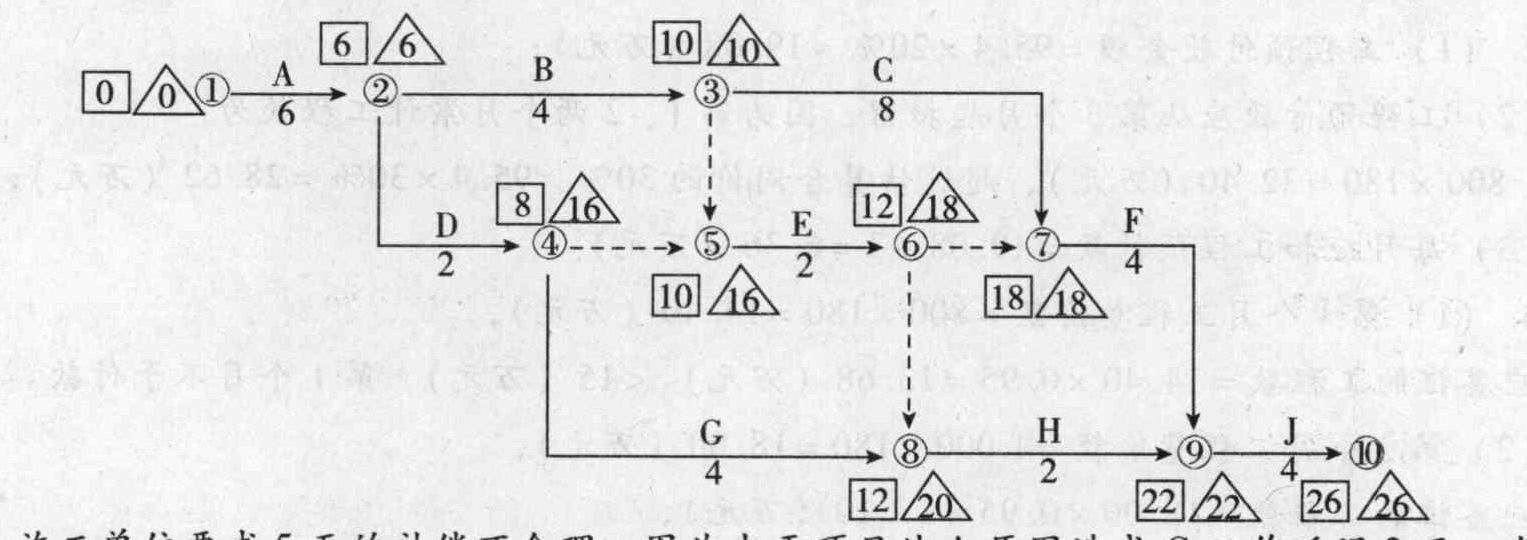

题干:某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如下图(单位:天):[006-001-011-000-9787516007327-image/006-001-011-000-9787516007327-003-003.jpg]
题目:请计算上述网络计划的工期,并写出关键线路。
扫码下载亿题库
精准题库快速提分
参考答案
网络工期计算结果见下图:工期为26天,关键线路:①→②→③→⑦→⑨→⑩。
您可能感兴趣的试题
- 1 【建造师案例题】技术标编写组给出的网络计划图工期为多少?给出关键线路,并说明工期是否满足招标文件要求。
- 2 【建造师案例题】计算完善后的网络计划工期,和按此计划项目部可能得到的提前完工奖励或因误期的罚款额。
- 3 【建造师案例题】请计算上述网络计划的工期,并写出关键线路。
- 4 【单选题】当网络计划的计划工期等于计算工期时,关键工作的总时差()。
- A 、大于零
- B 、等于零
- C 、小于零
- D 、小于等于零
- 5 【建造师案例题】技术标编写组给出的网络计划图工期为多少?给出关键线路,并说明网络图工期是否满足招标文件要求。
- 6 【建造师案例题】技术标编写组给出的网络计划图工期为多少?给出关键线路,并说明网络图工期是否满足招标文件要求。
- 7 【建造师案例题】计算该网络的计划总工期,找出关键线路。
- 8 【建造师案例题】计算网络计划的工期,指出关键线路。
- 9 【建造师案例题】计算网络计划的工期,指出关键线路。
- 10 【建造师案例题】计算该网络的计划总工期,找出关键线路。
热门试题换一换
- 对于一般性建设项目财务评价来说,( )等经济量本身既是经济指标,又是导出其他财务评价指标的依据,所以它们是构成经济系统财务现金流量的基本要求。
- 某市建设行政主管部门在对施工工地进行安全检查时,发现施工单位在尚未竣工的建筑物内设置木工间,于是对其进行罚款处理,该处罚措施属于( )法律责任形式。
- 根据技术方案现金流量表不同的评价角度划分,技术方案现金流量表包括()。
- 关于施工总承包和分包单位的安全生产责任,以下说法正确的是( )。
- 地下连续墙槽段划分应考虑的因素有()
- 大桥的钻孔桩,应以地质钻机钻取桩身混凝土芯做抗压试验,钻取的芯样半径不应小于()mm。
- 建设工程项目进度控制的主要工作环节包括( )等。
- 对施工分包单位的管理,下列说法正确的是( )。
- 某工程建设项目,承包人于2015年7月3日完成所有合同内工作,并于次日向发包人递交竣工验收(申请)报告,发包人于7月12日组织了竣工验收,验收结果合格。7月15日,承包方正式将工程移交给发包方。在此情况下,该工程的实际竣工日期应认定为()。
亿题库—让考试变得更简单
已有600万用户下载
